市政监理规划编制:审批:1
工程概况:1
1 工程名称:1
2 工程地点:1
3 建设单位:1
4 设计单位:设计院1
5 勘察单位:勘察院1
6 施工单位:建筑工程公司1
7 监理单位:1
8 工程造价:1
9 工期要求:2
0 气候等情况:施工后期将进入雨季,必须采取防雨保温施工措施,保证工程质量
1 质量要求:质量等级合格
监理范围:监理范围:严格按照监理委托合同授权的监理范围,主要包括设计图纸、施工合同等文件规定范围内的施工阶段监理和保修阶段的监理工作
包含质量(节能)控制、进度控制、投资控制、安全控制,以及合同管理,信息管理,组织协调方面内容
监理工作内容及目标:3
1 质量(节能)控制内容及目标:a

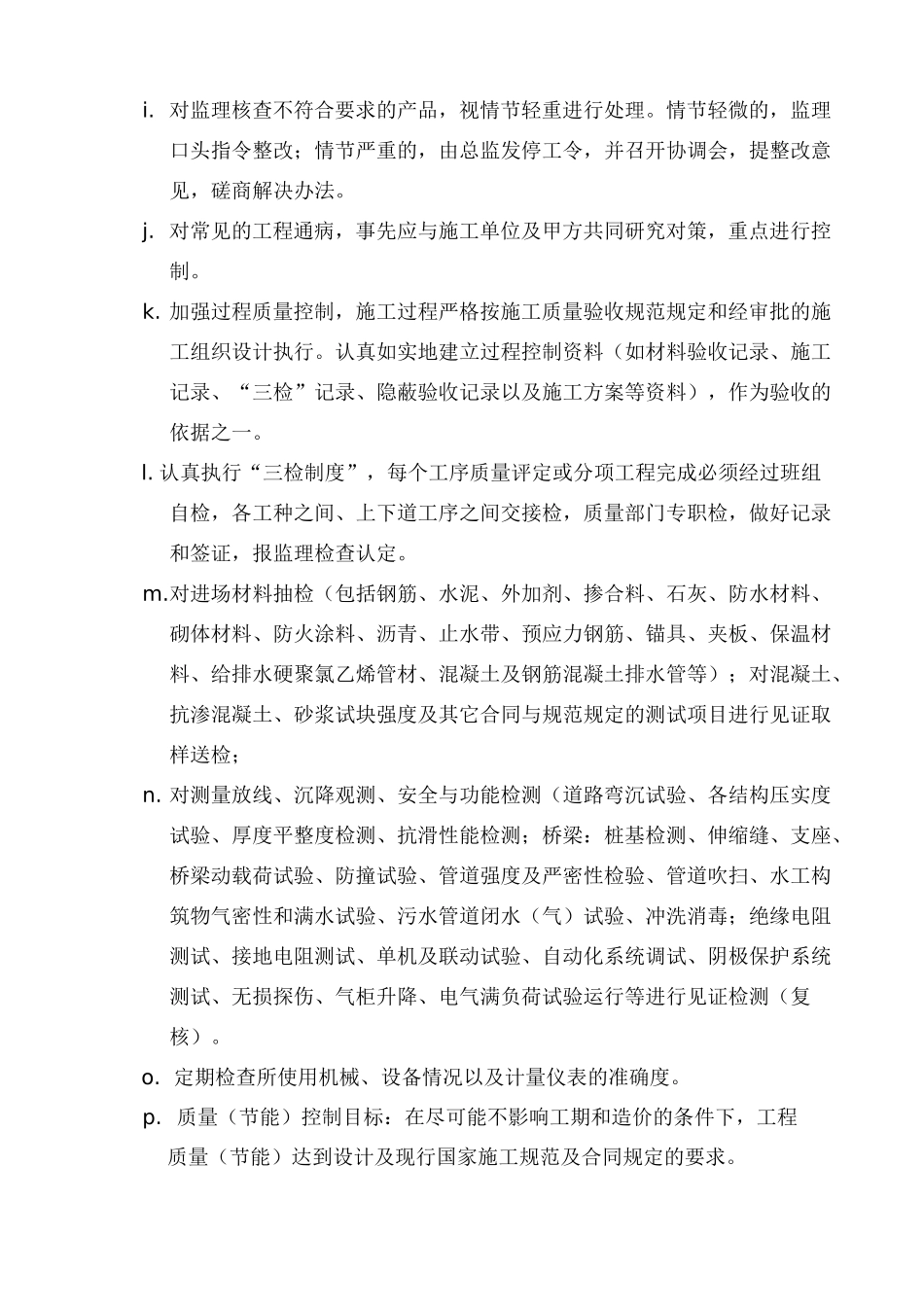

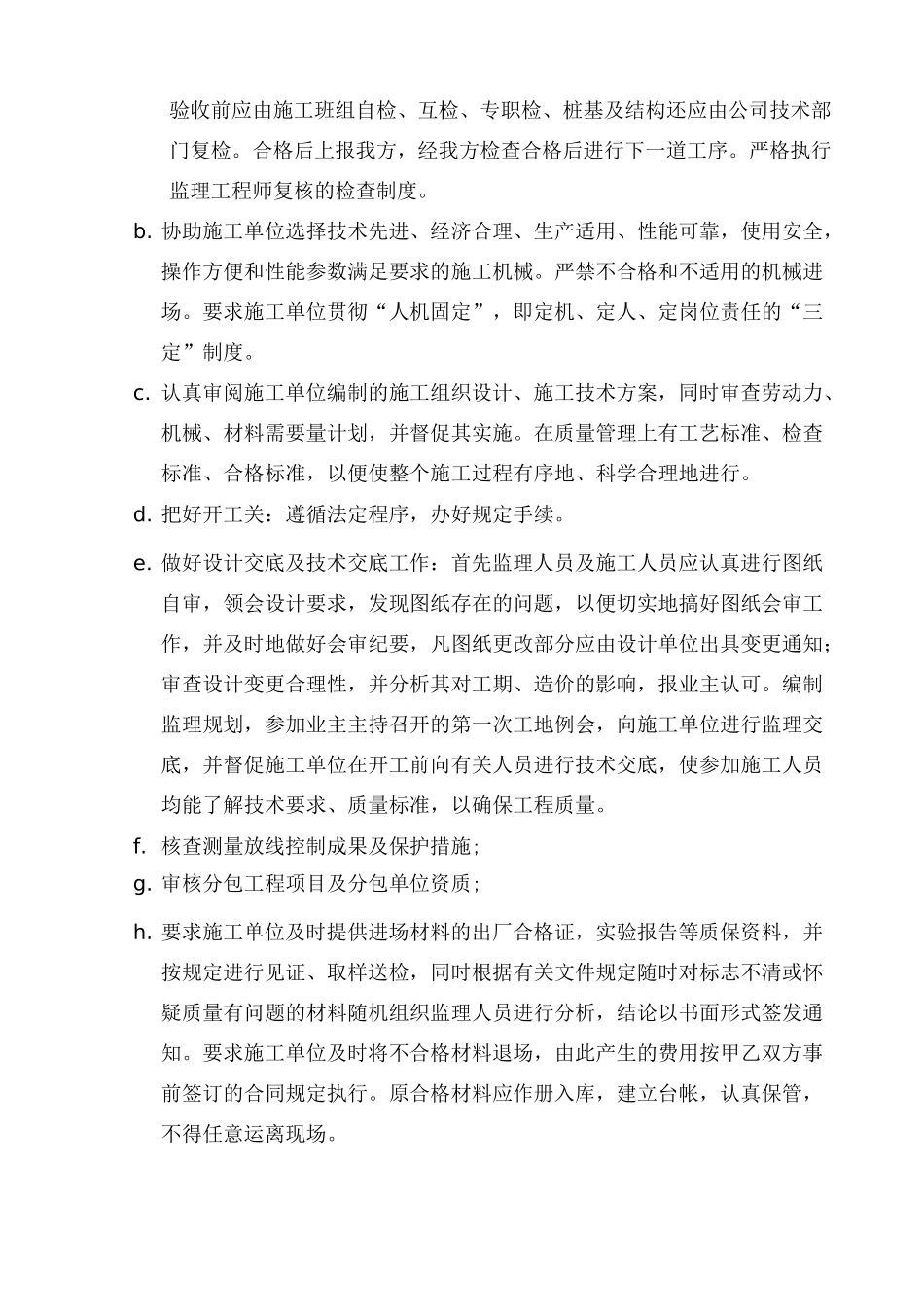

审查并协助施工单位完善质量保证体系,健全质量管理制度,在单项验收前应由施工班组自检、互检、专职检、桩基及结构还应由公司技术部门复检
合格后上报我方,经我方检查合格后进行下一道工序
严格执行监理工程师复核的检查制度
协助施工单位选择技术先进、经济合理、生产适用、性能可靠,使用安全,操作方便和性能参数满足要求的施工机械
严禁不合格和不适用的机械进场
要求施工单位贯彻“人机固定”,即定机、定人、定岗位责任的“三定”制度
认真审阅施工单位编制的施工组织设计、施工技术方案,同时审查劳动力、机械、材料需要量计划,并督促其实施
在质量管理上有工艺标准、检查标准、合格标准,以便使整个施工过程有序地、科学合理地进行
把好开工关:遵循法定程序,办好规定手续
做好设计交底及技术交底工作:首先监理人员及施工人员应认真进行图纸自审,领会设计要求,发现图纸存在的问题,以便切实地搞好图纸会审工作,并及时地做好会审纪要,凡图纸更改部分应由设计单位出具变更通知;审查设计变更合理性,并分析其对工期、造价的影响,报业主认可
编制监理规划,参加业主主持召开的第一
