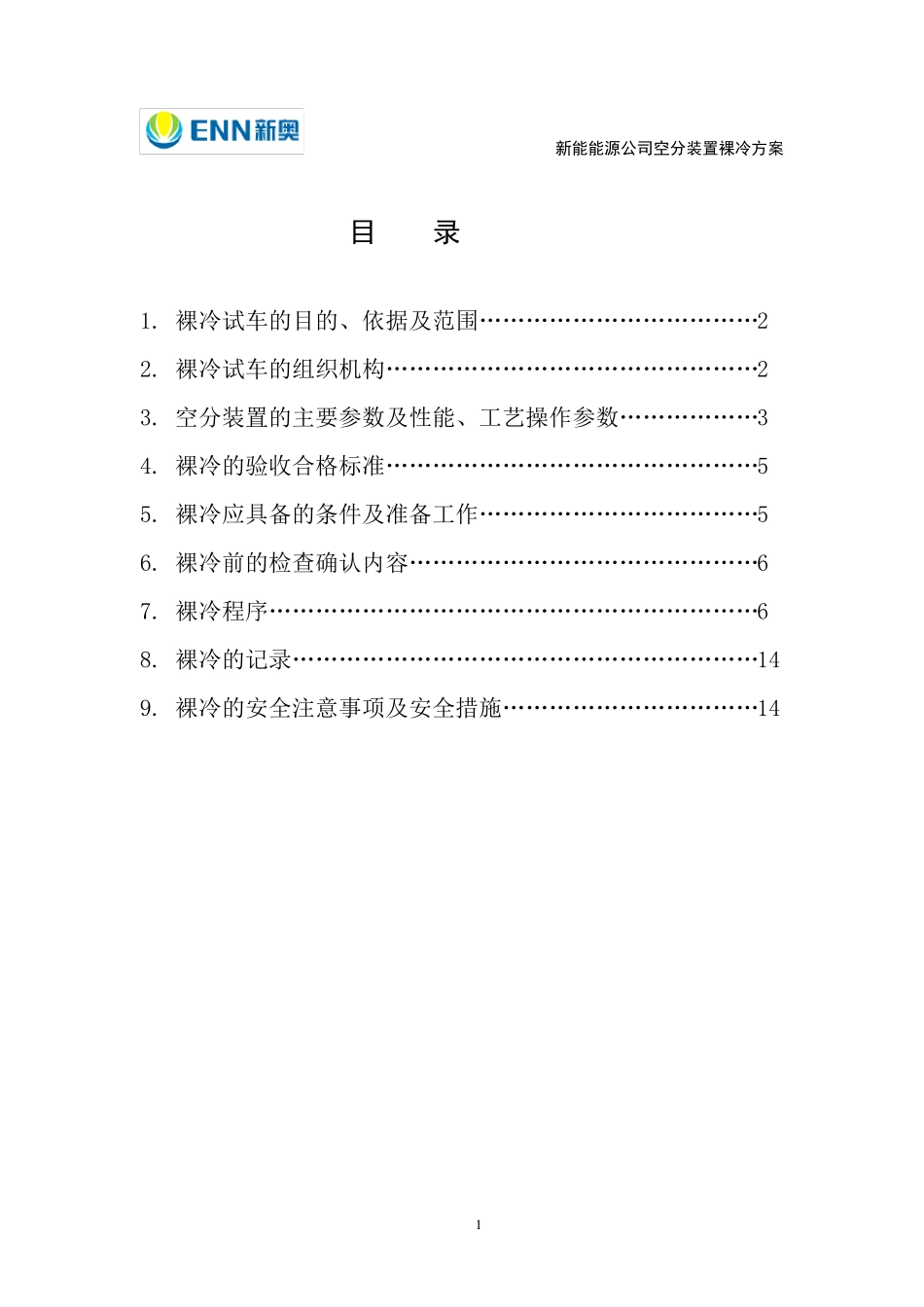

空分装置干燥、裸冷方案 编写: 审核: 审定: 批准: 新能能源公司空分车间 二○○八年十月 新能能源公司空分装置裸冷方案 1 目 录 1
裸冷试车的目的、依据及范围………………………………2 2
裸冷试车的组织机构…………………………………………2 3
空分装置的主要参数及性能、工艺操作参数………………3 4
裸冷的验收合格标准…………………………………………5 5
裸冷应具备的条件及准备工作………………………………5 6
裸冷前的检查确认内容………………………………………6 7
裸冷程序………………………………………………………6 8
裸冷的记录……………………………………………………14 9
裸冷的安全注意事项及安全措施……………………………14 新能能源公司空分装置裸冷方案 2 1
裸冷试车的目的、依据及范围 本方案仅适用于新能能源公司2X45000NM3/h 空分装置裸冷试车过程
检验二套空分设备在低温状态下冷变形后的密封性能和补偿性能,检验设备和管道流路是否存在的弊病和安装缺陷
1 试车依据 1
1 四川空分集团提供的图纸、使用说明书及其它相关技术资料 1
2《化工机器安装工程施工及验收规范》(离心式压缩机)HGJ205-92 1
3《电力建设施工及验收技术规范》(汽轮机机组篇)(DL5011—92) 1
4《化学工业大、中型装置试车工作规范》(HGJ231—91) 1
5《中国石油化工总公司建设项目生产准备与试车规定》 1
2 试车范围 1
1 空压机组加载试车 1
2 空分装置裸冷试车 2

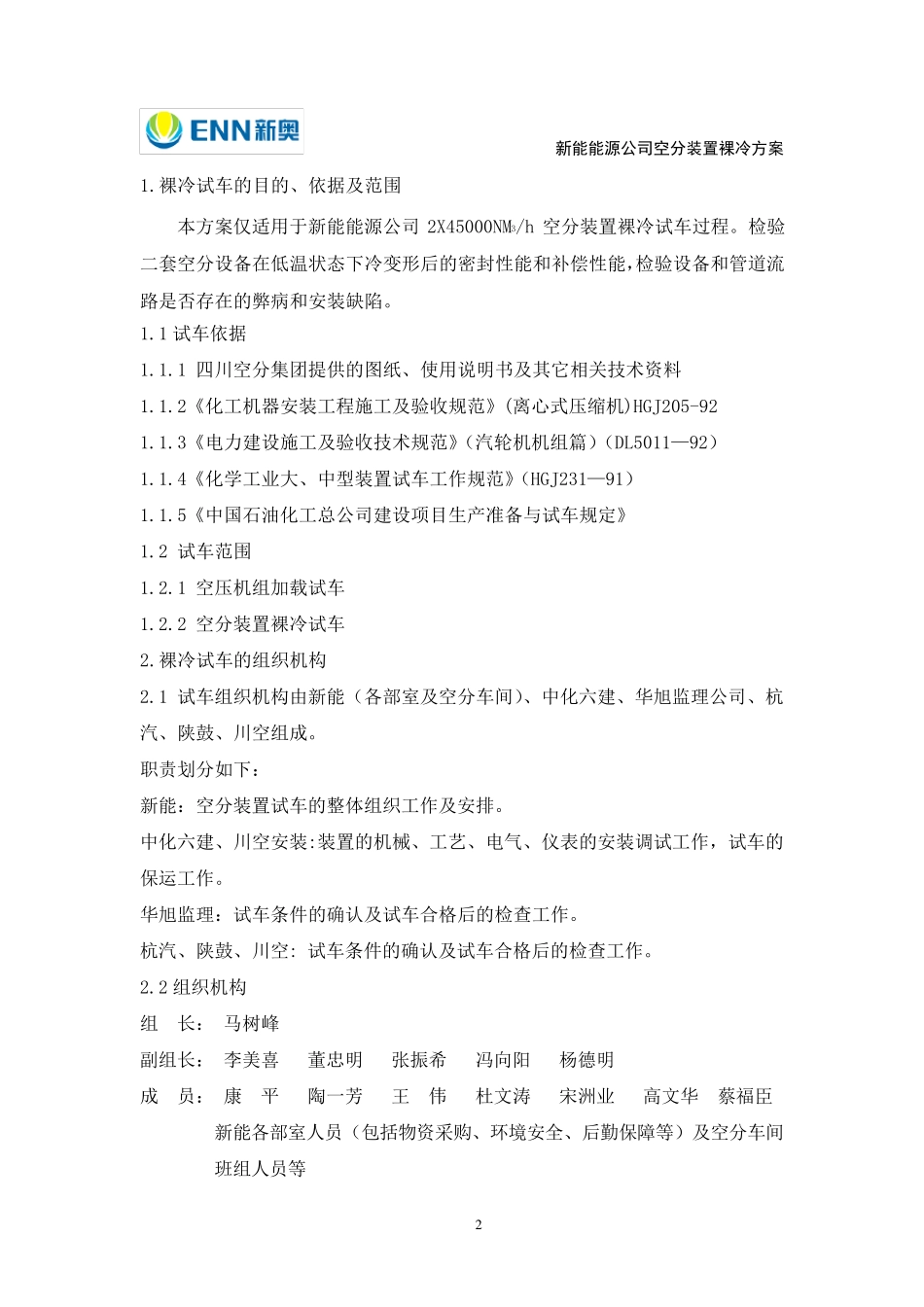

裸冷试车的组织机构 2
1 试车组织机构由新能(各部室及空分车间)、中化六建、华旭监理公司、杭汽、陕鼓、川空组成
职责划分如下: 新能:空分装置试车的整体组织工作及安排
中化六建、川空安装:装置的机械、工艺、电气、仪
