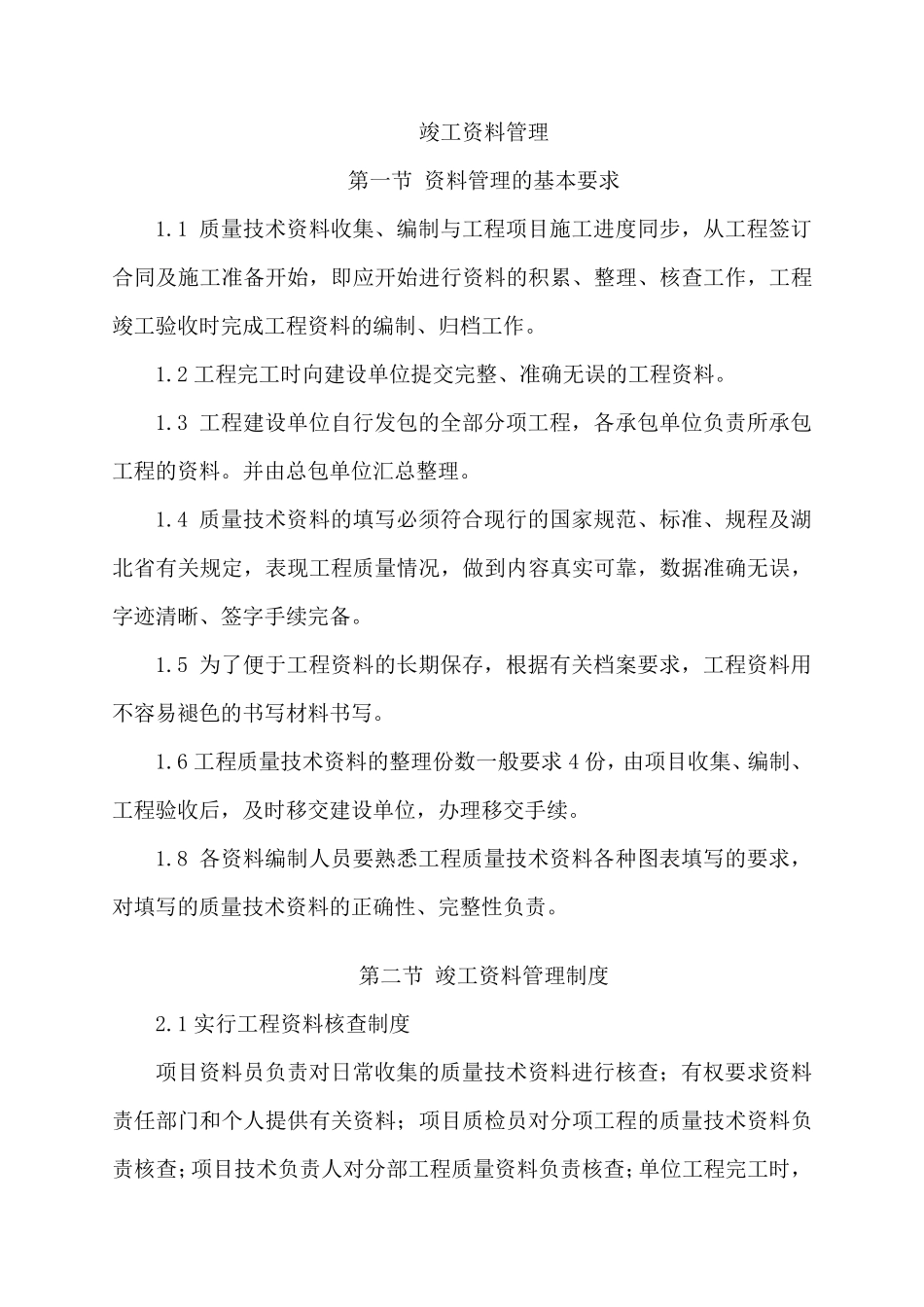

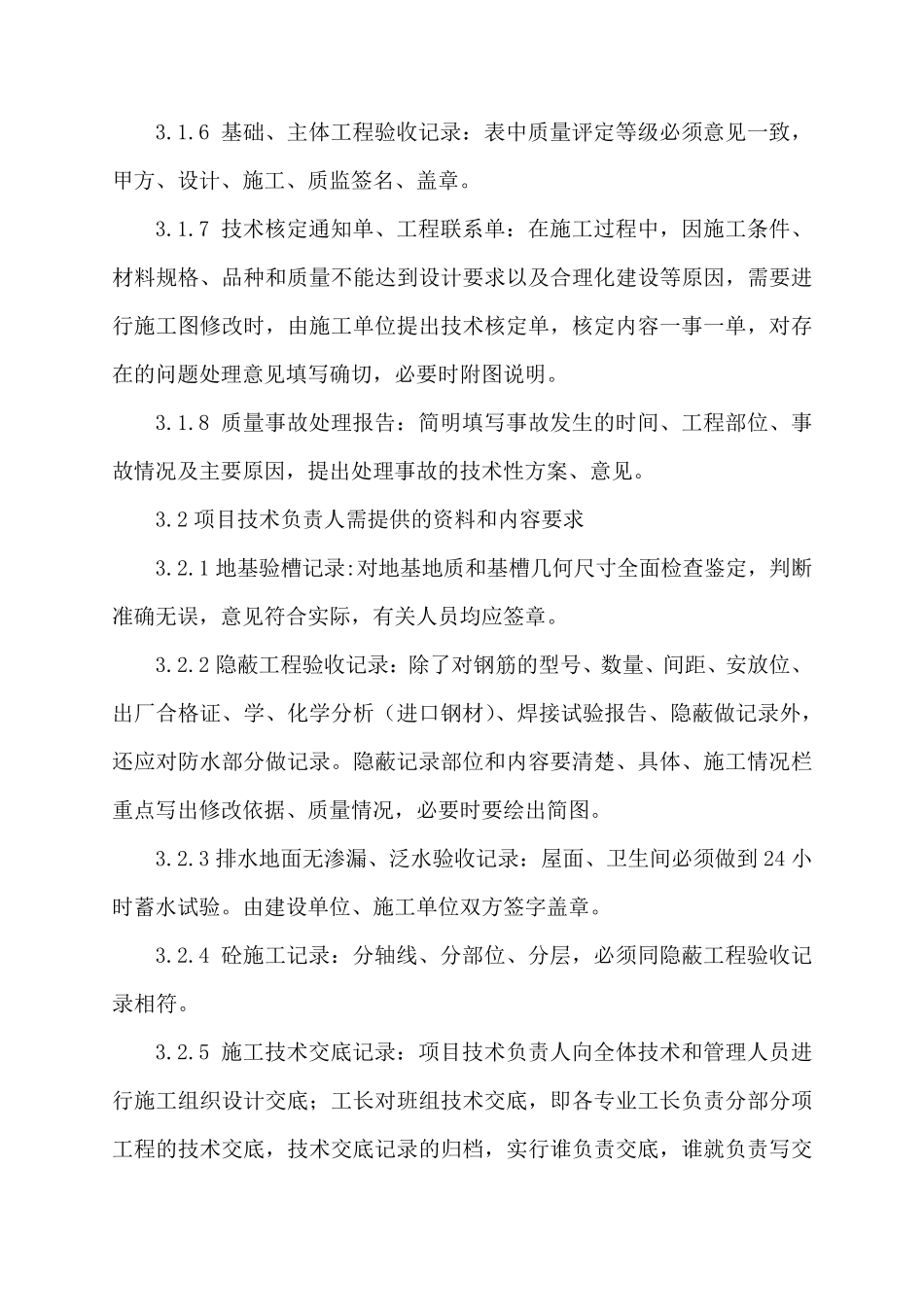

竣工资料管理 第一节 资料管理的基本要求 1.1 质量技术资料收集、编制与工程项目施工进度同步,从工程签订合同及施工准备开始,即应开始进行资料的积累、整理、核查工作,工程竣工验收时完成工程资料的编制、归档工作。 1.2 工程完工时向建设单位提交完整、准确无误的工程资料。 1.3 工程建设单位自行发包的全部分项工程,各承包单位负责所承包工程的资料。并由总包单位汇总整理。 1.4 质量技术资料的填写必须符合现行的国家规范、标准、规程及湖北省有关规定,表现工程质量情况,做到内容真实可靠,数据准确无误,字迹清晰、签字手续完备。 1.5 为了便于工程资料的长期保存,根据有关档案要求,工程资料用不容易褪色的书写材料书写。 1.6 工程质量技术资料的整理份数一般要求4 份,由项目收集、编制、工程验收后,及时移交建设单位,办理移交手续。 1.8 各资料编制人员要熟悉工程质量技术资料各种图表填写的要求,对填写的质量技术资料的正确性、完整性负责。 第二节 竣工资料管理制度 2.1 实行工程资料核查制度 项目资料员负责对日常收集的质量技术资料进行核查;有权要求资料责任部门和个人提供有关资料;项目质检 员对分项工程的质量技术资料负责核查;项目技术负责人对分部工程质量资料负责核查;单位工程完工时,负责全面核查,认为符合要求后,该工程资料才能报初验。 2.2 实行工程资料检查评比制度 做好工程资料的编制,必须加强资料编制过程中的检查评比工作,不断总结提高编制水平。 第三节 竣工资料控制措施 3.1 内业技术员需提供的资料和内容要求 3.1.1 开工、竣工报告(含停工、复工报告):三份存档的资料都要填写,盖章签名。实际开工、竣工日期栏都要写清楚。 3.1.2 图纸会审记录:设计院、建设单位、监理单位、施工单位四方参加会审的单位要写全称,签名盖章。会审的工程项目的名称填写正确,分阶段会审的要标明所分工程阶段。图号要填写正确,问题处理意见填写的文字精炼、表达确切,必要时绘简图。 3.1.3 设计变更通知单:变更通常由设计单位填发,如建设单位设计变更时,必须经设计单位批准,并有签证手续。 3.1.4 施工组织设计:视工程的性质、规模、建筑结构 、复杂 程度、工期等 确定 设计的内容和深 度,内容完 整 ,满 足 施工组织和指 导 施工的需要。符合归 档要求的施工组织设计还 具 备 审批、审核签名,盖有公 章。 3.1.5 施工技术总结:涉 及 采 用 ...
