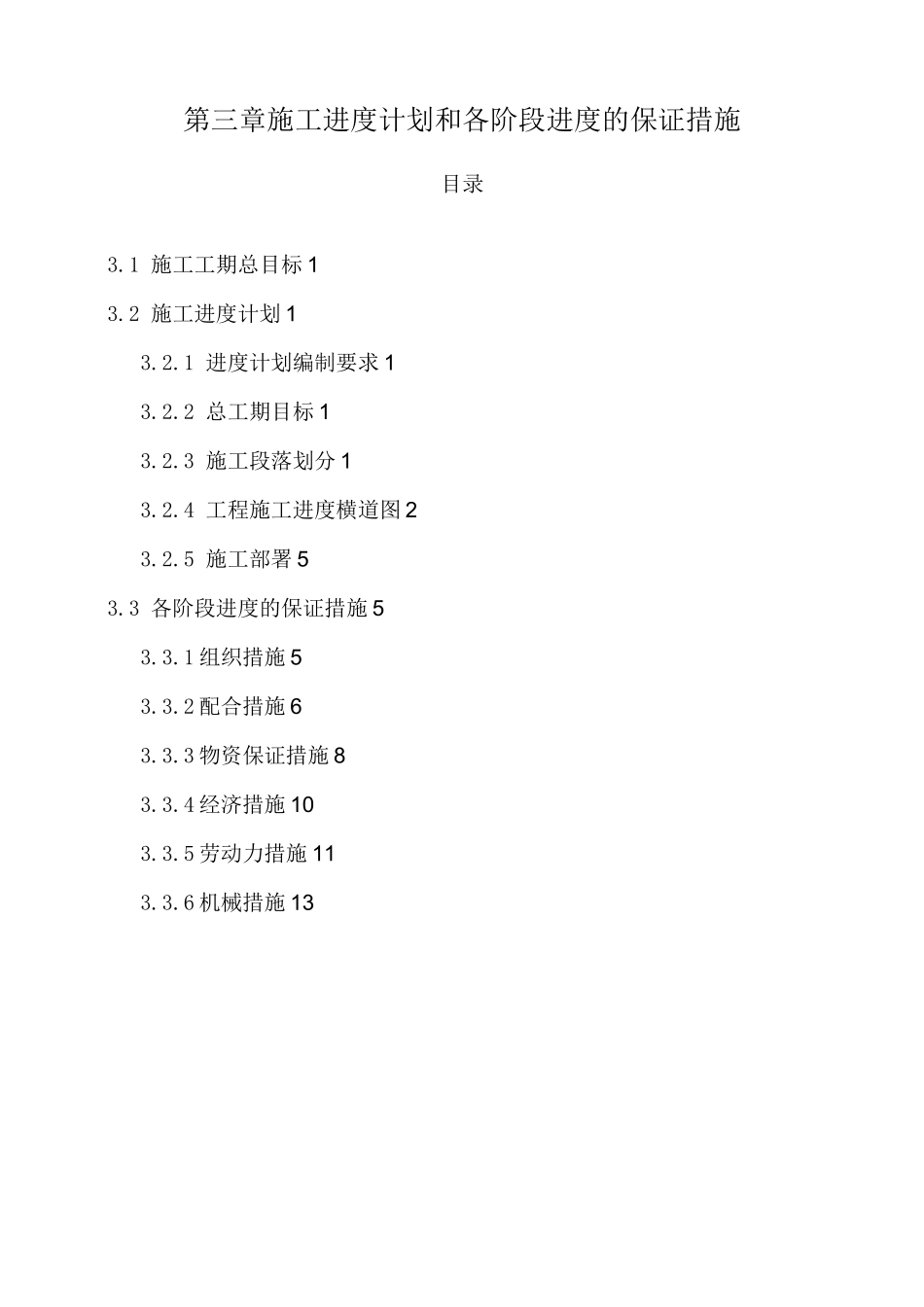

第三章施工进度计划和各阶段进度的保证措施目录3
1 施工工期总目标 13
2 施工进度计划 13
1 进度计划编制要求 13
2 总工期目标 13
3 施工段落划分 13
4 工程施工进度横道图 23
5 施工部署 53
3 各阶段进度的保证措施 53
1 组织措施 53
2 配合措施 63
3 物资保证措施 83
4 经济措施 103
5 劳动力措施 113
6 机械措施 13第三章施工进度计划和各阶段进度的保证措施3

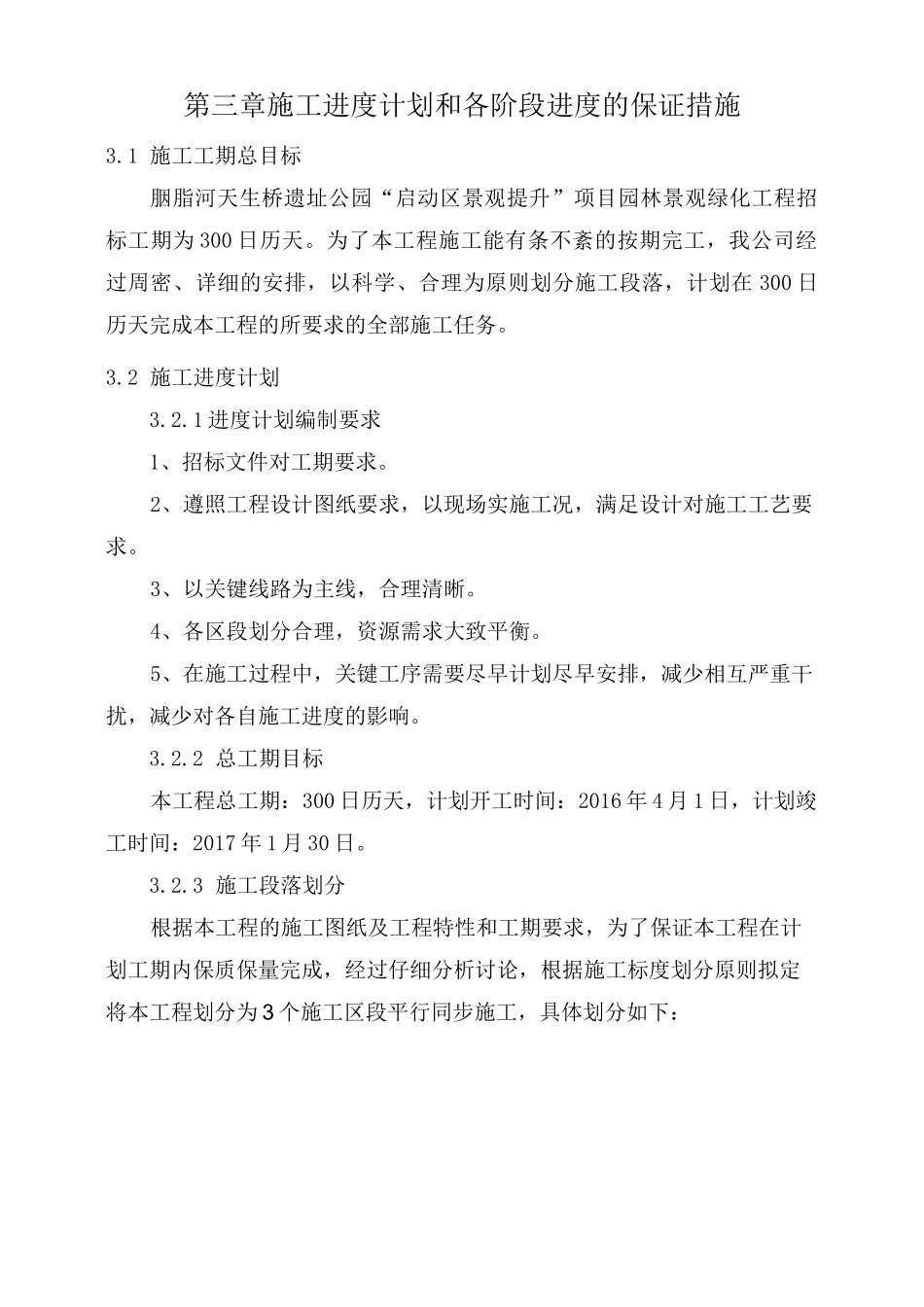

1 施工工期总目标胭脂河天生桥遗址公园“启动区景观提升”项目园林景观绿化工程招标工期为 300 日历天
为了本工程施工能有条不紊的按期完工,我公司经过周密、详细的安排,以科学、合理为原则划分施工段落,计划在 300 日历天完成本工程的所要求的全部施工任务
2 施工进度计划3
1 进度计划编制要求1、招标文件对工期要求
2、遵照工程设计图纸要求,以现场实施工况,满足设计对施工工艺要求
3、以关键线路为主线,合理清晰
4、各区段划分合理,资源需求大致平衡
5、在施工过程中,关键工序需要尽早计划尽早安排,减少相互严重干扰,减少对各自施工进度的影响
2 总工期目标本工程总工期:300 日历天,计划开工时间:2016 年 4 月 1 日,计划竣工时间:2017 年 1 月 30 日
3 施工段落划分根据本工程的施工图纸及工程特性和工期要求,为了保证本工程在计划工期内保质保量完成,经过仔细分析讨论,根据施工标度划分原则拟定将本工程划分为 3 个施工区段平行同步施工,具体划分如下:表 3

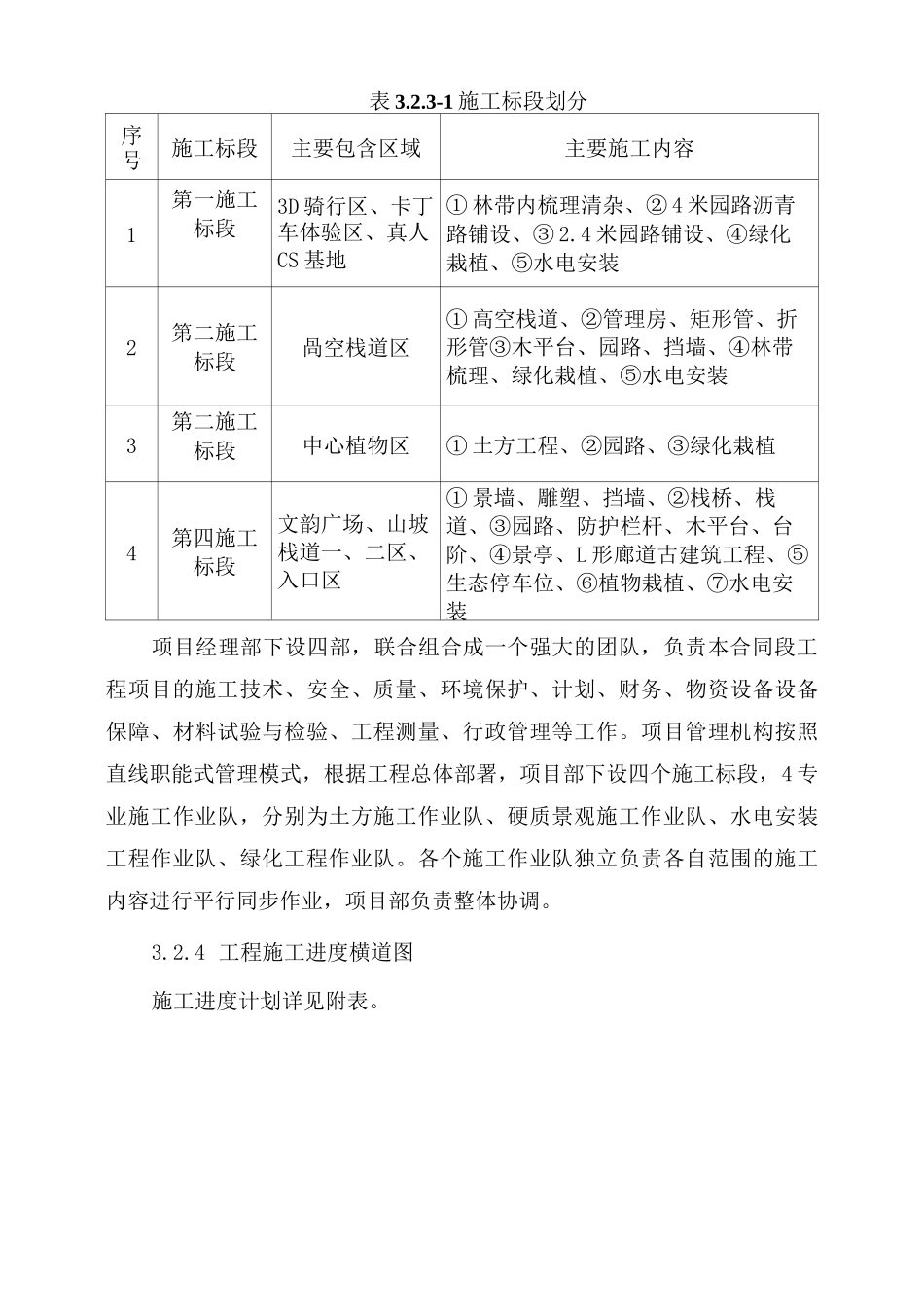

3-1 施工标段划分序号施工标段主要包含区域主要施工内容1第一施工标段3D 骑行区、卡丁车体验区、真人CS 基地① 林带内梳理清杂、② 4 米园路沥青路铺设、③ 2
4 米园路铺设、④绿化栽植、⑤水电安装2第二施工
