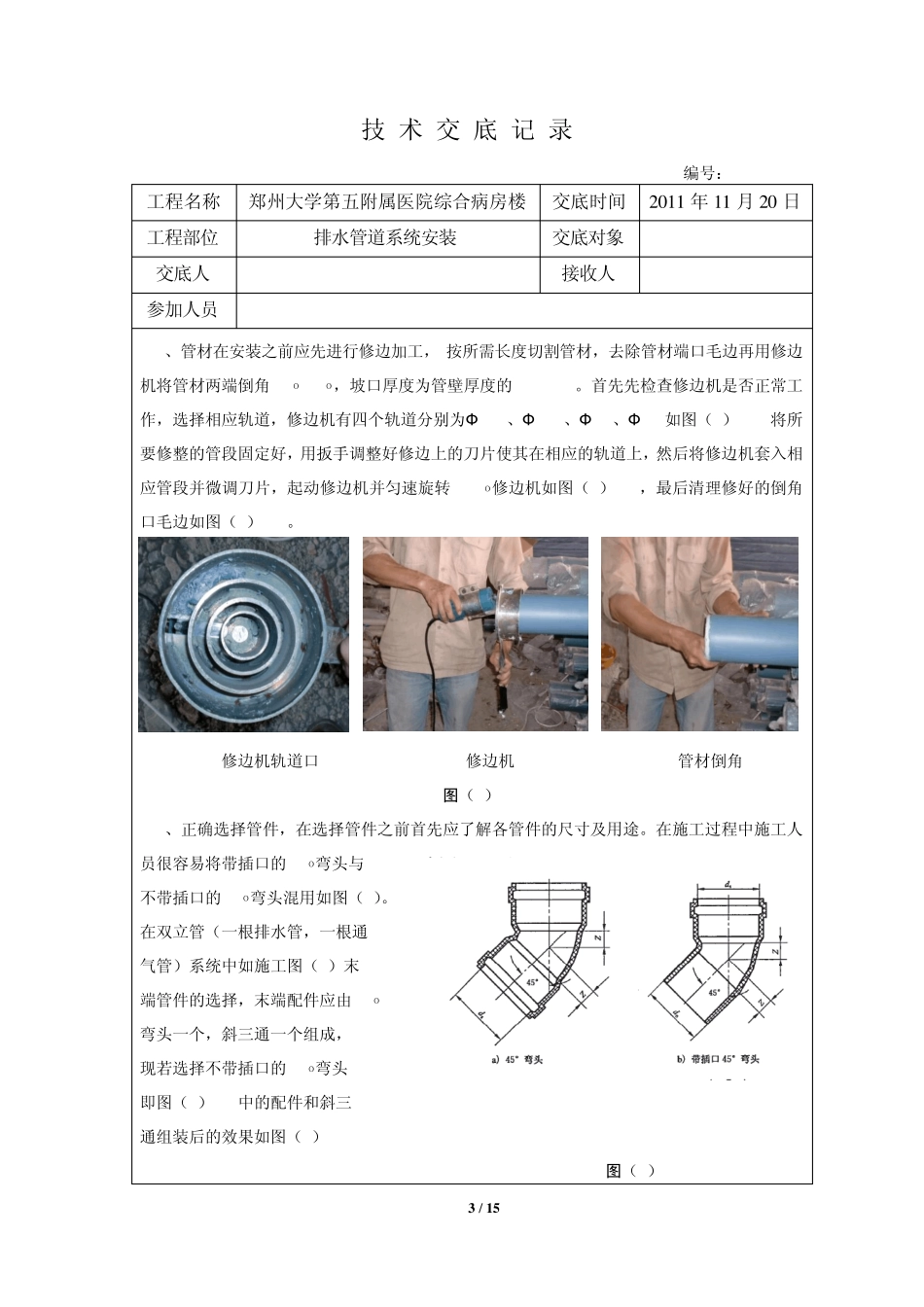

1 / 1 5 技 术 交 底 记 录 编号: 工程名称 郑州大学第五附属医院综合病房楼 交底时间 2 0 1 1 年1 1 月2 0 日 工程部位 排水管道系统安装 交底对象 交底人 接收人 参加人员 交底内容: 一、 一般规定 1.1 本交底适用于室内排水管道(聚丙烯管道)安装,柔性铸铁管管道安装,雨水管道(焊接钢管安装)工程的施工与验收。 1.2 室内排水管道材料的选用: 首先应按设计要求选材,无特殊要求的情况下,生活污水管道DN160及以下管材均选用超静音聚丙烯,大于DN160的管道采用柔性铸铁管,雨水管道采用焊接钢管。 二、施工准备 2.1技术准备 (1) 所有安装项目的设计图纸已具备,并且已经过图纸会审和设计交底。 (2) 施工方案已编制。 (3) 施工技术人员向班组做了图纸和施工技术交底。 (4) 根据设计图纸及技术交底,检查、核对预留孔洞大小尺寸是否正确,将管道坐标、标高位置画线定位。 2.2材料准备 管材、管件:按照设计要求准备超静音聚丙烯管材、管件,接口材料,支架材料。 2.3主要机具 砂轮机、切割机、电锤、水平尺、线坠、钢卷尺、鞠躬、刷子、修边机、电焊机等。 2.4作业条件 1、设计要求地下一层出户管道为柔性铸铁管,所以本交底范围包括地下室一层除出户管道外以及楼上的排水管道。 2、大楼高度99.5m,除立管安装外,还要进行卫生间的支管安装以及通气管道安装。 3、排水系统管道包括聚丙烯管道,柔性铸铁管道,焊接钢管。 三、材料质量控制要点 管材管件要求:外观质量良好,无明显质量问题,管材表面平整,无气泡、裂口和明显痕纹,凹陷,色泽不均匀和分解变形;完整无缺损。 四、施工工艺 (聚丙烯管道) 2 / 1 5 技 术 交 底 记 录 编号: 工程名称 郑州大学第五附属医院综合病房楼 交底时间 2 0 1 1 年 1 1 月 2 0 日 工程部位 排水管道系统安装 交底对象 交底人 接收人 参加人员 4.1 工艺流程 4.2 安装准备 1、施工人员应熟悉掌握图纸,熟悉相关国家或行业验收规范和标准图等。 2、图纸会审,准备技术资料,进行技术、质量、安全交低。 3、建立健全质量管理体系和质量控制检测制度。 4.3测量放样、预制加工 1、管道安装前,必须复核预留孔洞的位置和标高是否准确,必要时加以修整。立管安装之前先清理预留洞,后用铅锤线从顶层下锤到一层,高层建筑可以分段从上往下吊线并在各楼层相应位置标记立管支架的位置(支架高度一般为...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
