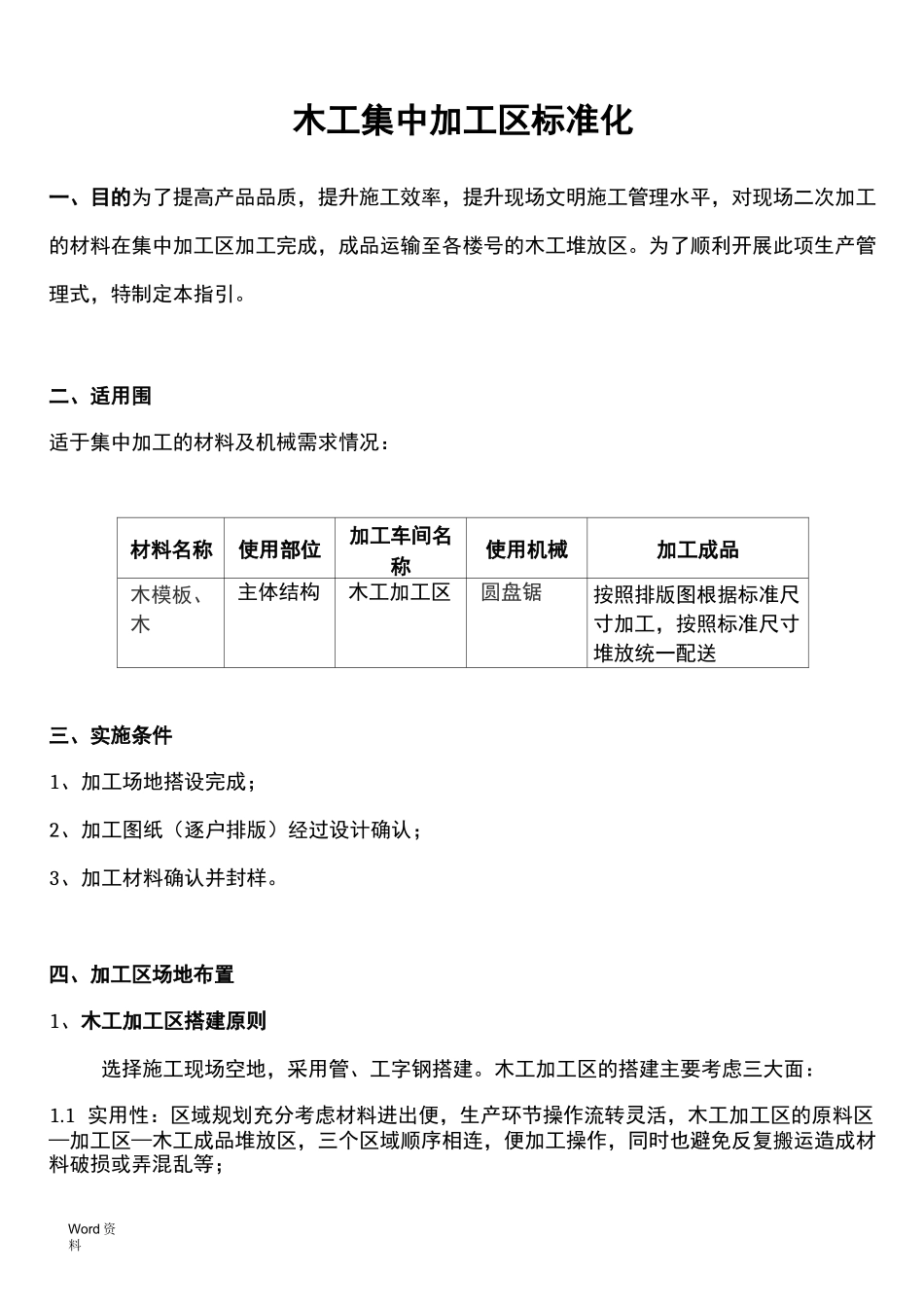

Word 资料木工集中加工区标准化一、目的为了提高产品品质,提升施工效率,提升现场文明施工管理水平,对现场二次加工的材料在集中加工区加工完成,成品运输至各楼号的木工堆放区。为了顺利开展此项生产管理式,特制定本指引。二、适用围适于集中加工的材料及机械需求情况:材料名称使用部位加工车间名称使用机械加工成品木模板、木主体结构木工加工区圆盘锯按照排版图根据标准尺寸加工,按照标准尺寸堆放统一配送三、实施条件1、加工场地搭设完成;2、加工图纸(逐户排版)经过设计确认;3、加工材料确认并封样。四、加工区场地布置1、木工加工区搭建原则选择施工现场空地,采用管、工字钢搭建。木工加工区的搭建主要考虑三大面:1.1 实用性:区域规划充分考虑材料进出便,生产环节操作流转灵活,木工加工区的原料区—加工区—木工成品堆放区,三个区域顺序相连,便加工操作,同时也避免反复搬运造成材料破损或弄混乱等;Word 资料1.2 舒适性:加工区可以按照工厂化管理式,现场文明整洁,工作环境舒适;学习展示功能齐全。在加工区配备专职清洁工,负责整个加工区的场地和废料打扫清理工作。1.3 安全环保性:加工区临时电分路排布,临电材料采用合格指定产品;加工房间设灭火器;加工废弃材料分类收集。2、木工原料区木工原料堆放原则是:整齐、合理堆放,既保证使用上的便,又保证现场的整洁,既保证使用上的安全,又保证材料在使用过程中的质量和“先进先用”;木材堆放在木工棚,分规格堆放整齐,离木工棚 10m 不得有明火,并设置灭火器。3.1 加工棚搭建要求1、工具式木工棚搭设尺寸根据现场实际情况选用 6000x4000mmo2、搭设在塔吊回转半径围和建筑物边的加工棚必须设置双层硬质防护。3、上部防护棚加两道硬隔离,刷蓝色油漆。4、防护棚地面需硬化,选用砼地面。5、为防止倾覆,上部构件安装必须在基础强度达到 80%及以上可安装。6、立柱与地面连接式与工具式钢筋加工棚相同。7、所有铁制构件均刷防锈漆,立柱刷蓝色油漆。8、防护棚顶部应挂安全警示标识和安全宣传标语的横幅,横幅宽度宜为 1m。9、工具式钢筋加工棚需在醒目位置挂操作规程图牌。Word 资料3.2 加工棚搭建标准化做法;1、立柱基础浇筑立柱基础采用 1000*1000*800C15 素混凝土。2、基础顶面预埋 300*300*8 铁板,414①预埋钢筋与铁板焊接。3、桁架主梁采用 14#工字钢。4、纵、横向均为 5#角铁框架,与工字钢用铁板加螺栓连接。5、立柱为 150x150mm 管。6、立...
