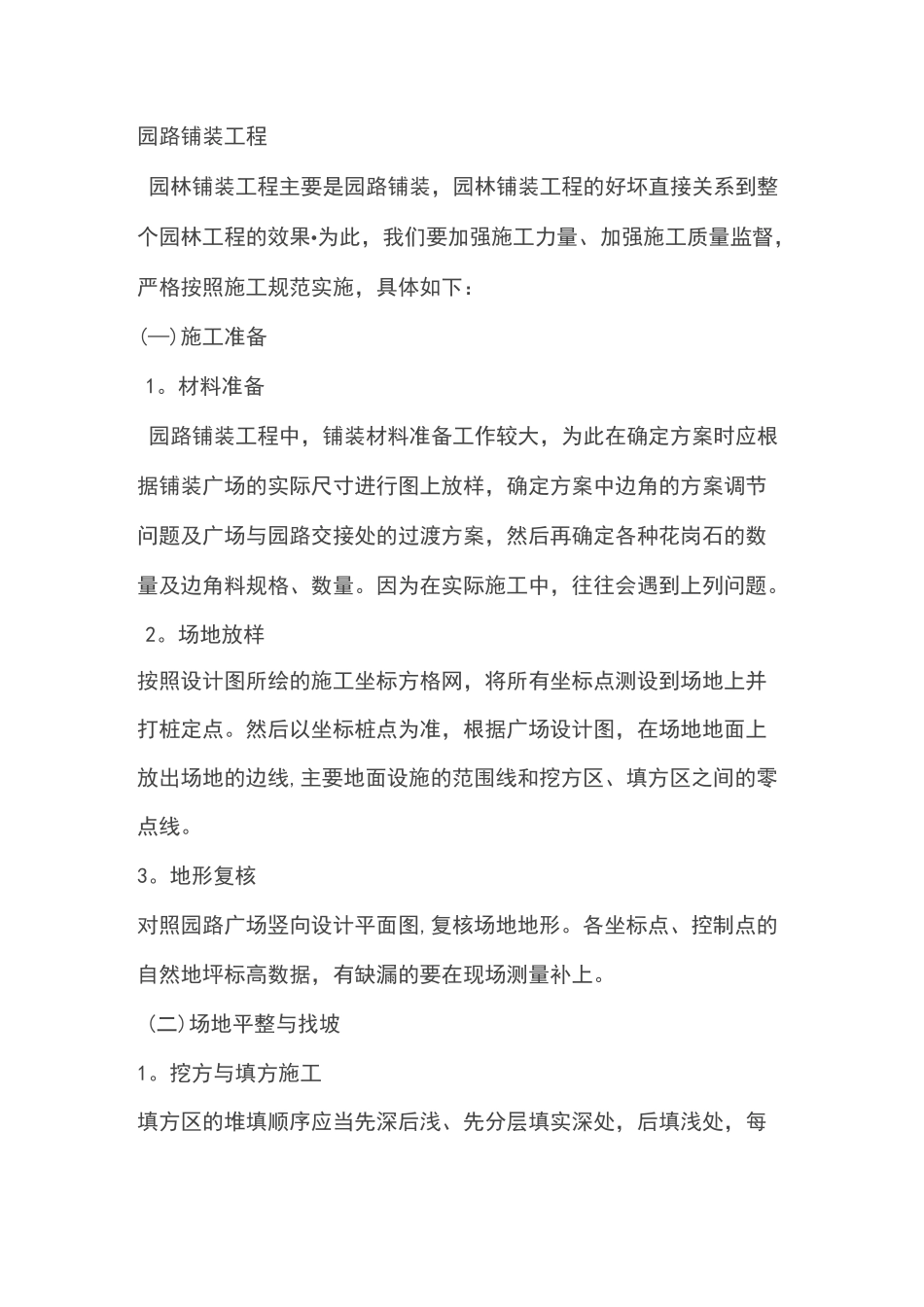

园路铺装工程园林铺装工程主要是园路铺装,园林铺装工程的好坏直接关系到整个园林工程的效果•为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施,具体如下:(—)施工准备1
材料准备园路铺装工程中,铺装材料准备工作较大,为此在确定方案时应根据铺装广场的实际尺寸进行图上放样,确定方案中边角的方案调节问题及广场与园路交接处的过渡方案,然后再确定各种花岗石的数量及边角料规格、数量
因为在实际施工中,往往会遇到上列问题
场地放样按照设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点
然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线
地形复核对照园路广场竖向设计平面图,复核场地地形
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上
(二)场地平整与找坡1

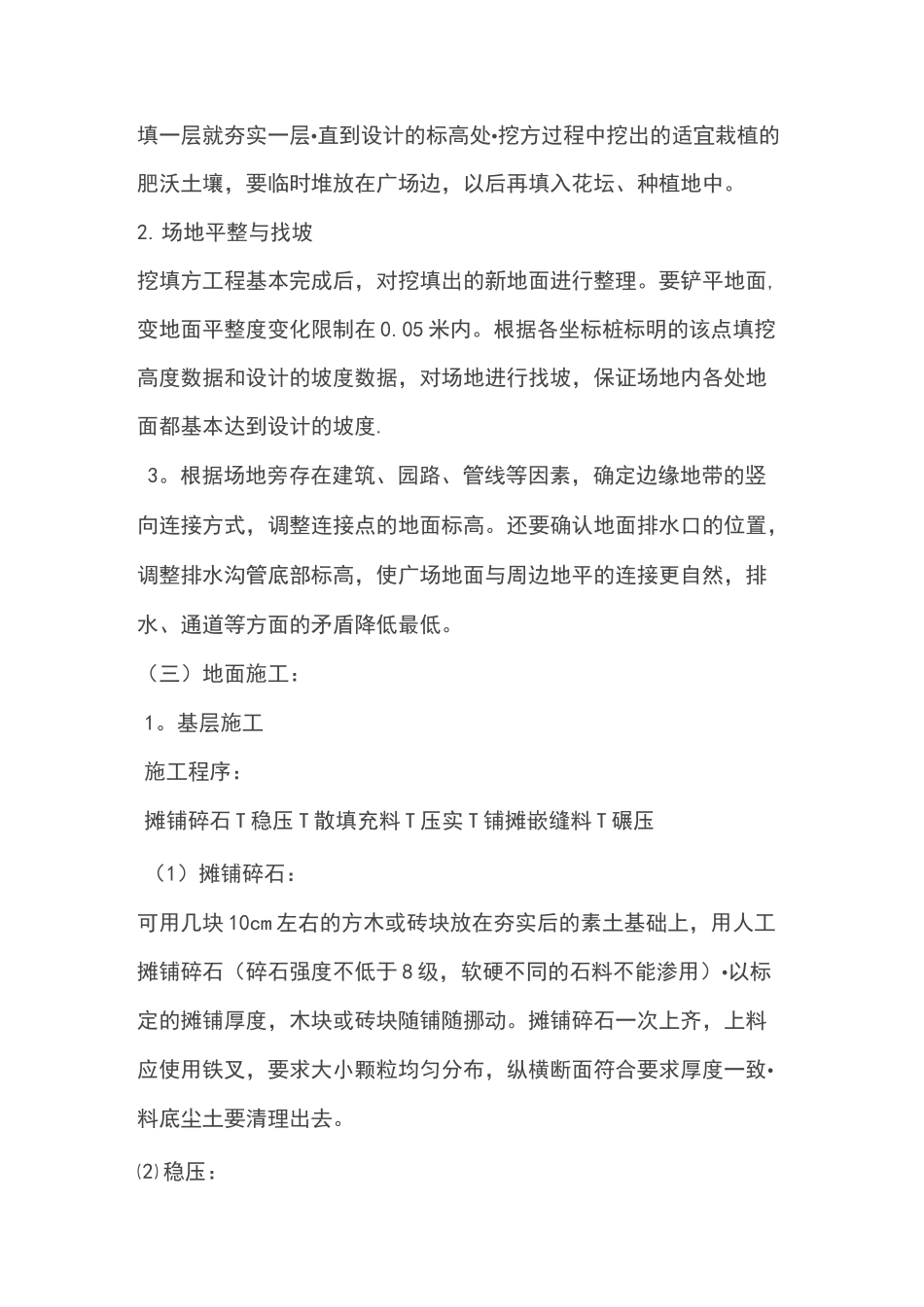

挖方与填方施工填方区的堆填顺序应当先深后浅、先分层填实深处,后填浅处,每填一层就夯实一层•直到设计的标高处•挖方过程中挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,以后再填入花坛、种植地中
场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理
要铲平地面,变地面平整度变化限制在 0
根据各坐标桩标明的该点填挖高度数据和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度
根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高
还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降低最低
(三)地面施工:1

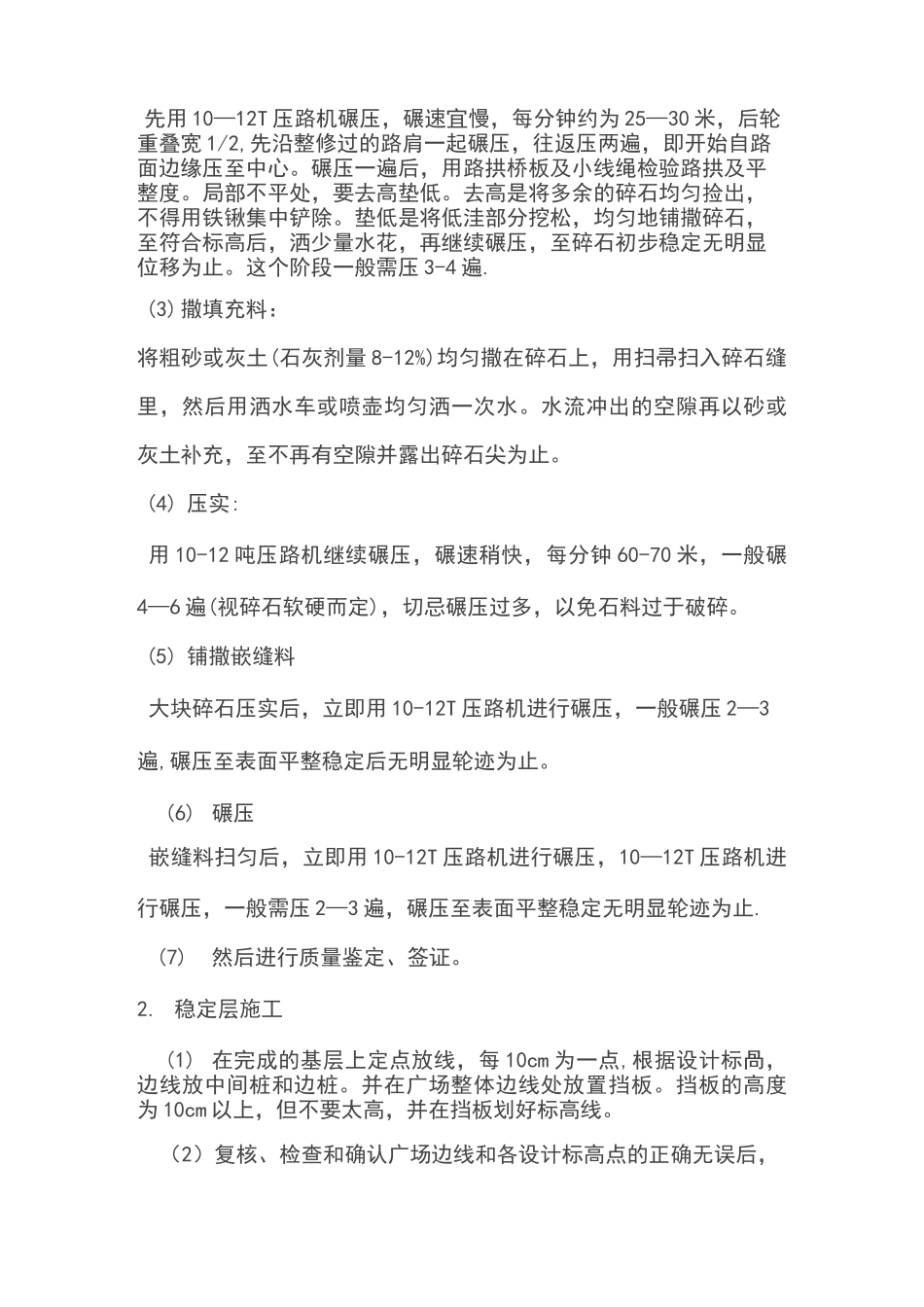

基层施工施工程序:摊铺碎石 T 稳压 T 散填充料 T 压实 T 铺摊嵌缝料 T 碾压(1)摊铺碎石:可用几块 10cm 左右的方木或砖块放在夯实后的素土基础上,用人工摊铺碎石(碎石强度不低于 8 级
