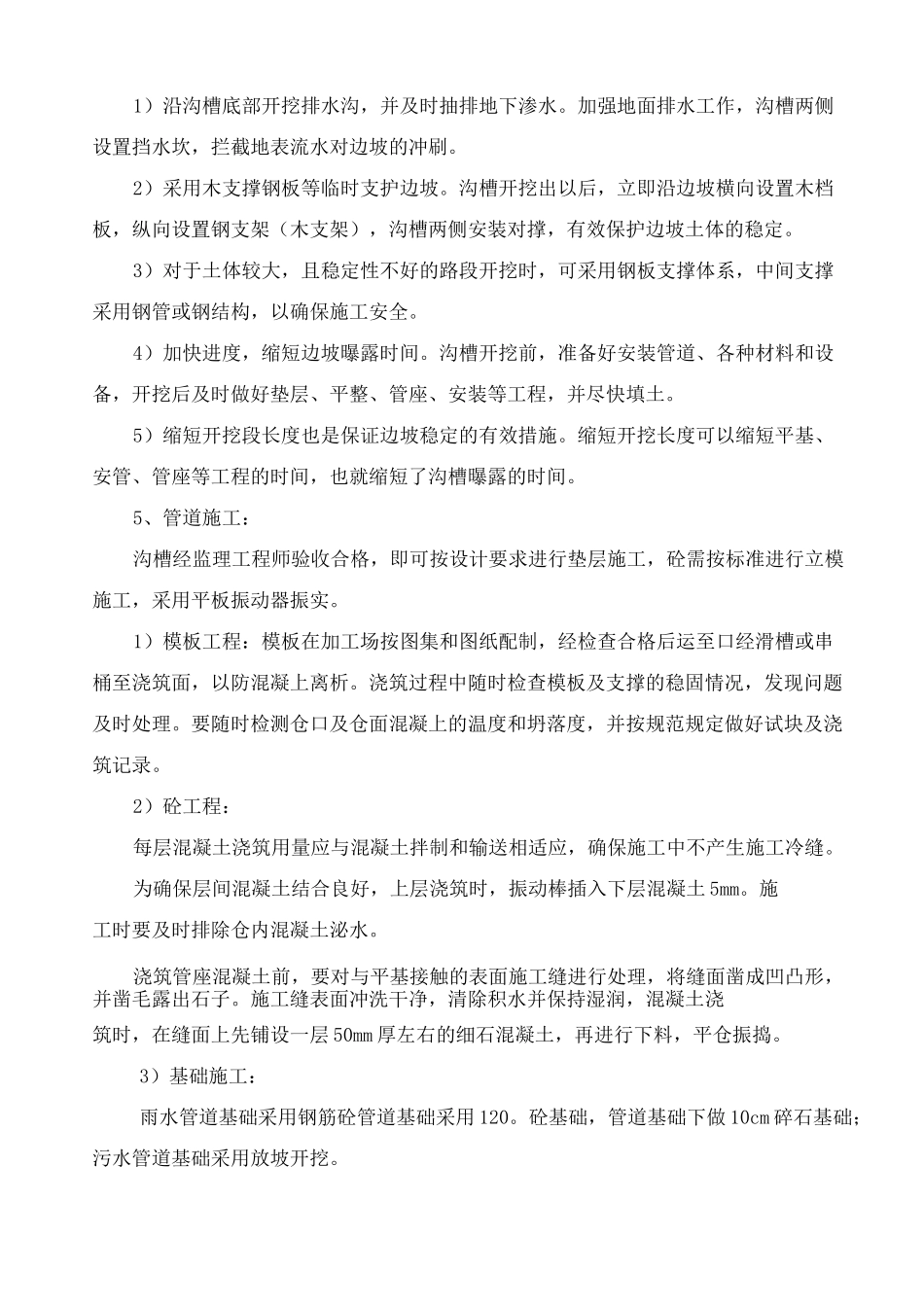

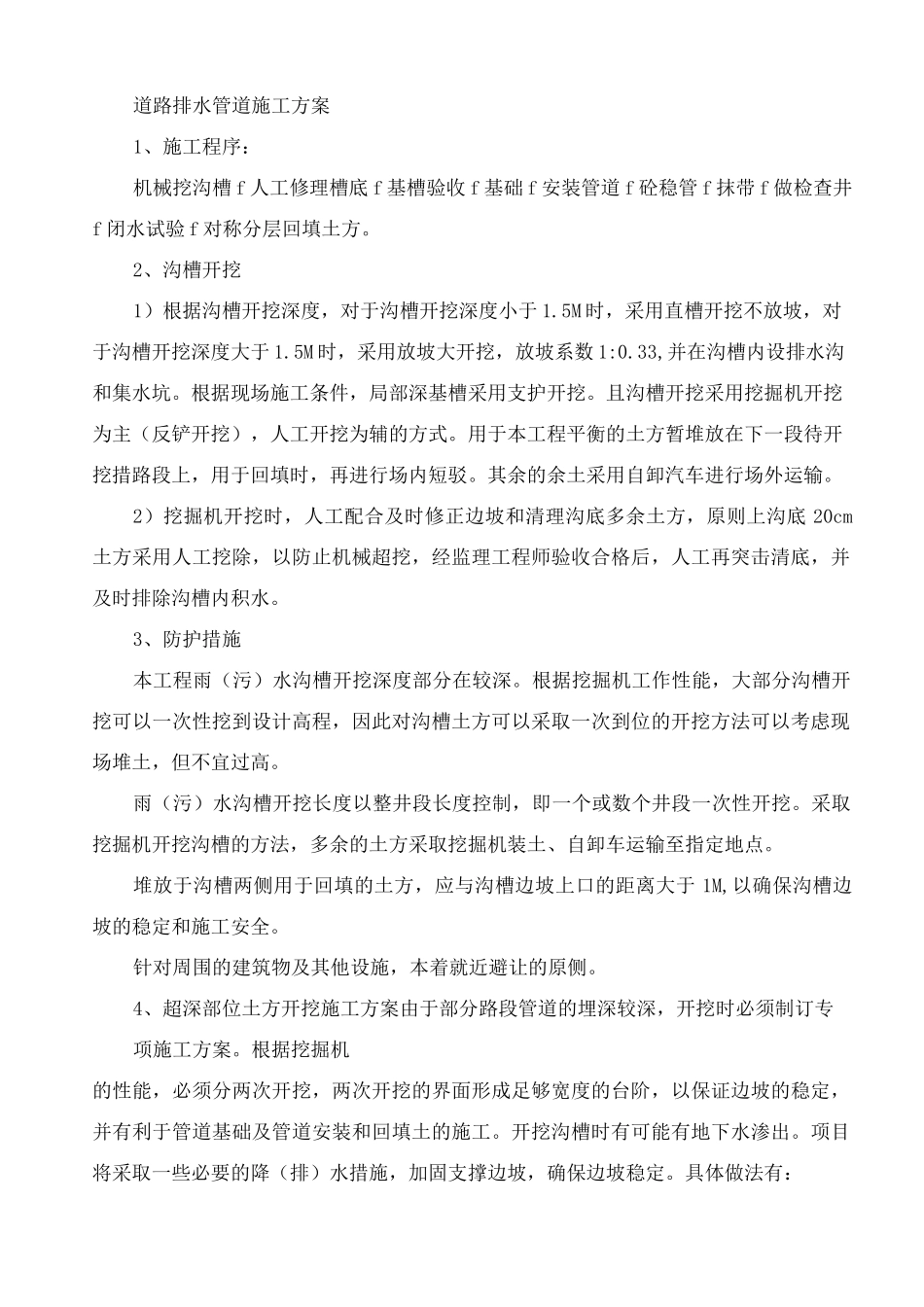

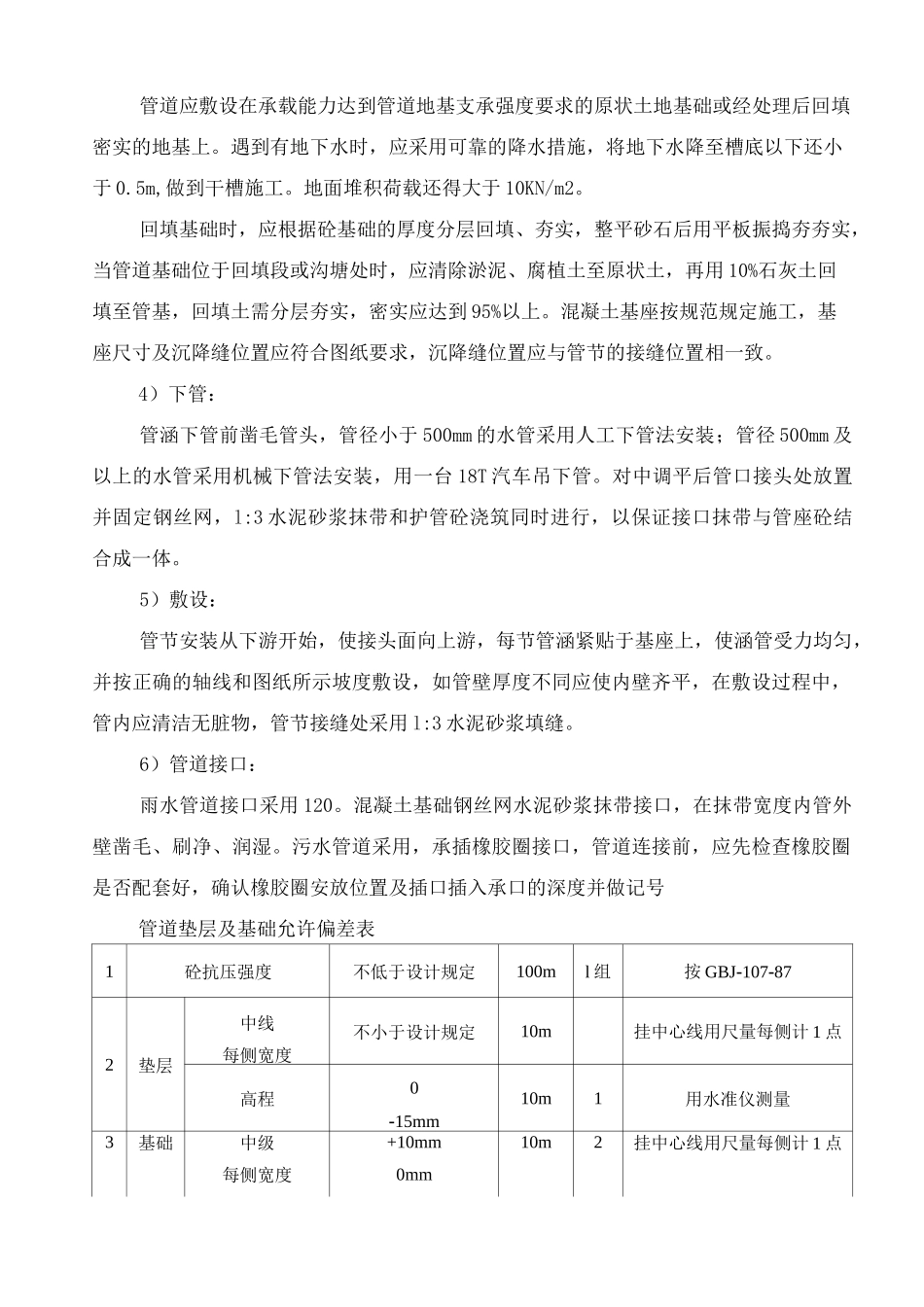

道路排水管道施工方案1、施工程序:机械挖沟槽 f 人工修理槽底 f 基槽验收 f 基础 f 安装管道 f 砼稳管 f 抹带 f 做检查井f 闭水试验 f 对称分层回填土方。2、沟槽开挖1)根据沟槽开挖深度,对于沟槽开挖深度小于 1.5M 时,采用直槽开挖不放坡,对于沟槽开挖深度大于 1.5M 时,采用放坡大开挖,放坡系数 1:0.33,并在沟槽内设排水沟和集水坑。根据现场施工条件,局部深基槽采用支护开挖。且沟槽开挖采用挖掘机开挖为主(反铲开挖),人工开挖为辅的方式。用于本工程平衡的土方暂堆放在下一段待开挖措路段上,用于回填时,再进行场内短驳。其余的余土采用自卸汽车进行场外运输。2)挖掘机开挖时,人工配合及时修正边坡和清理沟底多余土方,原则上沟底 20cm土方采用人工挖除,以防止机械超挖,经监理工程师验收合格后,人工再突击清底,并及时排除沟槽内积水。3、防护措施本工程雨(污)水沟槽开挖深度部分在较深。根据挖掘机工作性能,大部分沟槽开挖可以一次性挖到设计高程,因此对沟槽土方可以采取一次到位的开挖方法可以考虑现场堆土,但不宜过高。雨(污)水沟槽开挖长度以整井段长度控制,即一个或数个井段一次性开挖。采取挖掘机开挖沟槽的方法,多余的土方采取挖掘机装土、自卸车运输至指定地点。堆放于沟槽两侧用于回填的土方,应与沟槽边坡上口的距离大于 1M,以确保沟槽边坡的稳定和施工安全。针对周围的建筑物及其他设施,本着就近避让的原侧。4、超深部位土方开挖施工方案由于部分路段管道的埋深较深,开挖时必须制订专项施工方案。根据挖掘机的性能,必须分两次开挖,两次开挖的界面形成足够宽度的台阶,以保证边坡的稳定,并有利于管道基础及管道安装和回填土的施工。开挖沟槽时有可能有地下水渗出。项目将采取一些必要的降(排)水措施,加固支撑边坡,确保边坡稳定。具体做法有:1)沿沟槽底部开挖排水沟,并及时抽排地下渗水。加强地面排水工作,沟槽两侧设置挡水坎,拦截地表流水对边坡的冲刷。2)采用木支撑钢板等临时支护边坡。沟槽开挖出以后,立即沿边坡横向设置木档板,纵向设置钢支架(木支架),沟槽两侧安装对撑,有效保护边坡土体的稳定。3)对于土体较大,且稳定性不好的路段开挖时,可采用钢板支撑体系,中间支撑采用钢管或钢结构,以确保施工安全。4)加快进度,缩短边坡曝露时间。沟槽开挖前,准备好安装管道、各种材料和设备,开挖后及时做好垫层、平整、管座、安装等工程,并尽快填土。5)...
