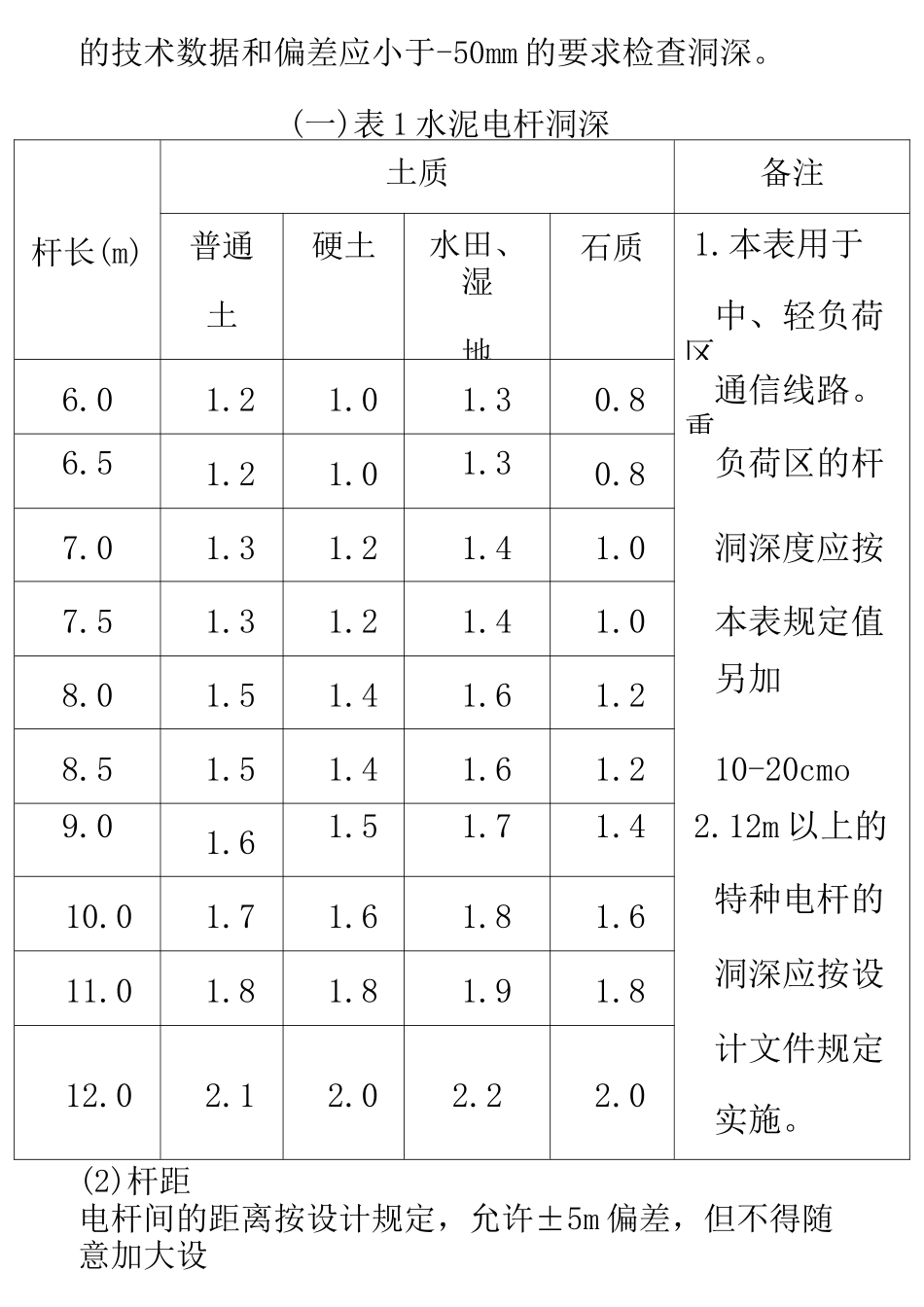

架空、管道、直埋光缆线路工程施工验收规范第一部分架空光缆线路工程施工规范根据本工程的特点,结合不同的施工工序,拟定不同的质量控制点。分公司应按照这些控制点实施逐点控制,依据设计和相关规范要求的指标和标准对质量进行逐点检查和验收,以达到工程质量符合工程总体验收标准之目的。1、杆路1) 路由复测施工单位应对所施工的工程进行复测丈量,以设计单位提供的施工图设计为依据,确定杆路路由的具体位置、准确长度以及每根电杆的杆位,确定线路穿越障碍物的具体位置和相应保护措施,复测中继段距离时,应根据地形起伏,核算包括接头重叠长度、各种必要的预留长度在内的敷设总长度,并确定接头的具体位置。监理工程师采用见证或巡视的方法,检查复测所取得的数据是否与施工图纸相一致,以及复测单位所采取的纠偏技术措施,出现设计文件和施工图纸与实际要求不一致或其他必须变更设计才可以满足施工要求时,施工单位需现场通知监理单位并通过设计变更后才能进行下一工序的施工。2) 立杆(1) 电杆洞深不同土质,水泥电杆的洞深亦不相同,施工时一定按规范要求,不得随意增减深度,防止造成安全和质量事故。监理按(一)表 1 规定的技术数据和偏差应小于-50mm 的要求检查洞深。(一)表 1 水泥电杆洞深杆长(m)土质备注普通土硬土水田、湿地石质1.本表用于中、轻负荷区6.01.21.01.30.8通信线路。重6.51.21.01.30.8负荷区的杆7.01.31.21.41.0洞深度应按7.51.31.21.41.0本表规定值8.01.51.41.61.2另加8.51.51.41.61.210-20cmo9.01.61.51.71.42.12m 以上的10.01.71.61.81.6特种电杆的11.01.81.81.91.8洞深应按设12.02.12.02.22.0计文件规定实施。(2)杆距电杆间的距离按设计规定,允许±5m 偏差,但不得随意加大设计杆距。(3)电杆的垂直度利用简易量具检查电杆的垂直度。直线段的电杆轴心线应上下垂直,其位置应在路由的中心线上,左右偏差应不大于50mm。水泥电杆杆路的角杆向线路转角点内移 100〜150mm。因地形限制而不能内移或装撑木的角杆可不内移。终端杆竖立后应向拉线侧倾斜 100〜200mm.(4)杆根装置施工时,监理必须及时检查杆根装置的装设。水泥电杆的杆根装置有卡盘和底盘两种,卡盘用“U”形抱箍固定在距地面 400mm 处。杆跟装置的安装应符合如下规定:①直线路由上电杆杆根用的卡盘一般装在线路的一侧,相邻电杆均用卡盘时应交错装设;杆距长度不等时,装在长杆档的一侧。②角杆、终端杆根仅用一块卡盘时,装在拉线的反侧,与拉...
