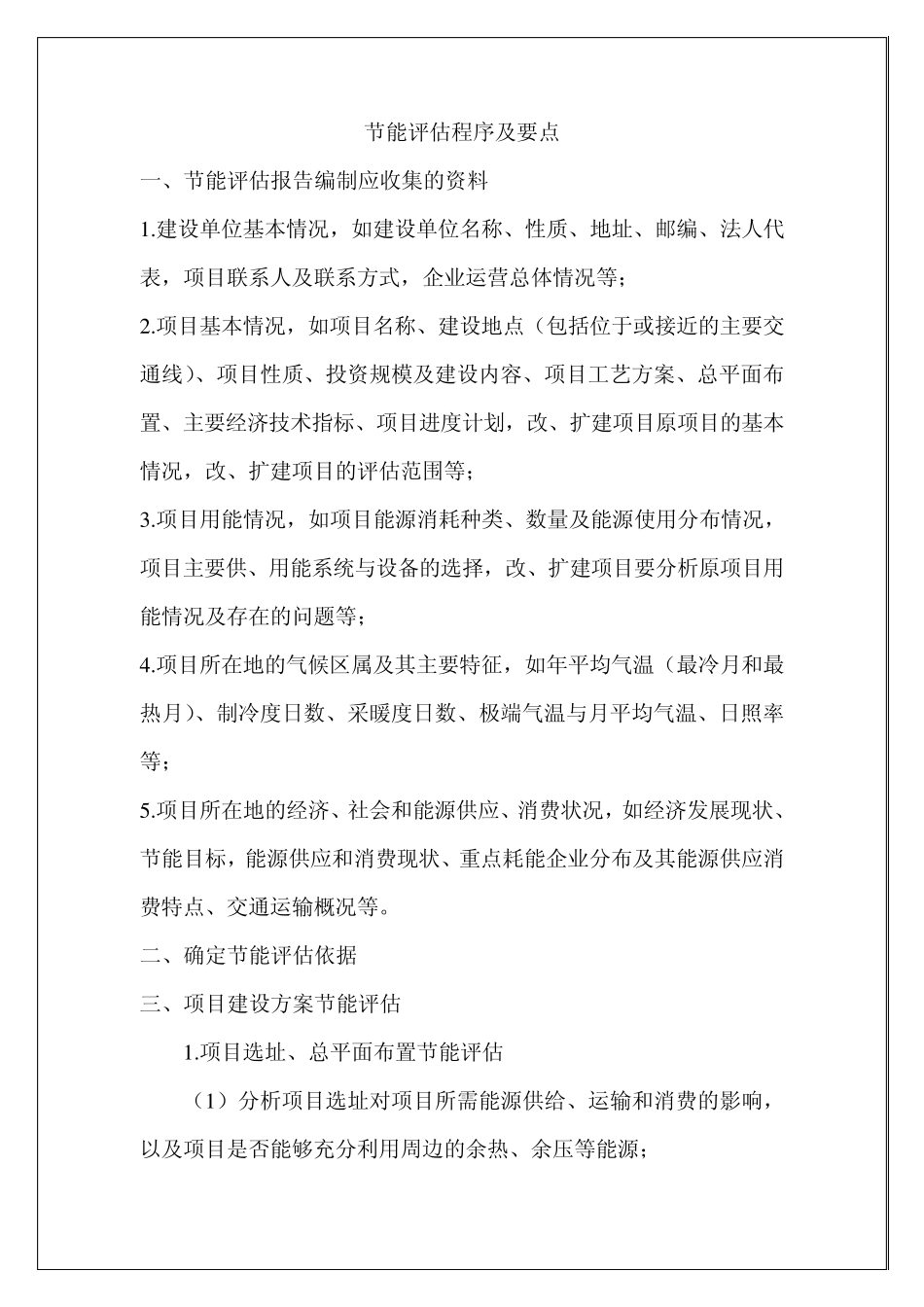

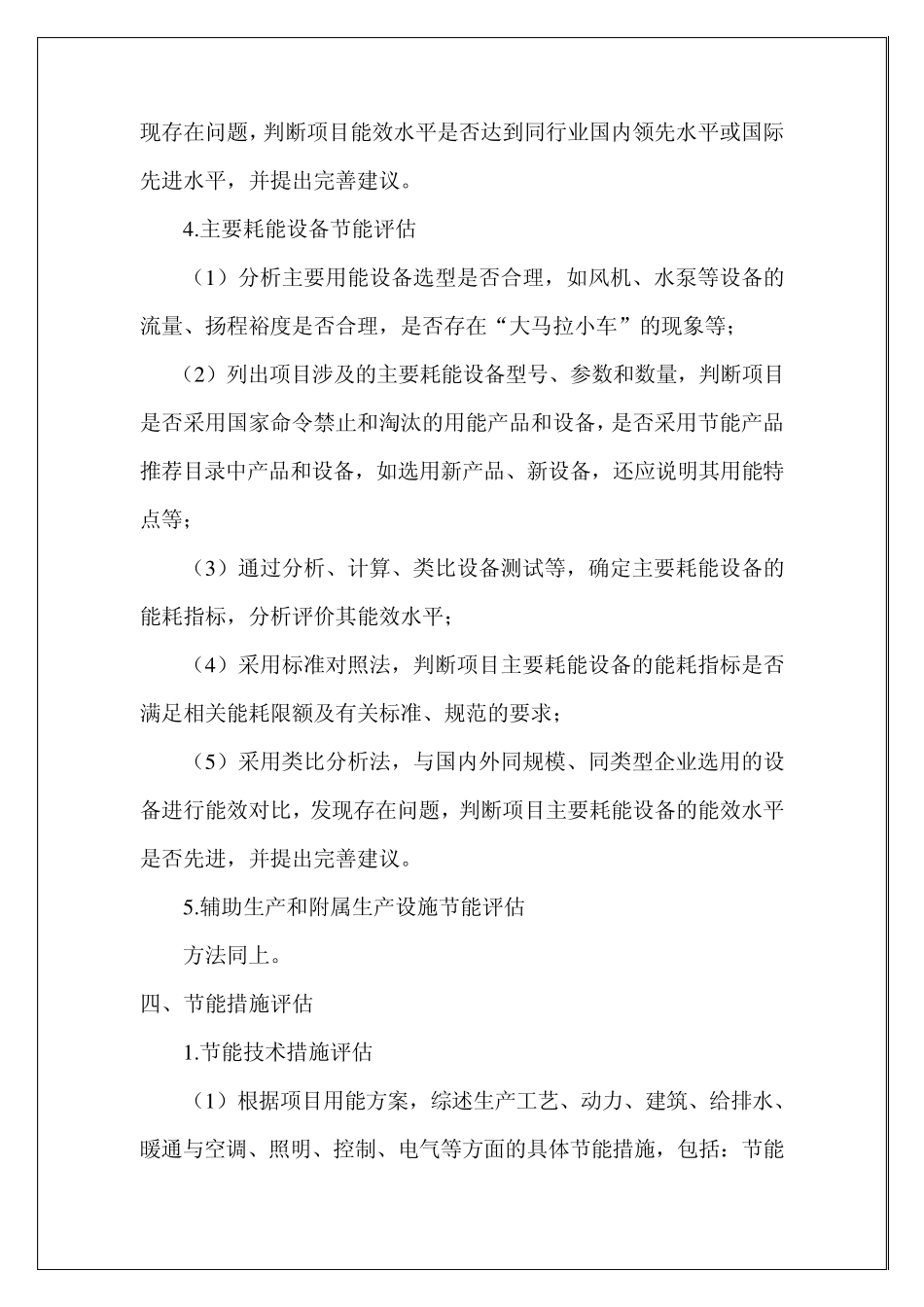

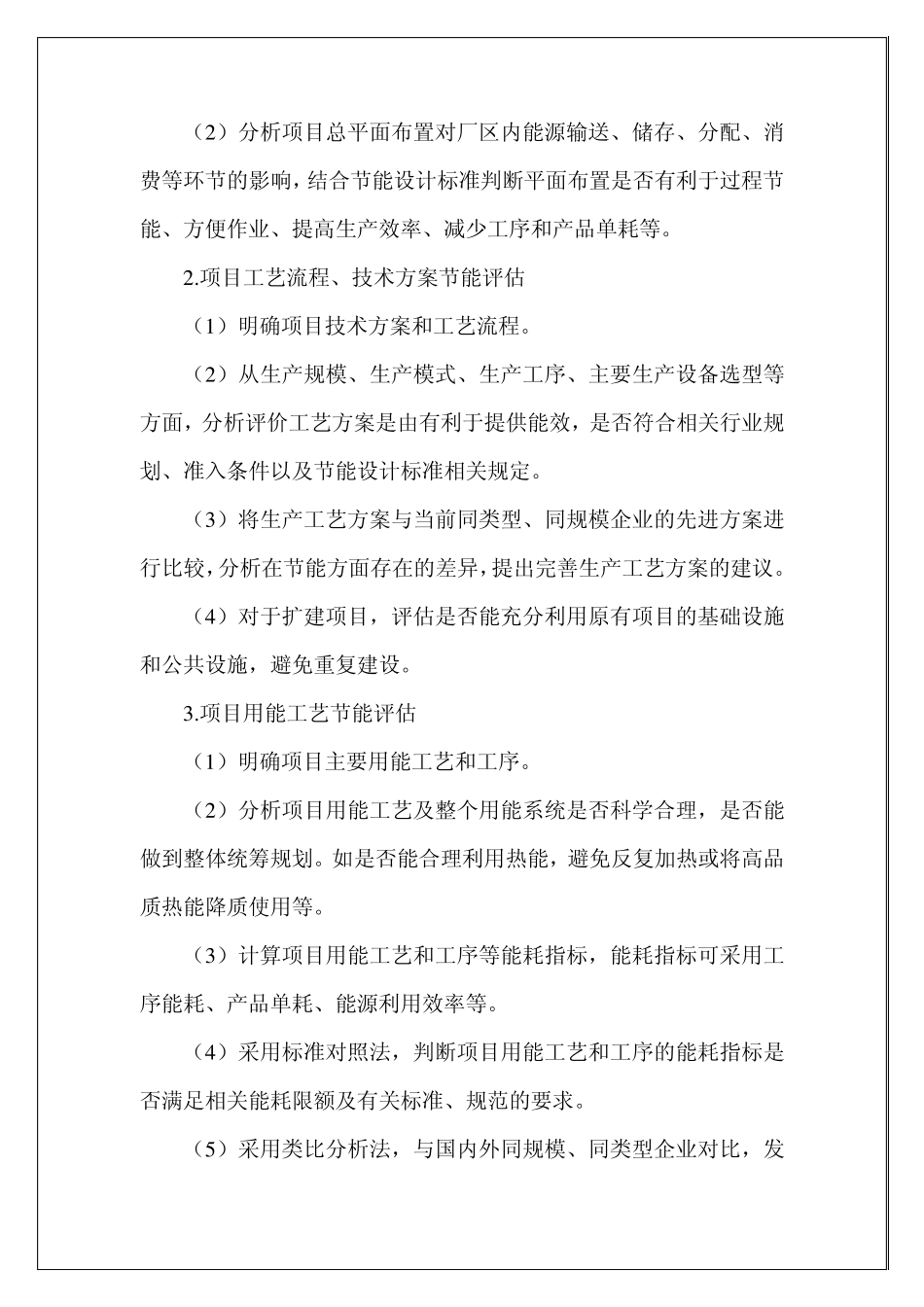

节能评估程序及要点 一、节能评估报告编制应收集的资料 1 .建设单位基本情况,如建设单位名称、性质、地址、邮编、法人代表,项目联系人及联系方式,企业运营总体情况等; 2 .项目基本情况,如项目名称、建设地点(包括位于或接近的主要交通线)、项目性质、投资规模及建设内容、项目工艺方案、总平面布置、主要经济技术指标、项目进度计划,改、扩建项目原项目的基本情况,改、扩建项目的评估范围等; 3 .项目用能情况,如项目能源消耗种类、数量及能源使用分布情况,项目主要供、用能系统与设备的选择,改、扩建项目要分析原项目用能情况及存在的问题等; 4 .项目所在地的气候区属及其主要特征,如年平均气温(最冷月和最热月)、制冷度日数、采暖度日数、极端气温与月平均气温、日照率等; 5 .项目所在地的经济、社会和能源供应、消费状况,如经济发展现状、节能目标,能源供应和消费现状、重点耗能企业分布及其能源供应消费特点、交通运输概况等。 二、确定节能评估依据 三、项目建设方案节能评估 1 .项目选址、总平面布置节能评估 (1 )分析项目选址对项目所需能源供给、运输和消费的影响,以及项目是否能够充分利用周边的余热、余压等能源; (2 )分析项目总平面布置对厂区内能源输送、储存、分配、消费等环节的影响,结合节能设计标准判断平面布置是否有利于过程节能、方便作业、提高生产效率、减少工序和产品单耗等。 2 .项目工艺流程、技术方案节能评估 (1 )明确项目技术方案和工艺流程。 (2 )从生产规模、生产模式、生产工序、主要生产设备选型等方面,分析评价工艺方案是由有利于提供能效,是否符合相关行业规划、准入条件以及节能设计标准相关规定。 (3 )将生产工艺方案与当前同类型、同规模企业的先进方案进行比较,分析在节能方面存在的差异,提出完善生产工艺方案的建议。 (4 )对于扩建项目,评估是否能充分利用原有项目的基础设施和公共设施,避免重复建设。 3 .项目用能工艺节能评估 (1 )明确项目主要用能工艺和工序。 (2 )分析项目用能工艺及整个用能系统是否科学合理,是否能做到整体统筹规划。如是否能合理利用热能,避免反复加热或将高品质热能降质使用等。 (3 )计算项目用能工艺和工序等能耗指标,能耗指标可采用工序能耗、产品单耗、能源利用效率等。 (4 )采用标准对照法,判断项目用能工艺和工序的能耗指标是否满足相关能耗限额及有关标准、规范的要求。 (5 ...
