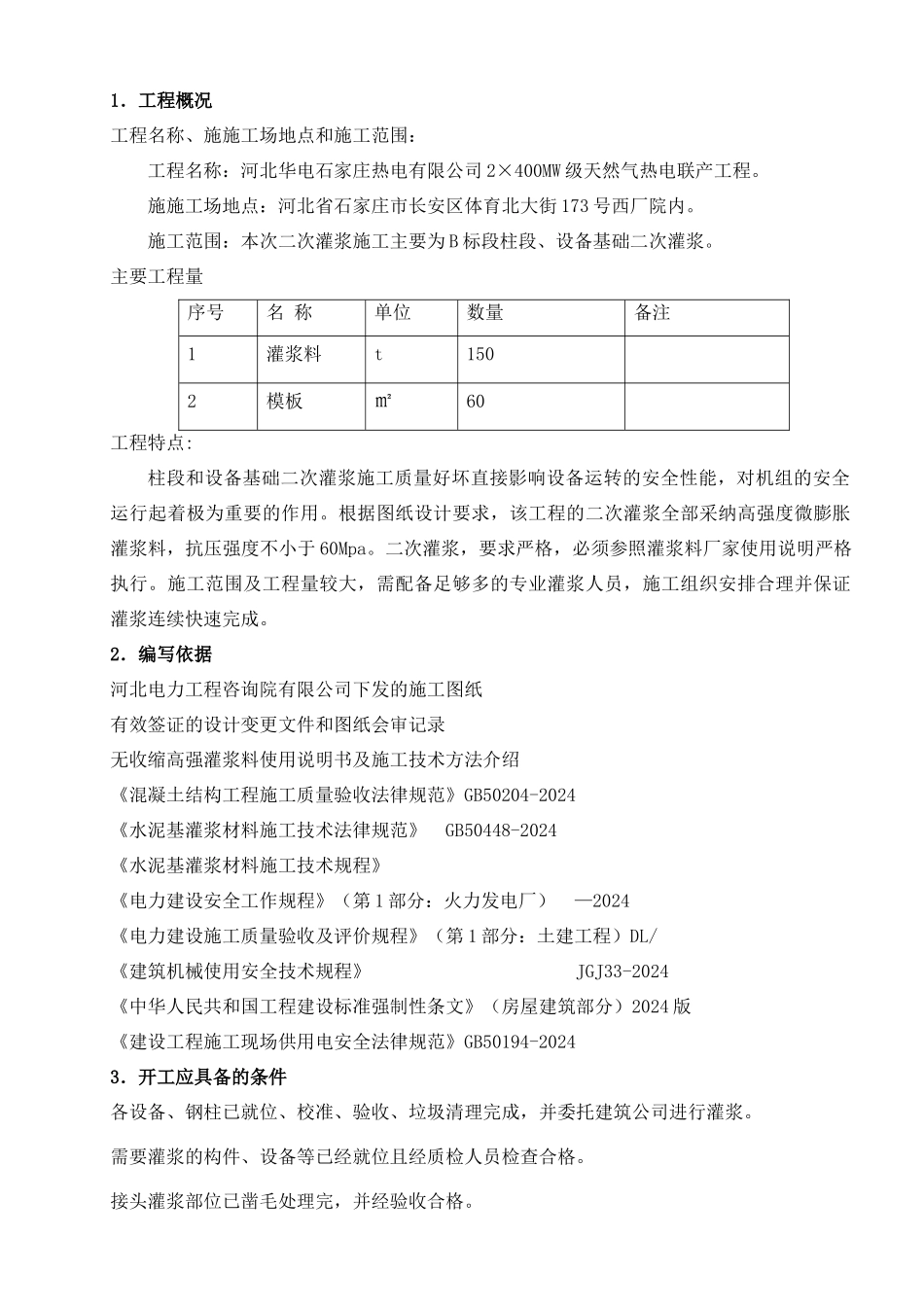

1.工程概况工程名称、施施工场地点和施工范围:工程名称:河北华电石家庄热电有限公司 2×400MW 级天然气热电联产工程。施施工场地点:河北省石家庄市长安区体育北大街 173 号西厂院内。 施工范围:本次二次灌浆施工主要为 B 标段柱段、设备基础二次灌浆。主要工程量序号名 称单位数量备注1灌浆料t1502模板㎡60工程特点:柱段和设备基础二次灌浆施工质量好坏直接影响设备运转的安全性能,对机组的安全运行起着极为重要的作用。根据图纸设计要求,该工程的二次灌浆全部采纳高强度微膨胀灌浆料,抗压强度不小于 60Mpa。二次灌浆,要求严格,必须参照灌浆料厂家使用说明严格执行。施工范围及工程量较大,需配备足够多的专业灌浆人员,施工组织安排合理并保证灌浆连续快速完成。2.编写依据河北电力工程咨询院有限公司下发的施工图纸有效签证的设计变更文件和图纸会审记录无收缩高强灌浆料使用说明书及施工技术方法介绍《混凝土结构工程施工质量验收法律规范》GB50204-2024《水泥基灌浆材料施工技术法律规范》 GB50448-2024《水泥基灌浆材料施工技术规程》《电力建设安全工作规程》(第 1 部分:火力发电厂) —2024《电力建设施工质量验收及评价规程》(第 1 部分:土建工程)DL/《建筑机械使用安全技术规程》 JGJ33-2024《中华人民共和国工程建设标准强制性条文》(房屋建筑部分)2024 版《建设工程施工现场供用电安全法律规范》GB50194-20243.开工应具备的条件各设备、钢柱已就位、校准、验收、垃圾清理完成,并委托建筑公司进行灌浆。需要灌浆的构件、设备等已经就位且经质检人员检查合格。接头灌浆部位已凿毛处理完,并经验收合格。对设备基础及基础短柱灌浆时需机务技术人员现场进一步明确灌浆要求。施工用的材料,主要机械及工器具备齐待用,二次灌浆进场复试合格。施工前对全体施工人员进行技术、安全交底。作业指导书已批准。4.人员组织、分工及有关人员的资格要求施工需各种劳动力如下序号工种数量备注1负责人12技术员23施工员14安全员2持有关部门颁发的有效架工证5质检员1持有关部门颁发的有效架工证6木 工107灌浆专业工158电 工2持有关部门颁发的有效电工证9壮 工10施工人员的资格要求所有进入施工现场的人员,必须经安全培训考试合格后持证上岗,年龄在 18-50 岁之间。所有施工人员应严格注意安全,按规程作业,听从指挥。所有施工人员必须从事过此类工作,并有一定的施工经验,具有较好的安全防范意识,做到懂规...
