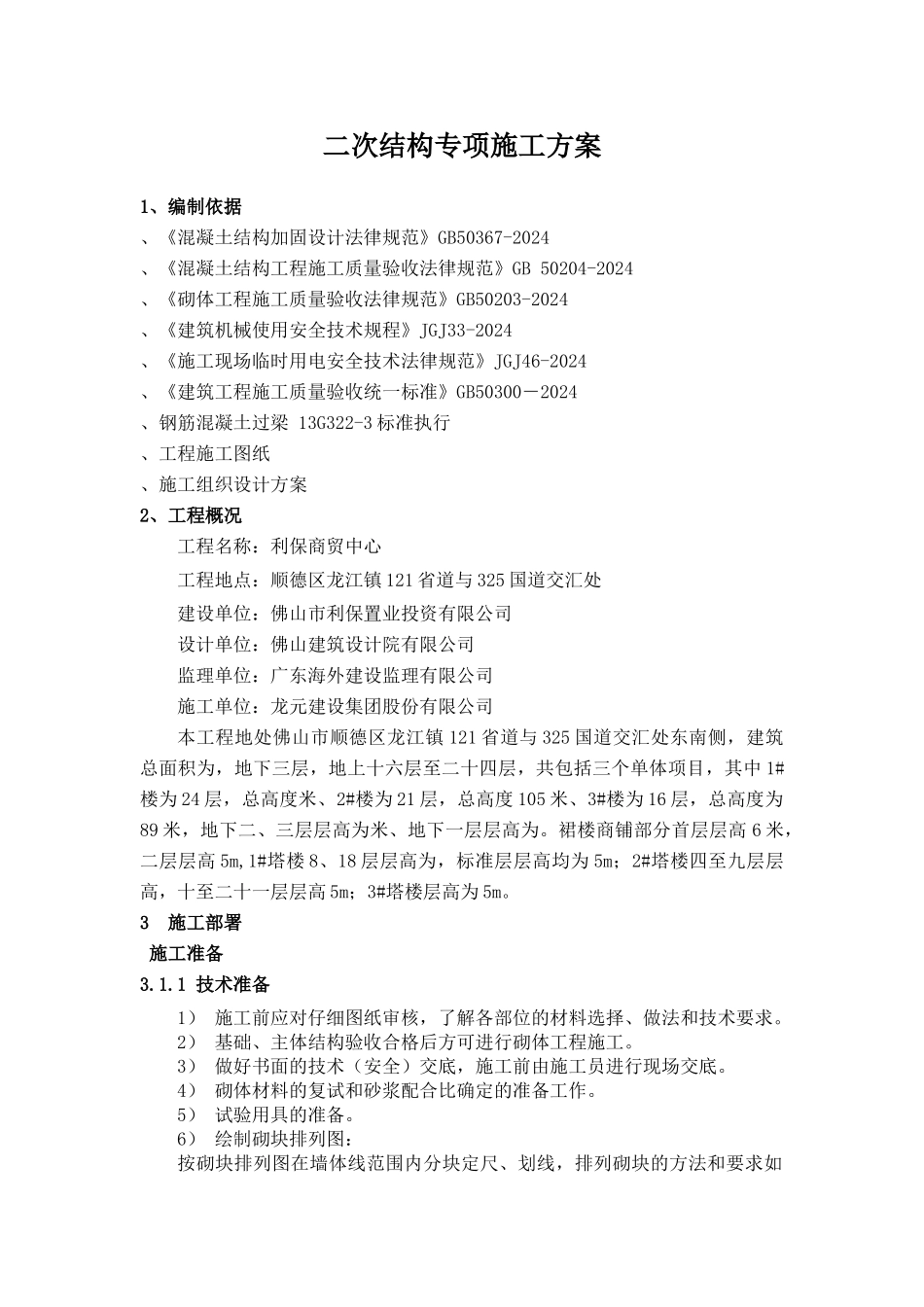

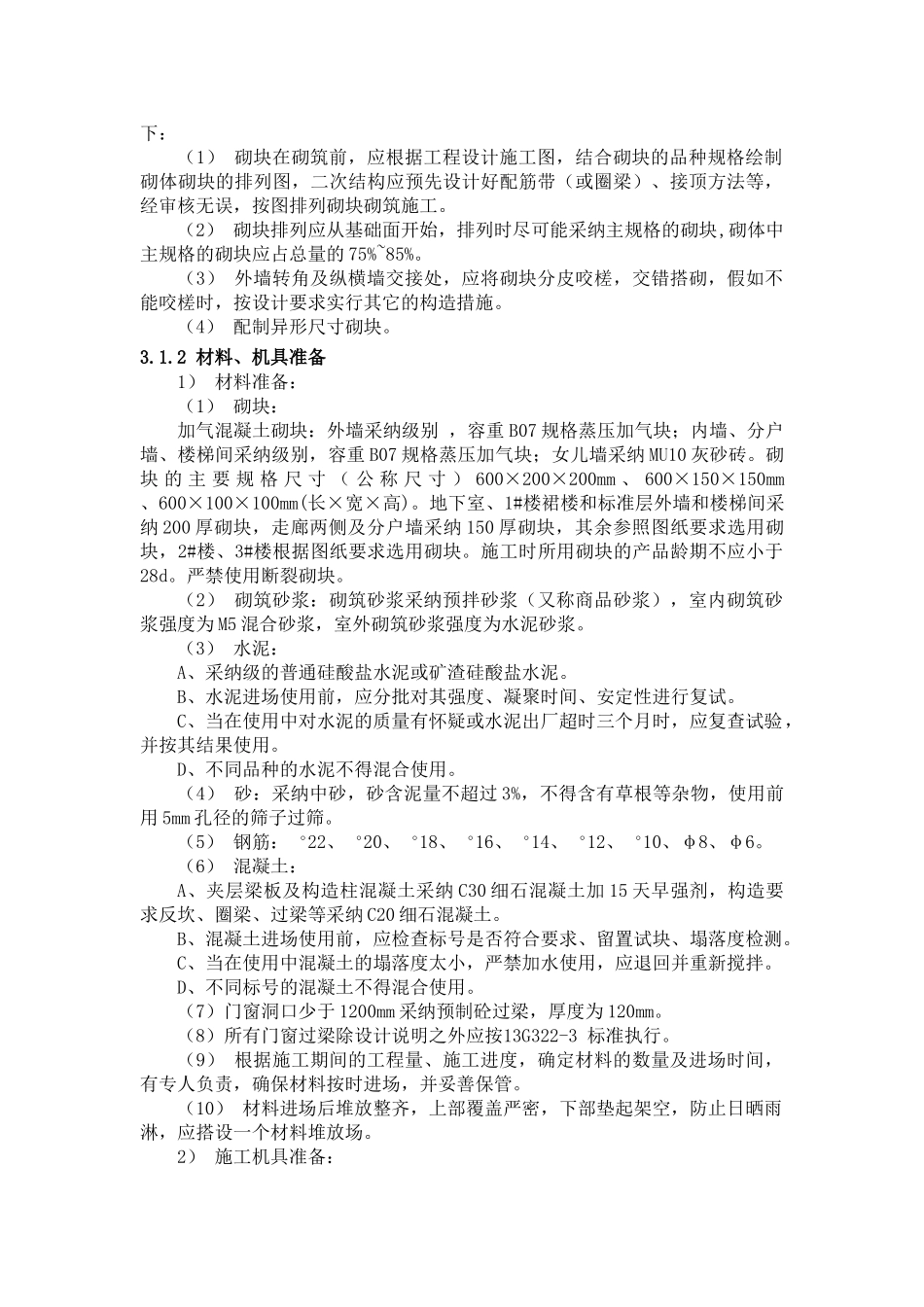

二次结构专项施工方案1、编制依据、《混凝土结构加固设计法律规范》GB50367-2024、《混凝土结构工程施工质量验收法律规范》GB 50204-2024、《砌体工程施工质量验收法律规范》GB50203-2024、《建筑机械使用安全技术规程》JGJ33-2024、《施工现场临时用电安全技术法律规范》JGJ46-2024、《建筑工程施工质量验收统一标准》GB50300-2024、钢筋混凝土过梁 13G322-3 标准执行、工程施工图纸、施工组织设计方案2、工程概况工程名称:利保商贸中心工程地点:顺德区龙江镇 121 省道与 325 国道交汇处建设单位:佛山市利保置业投资有限公司设计单位:佛山建筑设计院有限公司监理单位:广东海外建设监理有限公司施工单位:龙元建设集团股份有限公司本工程地处佛山市顺德区龙江镇 121 省道与 325 国道交汇处东南侧,建筑总面积为,地下三层,地上十六层至二十四层,共包括三个单体项目,其中 1#楼为 24 层,总高度米、2#楼为 21 层,总高度 105 米、3#楼为 16 层,总高度为89 米,地下二、三层层高为米、地下一层层高为。裙楼商铺部分首层层高 6 米,二层层高 5m,1#塔楼 8、18 层层高为,标准层层高均为 5m;2#塔楼四至九层层高,十至二十一层层高 5m;3#塔楼层高为 5m。3 施工部署 施工准备3.1.1 技术准备1) 施工前应对仔细图纸审核,了解各部位的材料选择、做法和技术要求。2) 基础、主体结构验收合格后方可进行砌体工程施工。3) 做好书面的技术(安全)交底,施工前由施工员进行现场交底。4) 砌体材料的复试和砂浆配合比确定的准备工作。5) 试验用具的准备。6) 绘制砌块排列图:按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下:(1) 砌块在砌筑前,应根据工程设计施工图,结合砌块的品种规格绘制砌体砌块的排列图,二次结构应预先设计好配筋带(或圈梁)、接顶方法等,经审核无误,按图排列砌块砌筑施工。 (2) 砌块排列应从基础面开始,排列时尽可能采纳主规格的砌块,砌体中主规格的砌块应占总量的 75%~85%。(3) 外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,假如不能咬槎时,按设计要求实行其它的构造措施。(4) 配制异形尺寸砌块。3.1.2 材料、机具准备1) 材料准备:(1) 砌块:加气混凝土砌块:外墙采纳级别 ,容重 B07 规格蒸压加气块;内墙、分户墙、楼梯间采纳级别,容重 B07 规格蒸压加气块;女儿墙采纳 MU10 灰砂砖。砌块 的 主 要 规 ...
