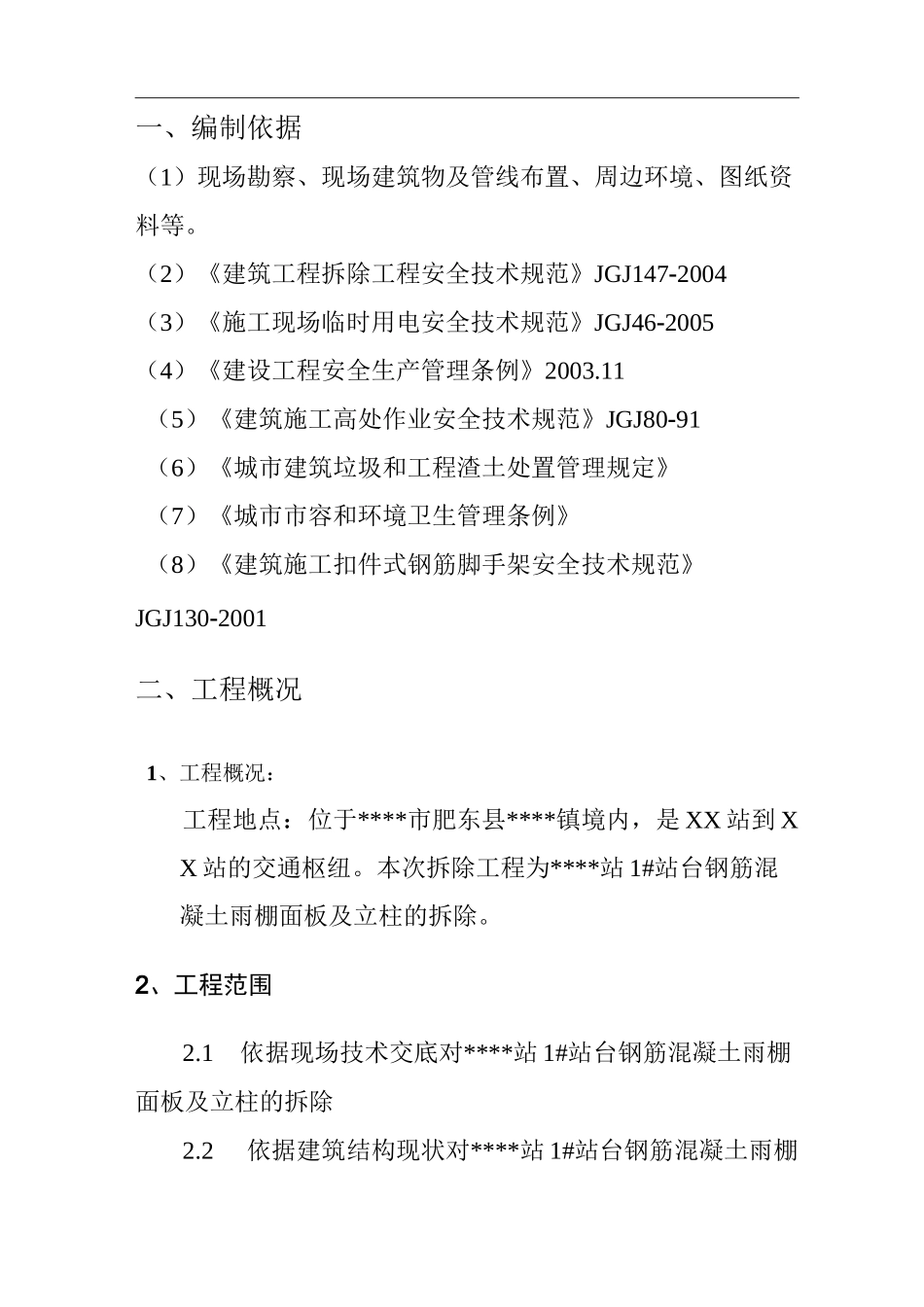

**** 站 1# 站台雨棚拆除工程 施工方案编制人:审核人:日期:2017 年 05 月 24 日一、编制依据(1)现场勘察、现场建筑物及管线布置、周边环境、图纸资料等。(2)《建筑工程拆除工程安全技术规范》JGJ147-2004(3)《施工现场临时用电安全技术规范》JGJ46-2005(4)《建设工程安全生产管理条例》2003.11(5)《建筑施工高处作业安全技术规范》JGJ80-91(6)《城市建筑垃圾和工程渣土处置管理规定》(7)《城市市容和环境卫生管理条例》(8)《建筑施工扣件式钢筋脚手架安全技术规范》JGJ130-2001二、工程概况1、工程概况:工程地点:位于****市肥东县****镇境内,是 XX 站到 XX 站的交通枢纽。本次拆除工程为****站 1#站台钢筋混凝土雨棚面板及立柱的拆除。2、工程范围2.1依据现场技术交底对****站 1#站台钢筋混凝土雨棚面板及立柱的拆除2.2依据建筑结构现状对****站 1#站台钢筋混凝土雨棚面板及立柱的拆除,含雨棚面板立柱、构筑物、场地清理、整平。2.3应先对****站 1#站台进行全封闭围挡,悬挂警示标志并采取保护措施。2.4 拆除安全、技术文明施工措施要求:按 JCJ147《建筑工程拆除安全技术规范》等文件实施。2.5 验收及质量评定办法:施工范围内干净、整齐、拆除至雨棚正负零,由招标人组织验收。工程竣工后由承包人以书面形式提出申请组织验收,并提供有关资料。如验收不合格返工及延误工期造成经济损失由承包方承担。2.6 工程结构主体结构为钢筋混凝土结构。3、周围环境该拆除工程地处****市肥东县****镇,属居民区施工作业。工期短,质量要求比较高,施工场地小,作业面狭窄,现场环境复杂,作业难度大。4、工程特点作业难度大,工序复杂,主要作业工序采取人工加机械方式进行拆除,要在规定时间完成人力、物力、技术、财力都必须做好充分准备,施工区域应采取全封闭,并按时段进行作业。三、施工组织3.1 施工前的准备(1)所有进入施工现场人员必须进行安全技术交底,熟悉周围环境、场地、道路、水电设施及雨棚情况,各施工班组负责人员应知应会各项触电急救知识。(2)、因雨棚各立杆使用多年,腐蚀、风化、撞击等严重,所承受载荷已达不到原设计所承受载荷,各立柱须搭设架子加固并支起剪刀撑以防拆卸过程中发生坍塌。(3)、认真检查影响拆除工程安全施工的各种管、电线的情况,确认安全后方可施工;(4)、在拆除危险区域设置临时围档、悬挂安全警示标志牌。(5)、对移动脚手架检查确认是否安全。(6)、集中...
