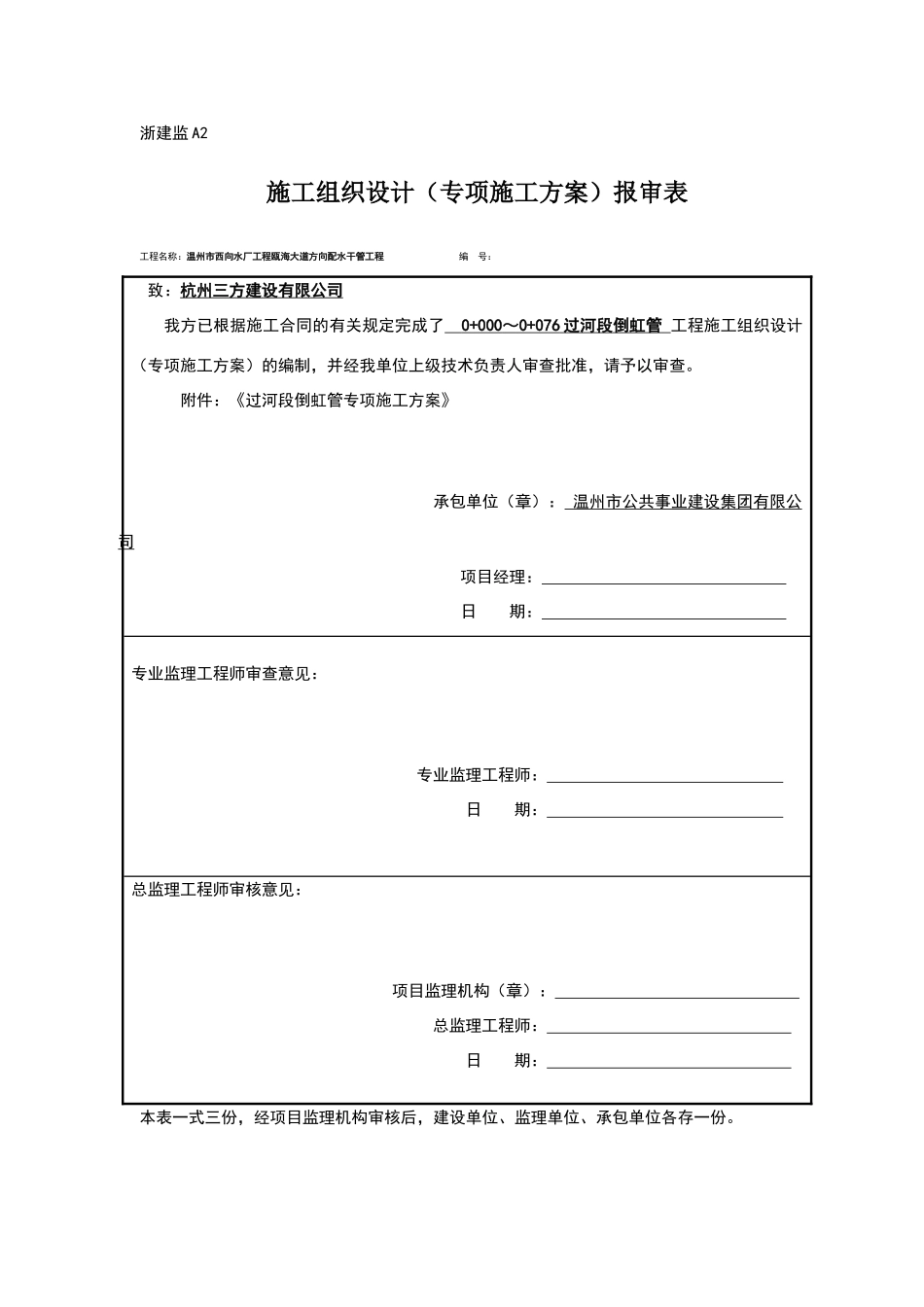

浙建监 A2施工组织设计(专项施工方案)报审表工程名称:温州市西向水厂工程瓯海大道方向配水干管工程 编 号:致:杭州三方建设有限公司我方已根据施工合同的有关规定完成了 0+000 ~ 0+076 过河段倒虹管 工程施工组织设计(专项施工方案)的编制,并经我单位上级技术负责人审查批准,请予以审查
附件:《过河段倒虹管专项施工方案》 承包单位(章): 温州市公共事业建设集团有限公司 项目经理: 日 期: 专业监理工程师审查意见: 专业监理工程师: 日 期: 总监理工程师审核意见:项目监理机构(章): 总监理工程师: 日 期: 本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份

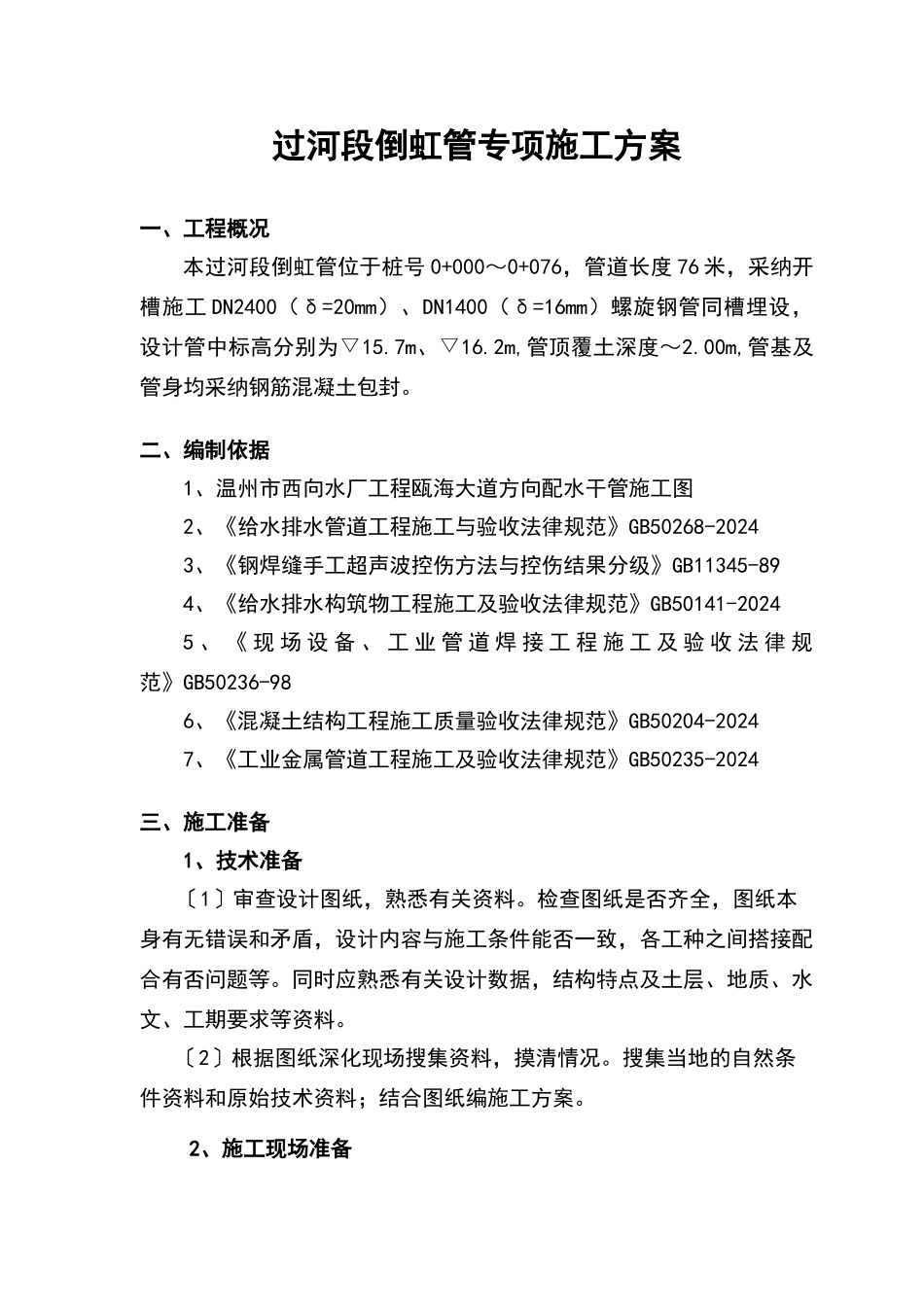

过河段倒虹管专项施工方案一、工程概况本过河段倒虹管位于桩号 0+000~0+076,管道长度 76 米,采纳开槽施工 DN2400(δ=20mm)、DN1400(δ=16mm)螺旋钢管同槽埋设,设计管中标高分别为▽15
7m、▽16
2m,管顶覆土深度~2
00m,管基及管身均采纳钢筋混凝土包封
二、编制依据1、温州市西向水厂工程瓯海大道方向配水干管施工图2、《给水排水管道工程施工与验收法律规范》GB50268-20243、《钢焊缝手工超声波控伤方法与控伤结果分级》GB11345-894、《给水排水构筑物工程施工及验收法律规范》GB50141-20245 、 《 现 场 设 备 、 工 业 管 道 焊 接 工 程 施 工 及 验 收 法 律 规范》GB50236-986、《混凝土结构工程施工质量验收法律规范》GB50204-20247、《工业金属管道工程施工及验收法律规范》GB50235-2024三、施工准备 1、技术准备 〔1〕审查设计图纸,熟悉有关资料
检查图纸是否齐全,图纸本身有无错误和矛盾,设计内容与施工条件能否一致,各工种之间搭接配合有否问题等
同时应熟悉有关设计数据,结构
