项目公司涉网工作指南1 目的为梳理垃圾焚烧发电项目涉网手续办理流程,提前谋划机组并网工作,指导项目公司涉网事项办理,提高工作效率,特编制本指南
2 工作内容项目公司涉网工作管理主要包括以下项目:2
1 高压供用电合同签订 2
1 涉及办理部门:市供电公司营销部2
2 需提供资料:(1)营业执照;(2)委托代理人签字的合同另备法人授权委托书;(3)授权人、被授权人身份证复印件;(4)开户申请资料;(5)项目用电负荷容量,计量标记参数,银行账户,环评等相关资料;(6)厂用供电线路施工完成,取得验收报告
3 时间节点:倒送电 3 个月前完成
2 场站、线路调度命名2
1 涉及办理部门:市供电公司调度中心 2
2 需提供资料:(1)接入系统审查意见;(2)一次系统图(CAD 版);(3)命名申请书(至少 3 个备用名称);(4)新建厂站地址信息2
3 时间节点:项目送出工程可研评审后 2
3 线路间隔、设备编号命名2
1 涉及办理部门:市供电公司调度中心 2
2 需提供资料:(1)项目核准文件;(2)接入系统批复意见;(3) 安全评价报告;(4) 工程项目总说明书;(5) 电气主接线图;(6) 接入系统一二次审查意见;(7) 升压站平面图;(8) 相序配合图;(9) 升压站施工图
3 时间节点:厂站命名之后2
4 调度证取证2
1 涉及办理部门:市供电公司调度中心2
2 需提供资料:需要参加调度培训的人员名单2
3 时间节点:厂站命名之后,倒送电前 1 个月完成2
5 并网协议签订2
1 涉及办理部门:省电力公司发策部(胥言)2

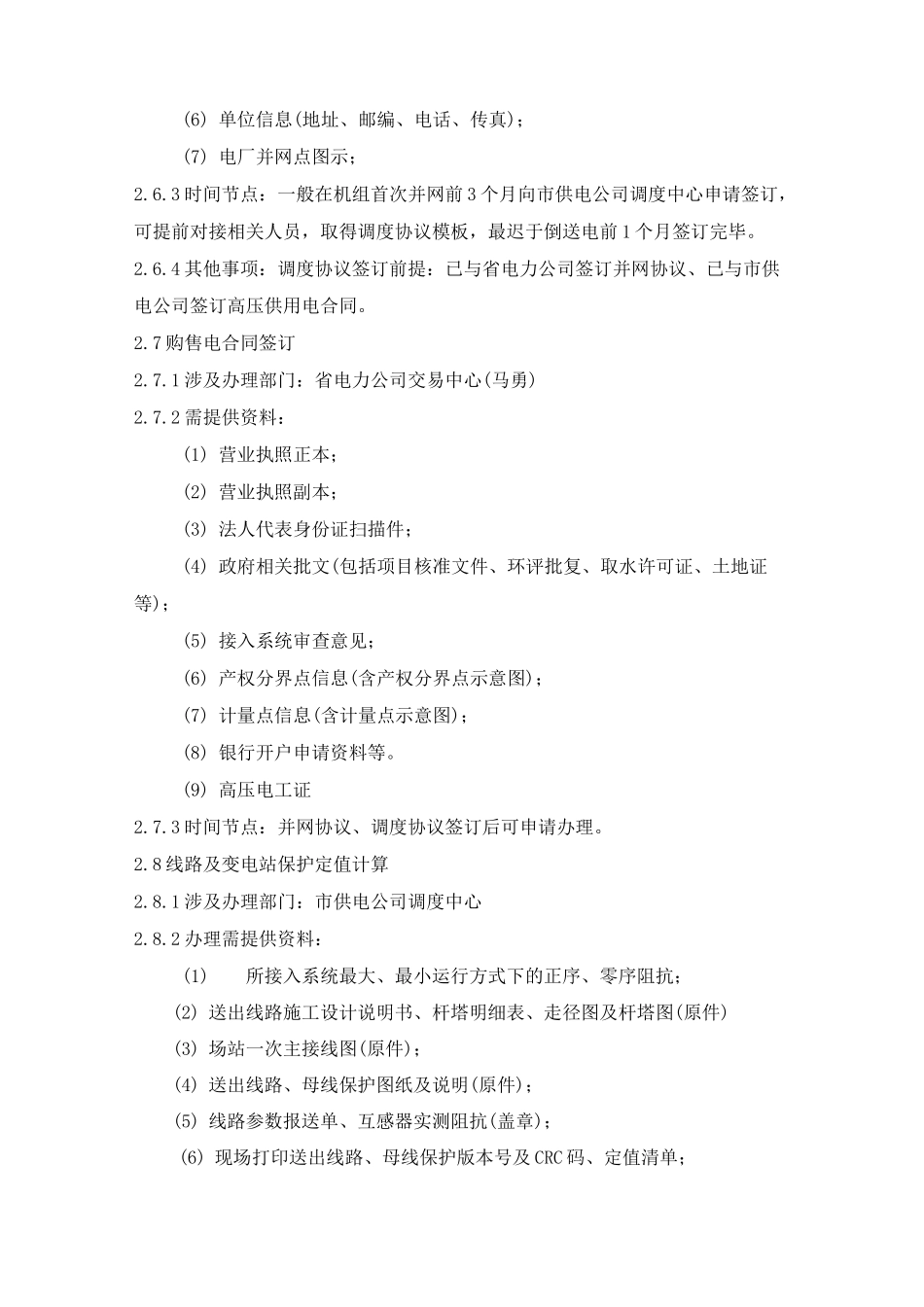

2 需提供资料:(1) 营业执照副本;(2) 法人代表身份证扫描件;(3) 接入系统审查意见;(4) 发改委核准文件;(5) 调度命名文件;(6) 市发展策划部证明文件;(7) 电厂并网点
