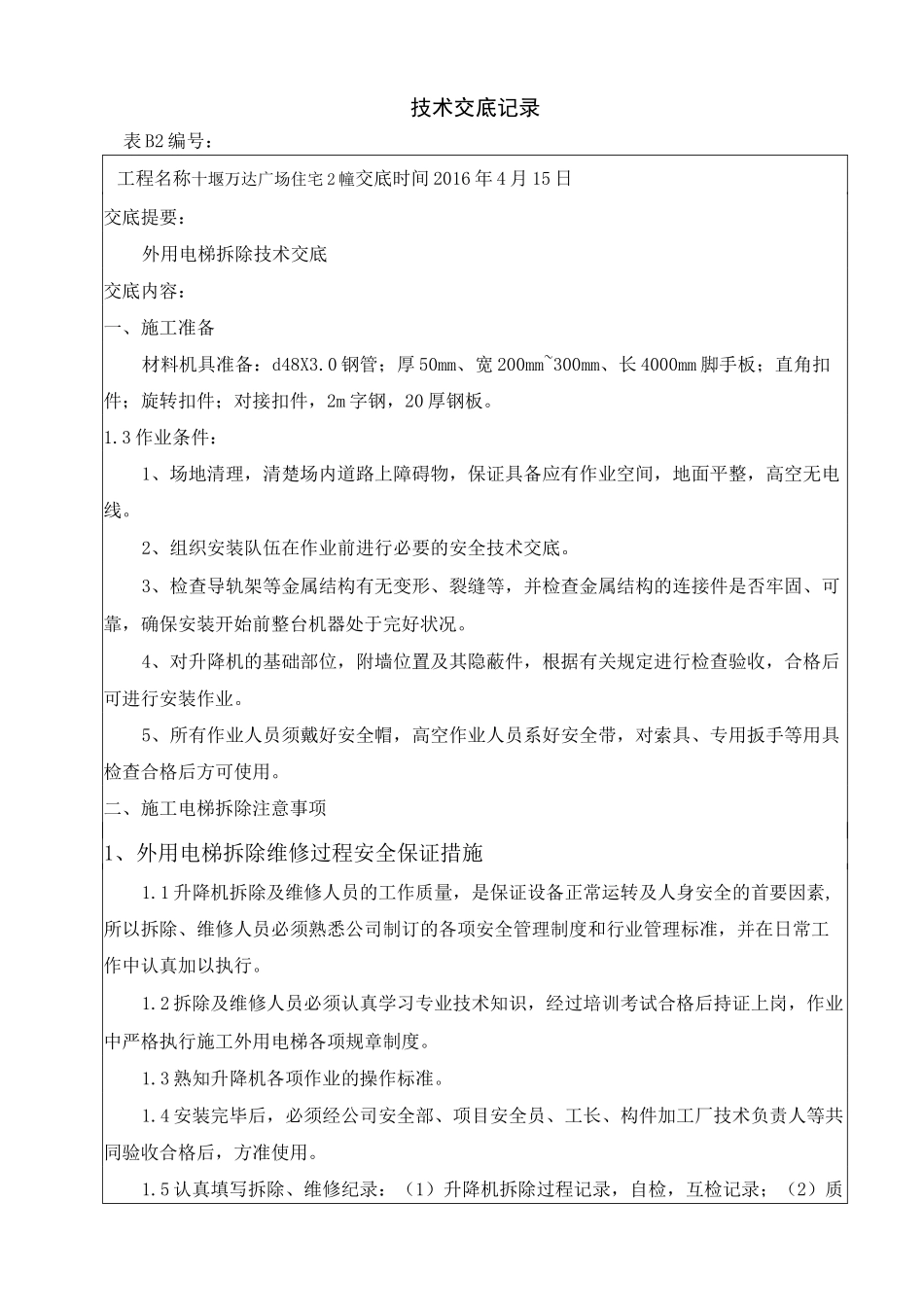

技术交底记录表 B2 编号:工程名称十堰万达广场住宅 2 幢交底时间 2016 年 4 月 15 日交底提要:外用电梯拆除技术交底交底内容:一、施工准备材料机具准备:d48X3
0 钢管;厚 50mm、宽 200mm~300mm、长 4000mm 脚手板;直角扣件;旋转扣件;对接扣件,2m 字钢,20 厚钢板
3 作业条件:1、场地清理,清楚场内道路上障碍物,保证具备应有作业空间,地面平整,高空无电线
2、组织安装队伍在作业前进行必要的安全技术交底
3、检查导轨架等金属结构有无变形、裂缝等,并检查金属结构的连接件是否牢固、可靠,确保安装开始前整台机器处于完好状况
4、对升降机的基础部位,附墙位置及其隐蔽件,根据有关规定进行检查验收,合格后可进行安装作业
5、所有作业人员须戴好安全帽,高空作业人员系好安全带,对索具、专用扳手等用具检查合格后方可使用
二、施工电梯拆除注意事项1、外用电梯拆除维修过程安全保证措施1
1 升降机拆除及维修人员的工作质量,是保证设备正常运转及人身安全的首要因素,所以拆除、维修人员必须熟悉公司制订的各项安全管理制度和行业管理标准,并在日常工作中认真加以执行
2 拆除及维修人员必须认真学习专业技术知识,经过培训考试合格后持证上岗,作业中严格执行施工外用电梯各项规章制度
3 熟知升降机各项作业的操作标准
4 安装完毕后,必须经公司安全部、项目安全员、工长、构件加工厂技术负责人等共同验收合格后,方准使用
5 认真填写拆除、维修纪录:(1)升降机拆除过程记录,自检,互检记录;(2)质量自检记录;(3)试运行记录;(4)保养维修记录
6 升降机拆除人员除须严格执行施工外用电梯拆除技术标准外,还应严格遵守施工外用电梯拆除的安全条例,内容如下:1

7 拆除前须对施工外用电梯进行全面检查:1)对施工升降机的承载部件应检查导轨架、附墙架、锚固件、
