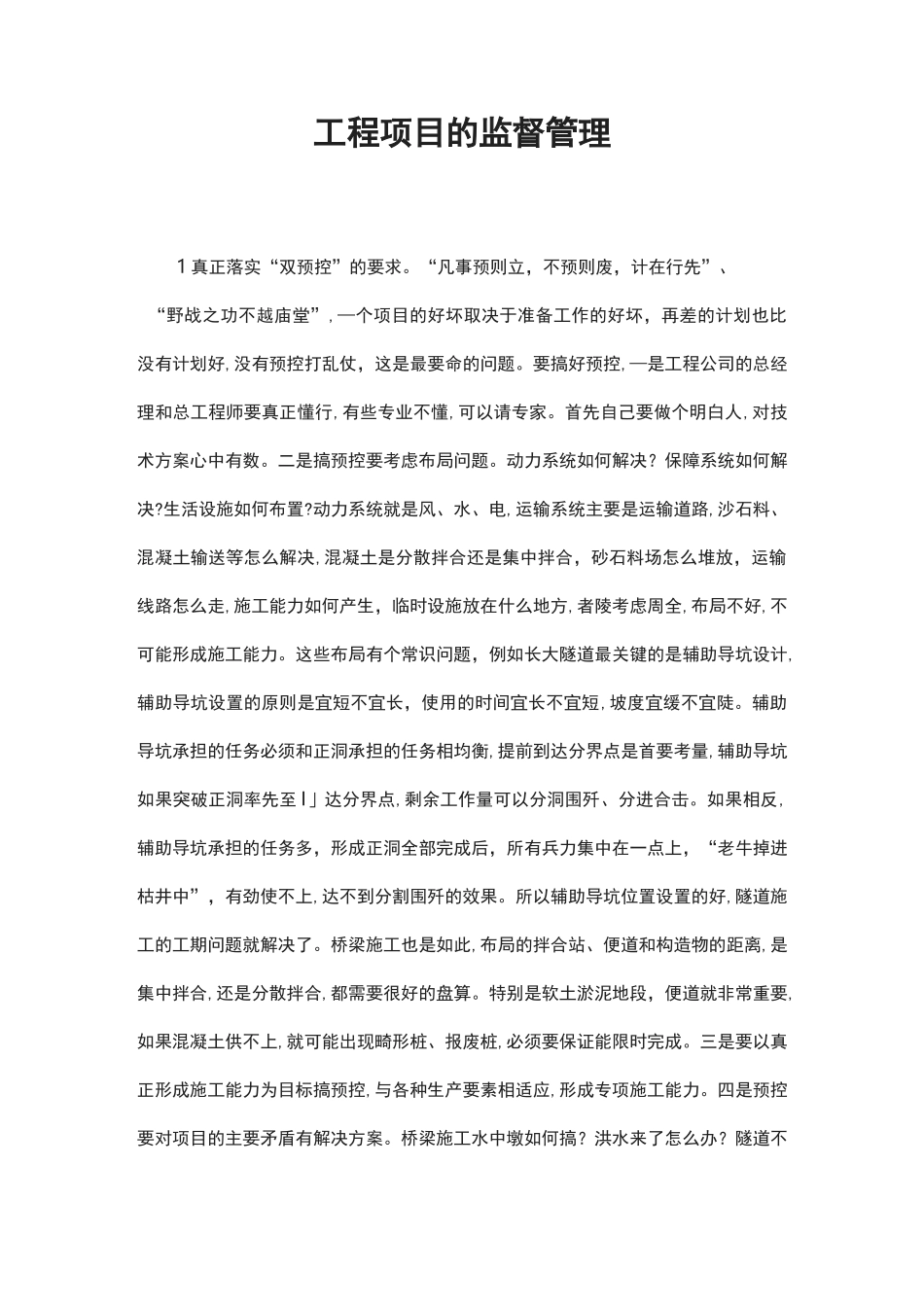

工程项目的监督管理1 真正落实“双预控”的要求
“凡事预则立,不预则废,计在行先”、“野战之功不越庙堂”,—个项目的好坏取决于准备工作的好坏,再差的计划也比没有计划好,没有预控打乱仗,这是最要命的问题
要搞好预控,—是工程公司的总经理和总工程师要真正懂行,有些专业不懂,可以请专家
首先自己要做个明白人,对技术方案心中有数
二是搞预控要考虑布局问题
动力系统如何解决
保障系统如何解决
生活设施如何布置
动力系统就是风、水、电,运输系统主要是运输道路,沙石料、混凝土输送等怎么解决,混凝土是分散拌合还是集中拌合,砂石料场怎么堆放,运输线路怎么走,施工能力如何产生,临时设施放在什么地方,者陵考虑周全,布局不好,不可能形成施工能力
这些布局有个常识问题,例如长大隧道最关键的是辅助导坑设计,辅助导坑设置的原则是宜短不宜长,使用的时间宜长不宜短,坡度宜缓不宜陡
辅助导坑承担的任务必须和正洞承担的任务相均衡,提前到达分界点是首要考量,辅助导坑如果突破正洞率先至 I」达分界点,剩余工作量可以分洞围歼、分进合击
如果相反,辅助导坑承担的任务多,形成正洞全部完成后,所有兵力集中在一点上,“老牛掉进枯井中”,有劲使不上,达不到分割围歼的效果
所以辅助导坑位置设置的好,隧道施工的工期问题就解决了
桥梁施工也是如此,布局的拌合站、便道和构造物的距离,是集中拌合,还是分散拌合,都需要很好的盘算
特别是软土淤泥地段,便道就非常重要,如果混凝土供不上,就可能出现畸形桩、报废桩,必须要保证能限时完成
三是要以真正形成施工能力为目标搞预控,与各种生产要素相适应,形成专项施工能力
四是预控要对项目的主要矛盾有解决方案
桥梁施工水中墩如何搞
洪水来了怎么办
隧道不良地质怎么办
没有找到解决办法之前不要轻举妄动,比如宜万马鹿菁隧道,解决水的问题就是关键,是顺坡排水还是用封堵的办法

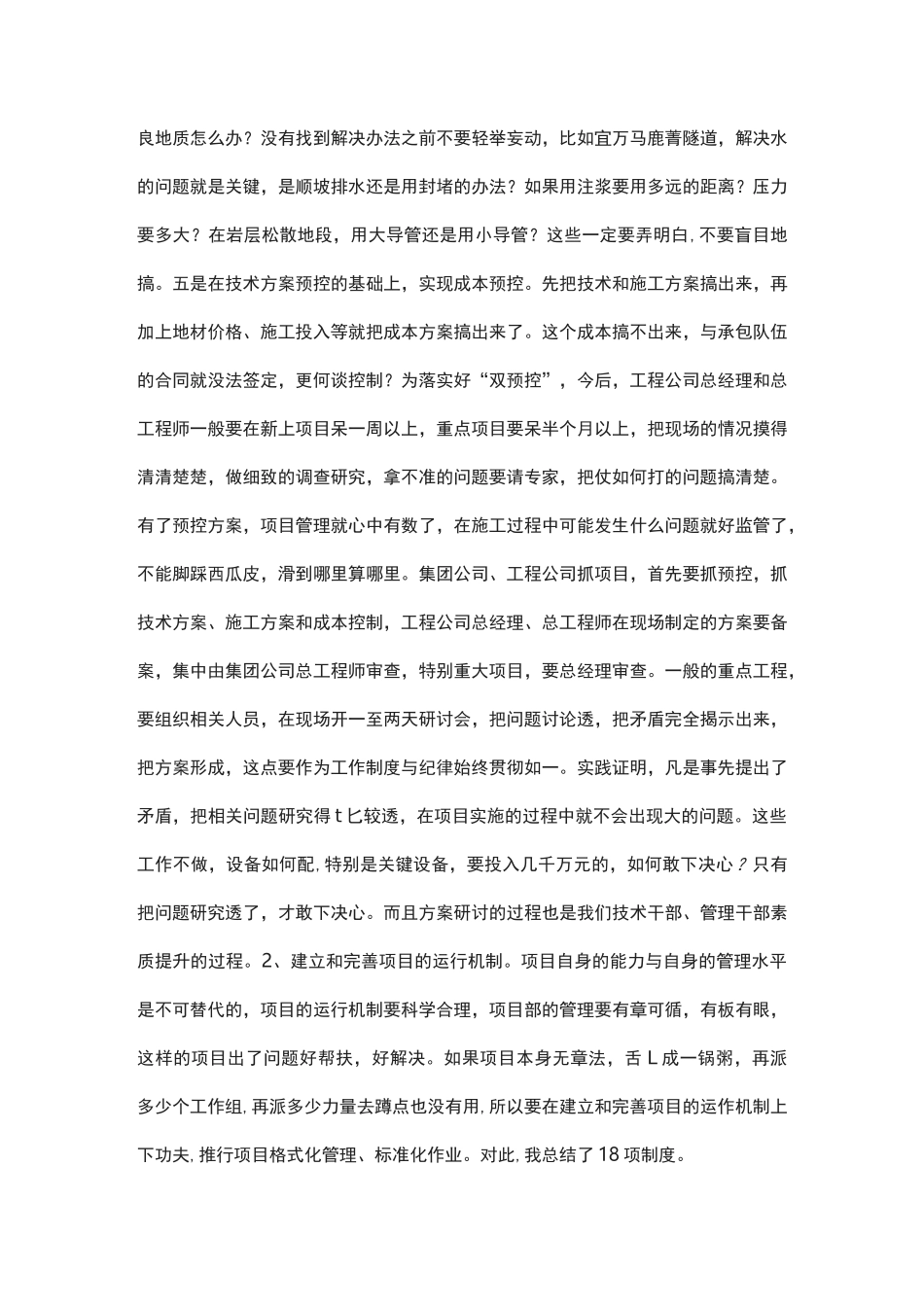

如果用注浆要用多远的距离
