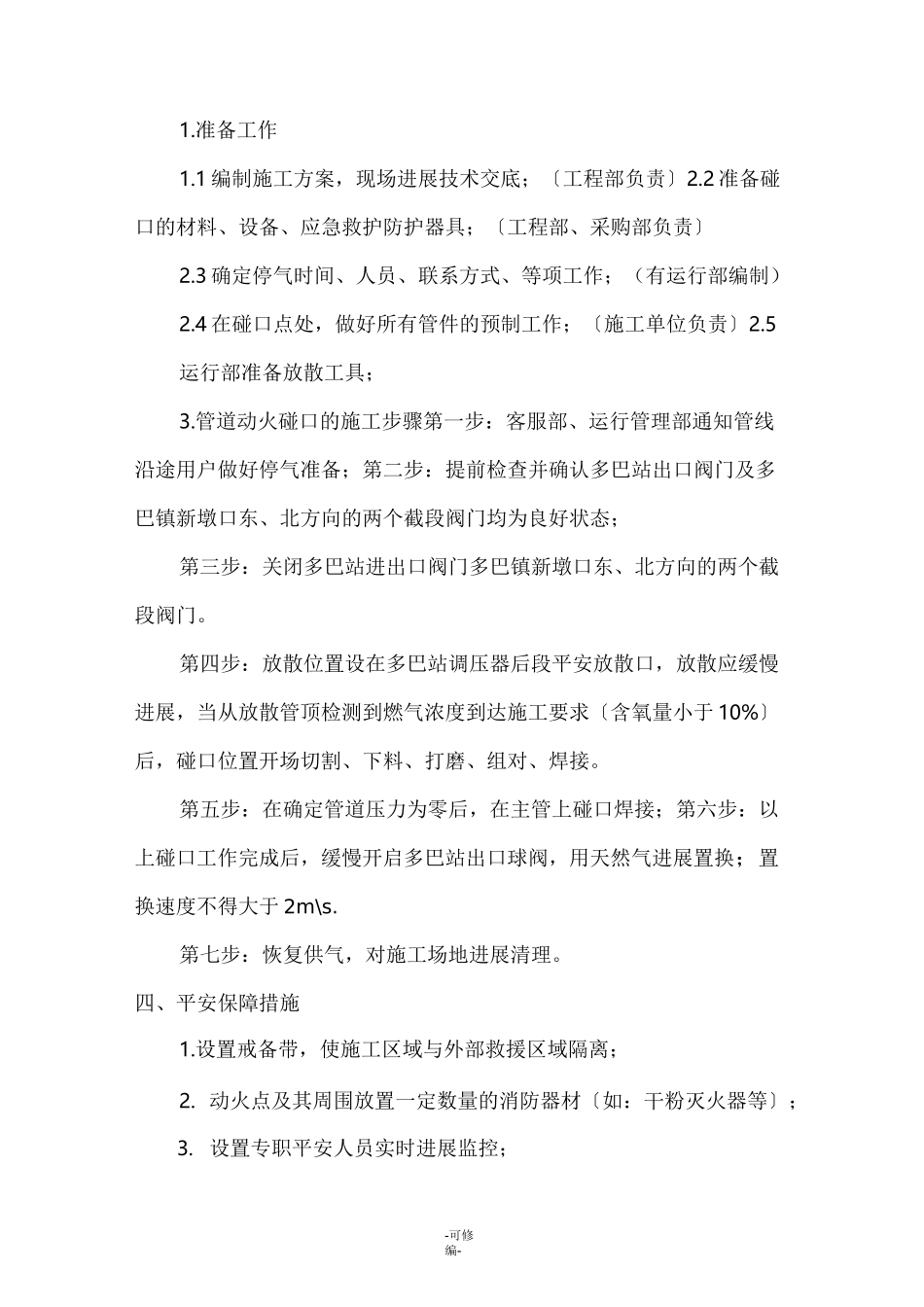

-可修编-燃气碰口施工方案施工单位:燃气管道碰口方案一、工程概况1. 工程名称:为了保证多巴 109 国道东侧天然气用户的正常用气,-可修编-根据规划需要在多巴城区 PE200 主管道上增加 PE200/PE160 的异径三通一个。2. 施工单位:建立工程安装3. 3.停气时间:2021 年 7 月 23 日、星期三中午 14 点—16 点4. 碰口地点:多巴镇新墩口十字向南 100 处。〔加油站路口〕5•管道参数:管道主管管径 PE200 材质:聚乙烯设计压力:.4MPa、运行压力:0.3MPa.安装三通;口径 PE200/PE160 异径三通。6.碰口地点描述在管道位置不改变的情况下,原有多巴 PE200 主管道上增加异径三通一个。二、施工组织机构1.施工单位:建立工程安装项目经理:技术负责人:持证焊工:管工:施工设备:全自动热融焊机一台、工程车一辆、灭火器 8 公斤 2 具、手动板据一把。建立单位:湟中县华润燃气现场指挥组:三、施工方案-可修编-1.准备工作1.1 编制施工方案,现场进展技术交底;〔工程部负责〕2.2 准备碰口的材料、设备、应急救护防护器具;〔工程部、采购部负责〕2.3 确定停气时间、人员、联系方式、等项工作;(有运行部编制)2.4 在碰口点处,做好所有管件的预制工作;〔施工单位负责〕2.5运行部准备放散工具;3.管道动火碰口的施工步骤第一步:客服部、运行管理部通知管线沿途用户做好停气准备;第二步:提前检查并确认多巴站出口阀门及多巴镇新墩口东、北方向的两个截段阀门均为良好状态;第三步:关闭多巴站进出口阀门多巴镇新墩口东、北方向的两个截段阀门。第四步:放散位置设在多巴站调压器后段平安放散口,放散应缓慢进展,当从放散管顶检测到燃气浓度到达施工要求〔含氧量小于 10%〕后,碰口位置开场切割、下料、打磨、组对、焊接。第五步:在确定管道压力为零后,在主管上碰口焊接;第六步:以上碰口工作完成后,缓慢开启多巴站出口球阀,用天然气进展置换;置换速度不得大于 2m\s.第七步:恢复供气,对施工场地进展清理。四、平安保障措施1.设置戒备带,使施工区域与外部救援区域隔离;2. 动火点及其周围放置一定数量的消防器材〔如:干粉灭火器等〕;3. 设置专职平安人员实时进展监控;-可修编-4•根据动火区域的划分,戒备带主要设置在以动火点为中心20x20m 的区域。5. 焊接施工时应注意电器产生的火化造成燃气着火事故。6.动火现场要备有灭火器材,消防通道畅通,专人管理,施工前检查灭火器材的完好情况和设备的完...
