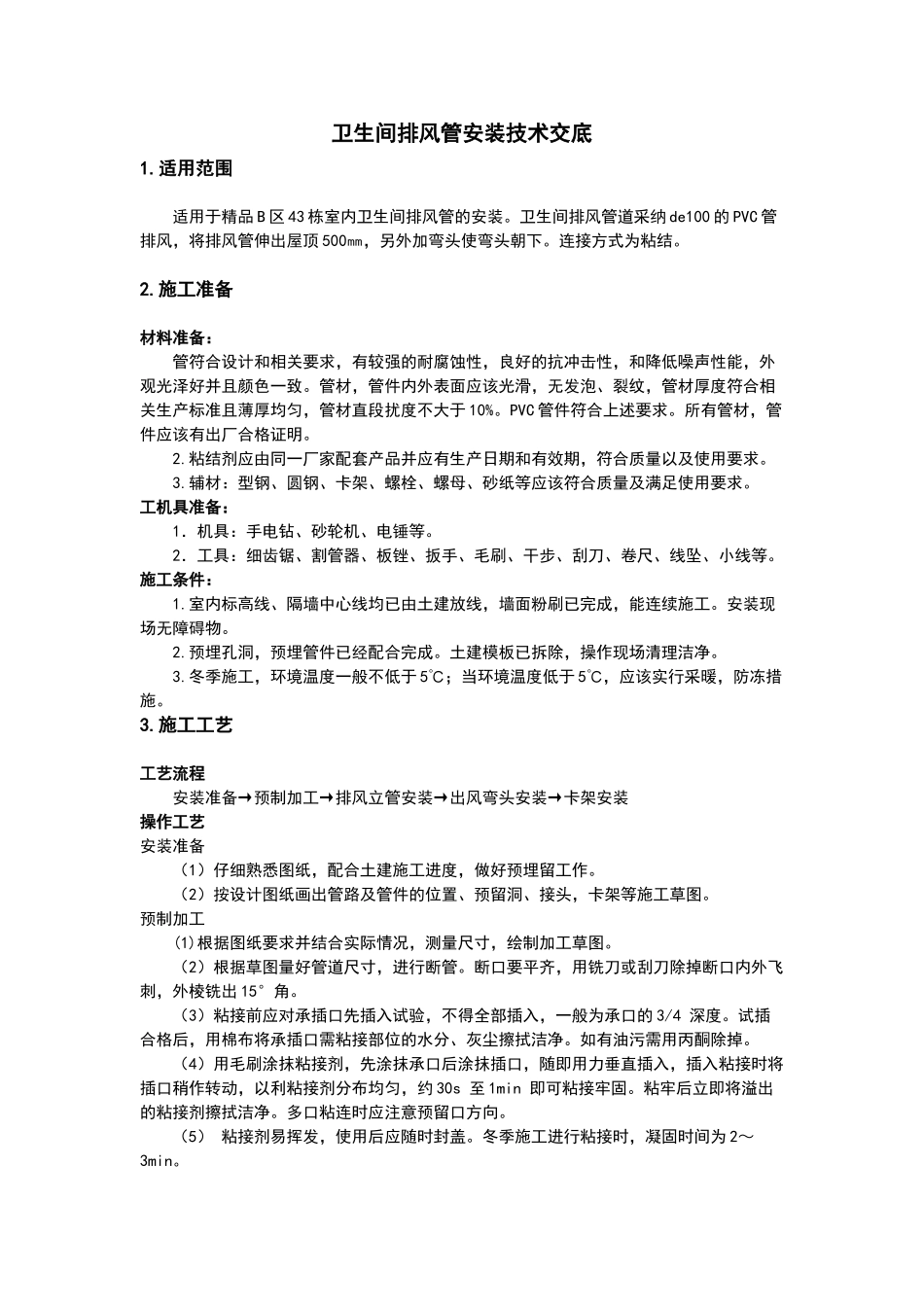

卫生间排风管安装技术交底1
适用范围适用于精品 B 区 43 栋室内卫生间排风管的安装
卫生间排风管道采纳 de100 的 PVC 管排风,将排风管伸出屋顶 500㎜,另外加弯头使弯头朝下
连接方式为粘结
施工准备材料准备:管符合设计和相关要求,有较强的耐腐蚀性,良好的抗冲击性,和降低噪声性能,外观光泽好并且颜色一致
管材,管件内外表面应该光滑,无发泡、裂纹,管材厚度符合相关生产标准且薄厚均匀,管材直段扰度不大于 10%
PVC 管件符合上述要求
所有管材,管件应该有出厂合格证明
粘结剂应由同一厂家配套产品并应有生产日期和有效期,符合质量以及使用要求
辅材:型钢、圆钢、卡架、螺栓、螺母、砂纸等应该符合质量及满足使用要求
工机具准备:1.机具:手电钻、砂轮机、电锤等
2.工具:细齿锯、割管器、板锉、扳手、毛刷、干步、刮刀、卷尺、线坠、小线等
施工条件:1
室内标高线、隔墙中心线均已由土建放线,墙面粉刷已完成,能连续施工
安装现场无障碍物
预埋孔洞,预埋管件已经配合完成
土建模板已拆除,操作现场清理洁净
冬季施工,环境温度一般不低于 5℃;当环境温度低于 5℃,应该实行采暖,防冻措施

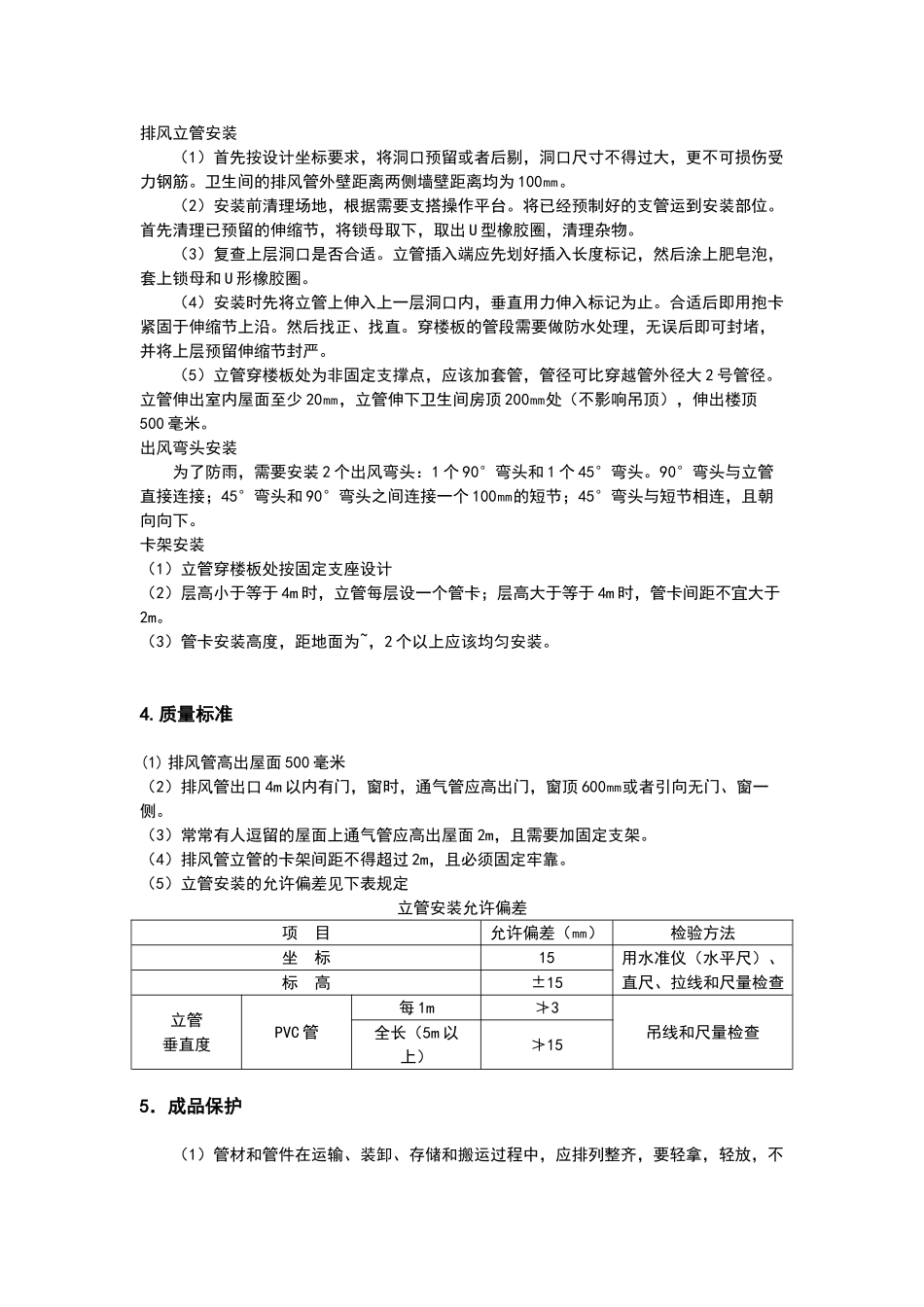

施工工艺工艺流程安装准备→预制加工→排风立管安装→出风弯头安装→卡架安装操作工艺安装准备(1)仔细熟悉图纸,配合土建施工进度,做好预埋留工作
(2)按设计图纸画出管路及管件的位置、预留洞、接头,卡架等施工草图
预制加工(1)根据图纸要求并结合实际情况,测量尺寸,绘制加工草图
(2)根据草图量好管道尺寸,进行断管
断口要平齐,用铣刀或刮刀除掉断口内外飞刺,外棱铣出 15°角
(3)粘接前应对承插口先插入试验,不得全部插入,一般为承口的 3/4 深度
试插合格后,用棉布将承插口需粘接部位的水分、灰尘擦拭洁净
如有油污需用丙酮除掉
(4)用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,
