地暖施工技术交底一、 施工准备 1、材料准备 (1)水泥:采纳“天柱”牌级普通硅酸盐水泥,水泥应有出产质量证明或复检合格证,进场使用前应分批对强度、安定性进行复试
(2)砂子:宜采纳平均粒径~的中砂;在使用前应根据使用要求过筛
筛好后保持洁净
(3)豆石:采纳泾河直径 2-3cm 的豆石
(4)保温板 (5)反射膜 (6)铁丝网 (7)地暖管 (8)分、集水器 2、机具准备: (1)强制式砂浆搅拌机、垂直运输机械、手推车
(2)抹灰工具:水桶、剪子、滚刷、铁锹、木铁抹子、扫帚、手锤、錾子、线包、壁纸刀、拖线板、方尺、靠尺、塞尺、探针、钢尺等
(3)充分准备好打压设备
二、施工前准备用料的现场加工: 1、地辐热地面面层:水泥:砂:豆石:水=274:704:1251:170 根据此比例拌制混凝土
2、保温板:按各个房间大小裁割整齐满铺地面上
三、施工作业流程 1、施工前清理平整地面
2、铺给水管及采暖供、回水管打压试验
3、铺设保温板和铝箔反射膜及铁丝网
4、安装采暖管

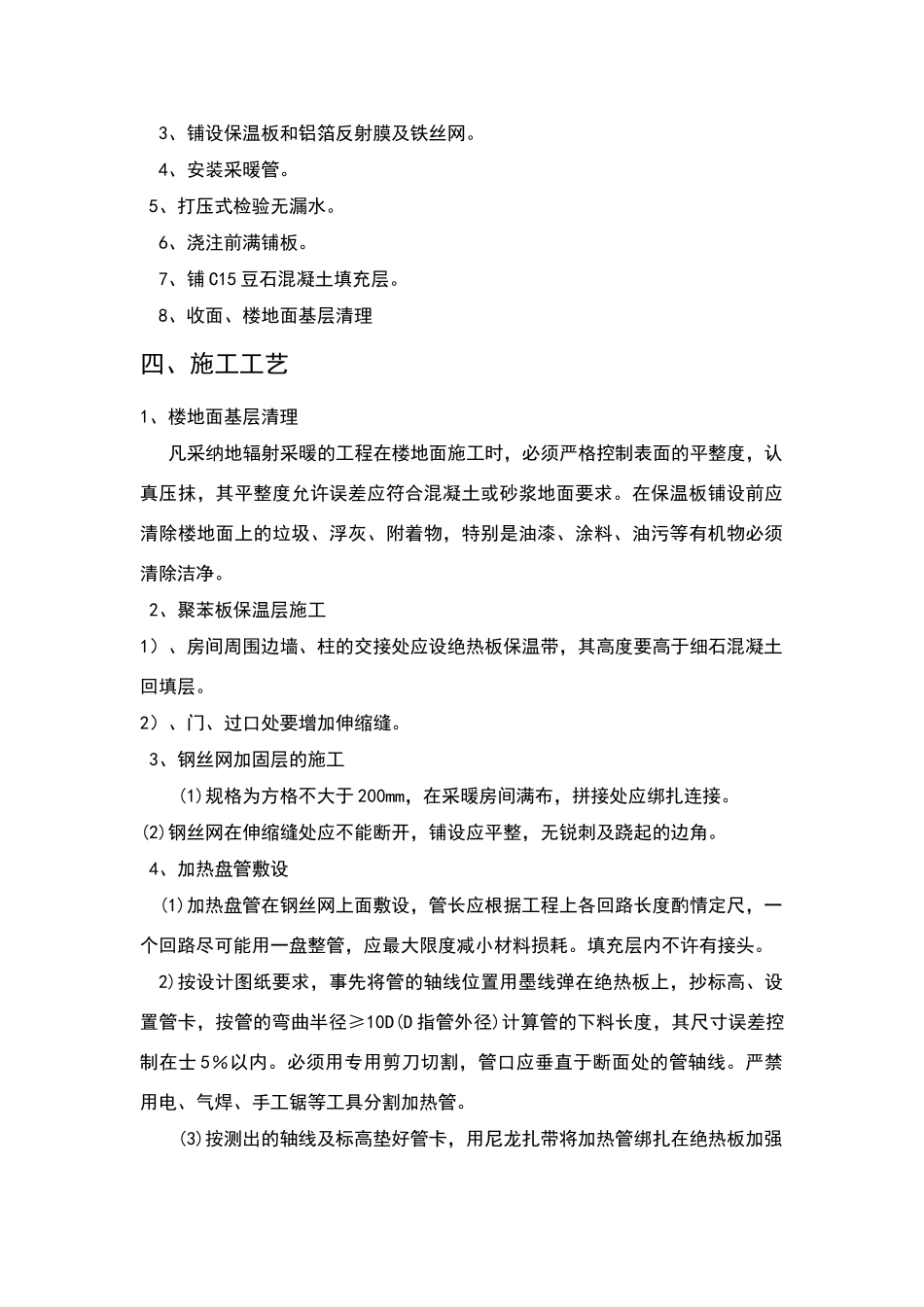

5、打压式检验无漏水
6、浇注前满铺板
7、铺 C15 豆石混凝土填充层
8、收面、楼地面基层清理 四、施工工艺1、楼地面基层清理 凡采纳地辐射采暖的工程在楼地面施工时,必须严格控制表面的平整度,认真压抹,其平整度允许误差应符合混凝土或砂浆地面要求
在保温板铺设前应清除楼地面上的垃圾、浮灰、附着物,特别是油漆、涂料、油污等有机物必须清除洁净
2、聚苯板保温层施工1)、房间周围边墙、柱的交接处应设绝热板保温带,其高度要高于细石混凝土回填层
2)、门、过口处要增加伸缩缝
3、钢丝网加固层的施工 (1)规格为方格不大于 200mm,在采暖房间满布,拼接处应绑扎连接
(2)钢丝网在伸缩缝处应不能断开,铺设应平整,无锐刺及跷起的边角
4、加热盘管敷设 (1)加热盘管在钢丝网上面敷设
