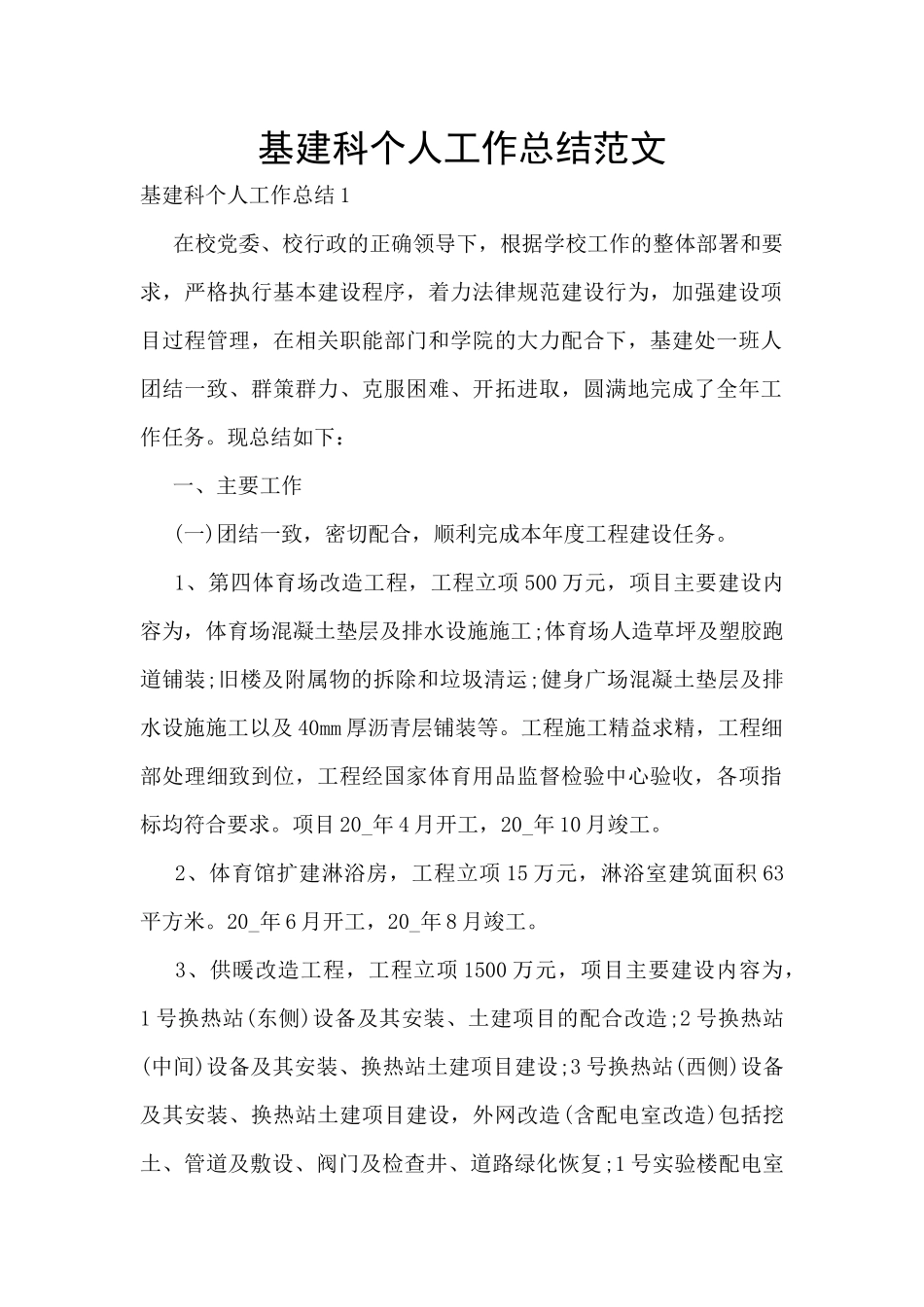

基建科个人工作总结范文基建科个人工作总结 1 在校党委、校行政的正确领导下,根据学校工作的整体部署和要求,严格执行基本建设程序,着力法律规范建设行为,加强建设项目过程管理,在相关职能部门和学院的大力配合下,基建处一班人团结一致、群策群力、克服困难、开拓进取,圆满地完成了全年工作任务
现总结如下: 一、主要工作 (一)团结一致,密切配合,顺利完成本年度工程建设任务
1、第四体育场改造工程,工程立项 500 万元,项目主要建设内容为,体育场混凝土垫层及排水设施施工;体育场人造草坪及塑胶跑道铺装;旧楼及附属物的拆除和垃圾清运;健身广场混凝土垫层及排水设施施工以及 40mm 厚沥青层铺装等
工程施工精益求精,工程细部处理细致到位,工程经国家体育用品监督检验中心验收,各项指标均符合要求
项目 20_年 4 月开工,20_年 10 月竣工
2、体育馆扩建淋浴房,工程立项 15 万元,淋浴室建筑面积 63平方米
20_年 6 月开工,20_年 8 月竣工
3、供暖改造工程,工程立项 1500 万元,项目主要建设内容为,1 号换热站(东侧)设备及其安装、土建项目的配合改造;2 号换热站(中间)设备及其安装、换热站土建项目建设;3 号换热站(西侧)设备及其安装、换热站土建项目建设,外网改造(含配电室改造)包括挖土、管道及敷设、阀门及检查井、道路绿化恢复;1 号实验楼配电室增加 1 台变压器及其相关设备改造
项目 20_年 8 月开工,计划 20_年 2 月完成 2#、3#换热站建设,并在 20_年 3 月 15 日前完成 2#、3#换热站试运行,确保明年供热方式的转换
4、电镜实验室工程,工程立项 200 万元,项目主要建设内容为,实验室土建、装饰、防水等工程建设内容及屏蔽系统、空调通风系统、室外道路及绿化配套工程
工程 20_年 9 月开工,现完成工程主体
5、博大老区车库改造工
