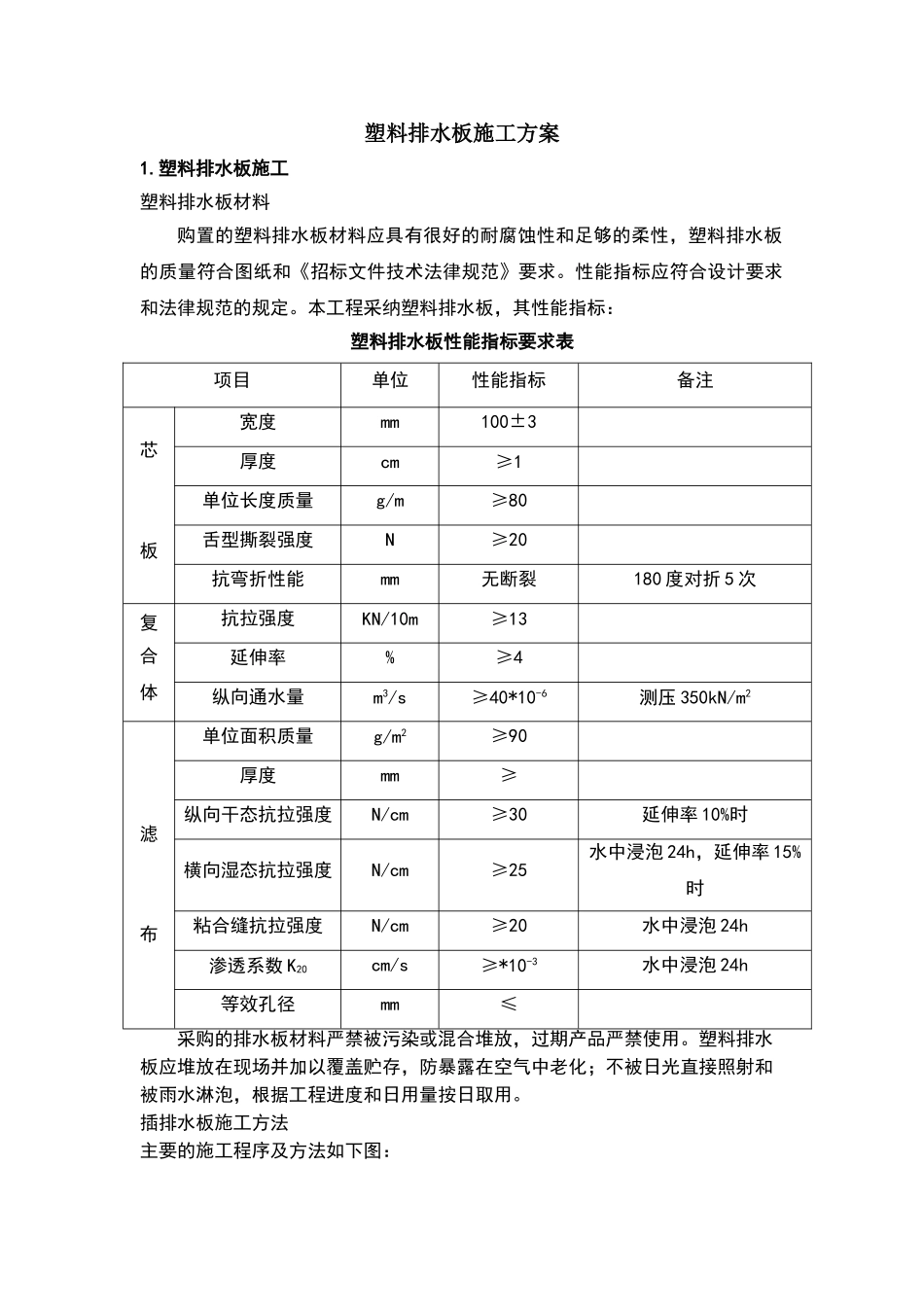

塑料排水板施工方案1.塑料排水板施工塑料排水板材料购置的塑料排水板材料应具有很好的耐腐蚀性和足够的柔性,塑料排水板的质量符合图纸和《招标文件技术法律规范》要求。性能指标应符合设计要求和法律规范的规定。本工程采纳塑料排水板,其性能指标:塑料排水板性能指标要求表项目单位性能指标备注芯板宽度mm100±3厚度cm≥1单位长度质量g/m≥80舌型撕裂强度N≥20抗弯折性能mm无断裂180 度对折 5 次复合体抗拉强度KN/10m≥13延伸率%≥4纵向通水量m3/s≥40*10-6测压 350kN/m2滤布单位面积质量g/m2≥90厚度mm≥纵向干态抗拉强度N/cm≥30延伸率 10%时横向湿态抗拉强度N/cm≥25水中浸泡 24h,延伸率 15%时粘合缝抗拉强度N/cm≥20水中浸泡 24h渗透系数 K20cm/s≥*10-3水中浸泡 24h等效孔径mm≤采购的排水板材料严禁被污染或混合堆放,过期产品严禁使用。塑料排水板应堆放在现场并加以覆盖贮存,防暴露在空气中老化;不被日光直接照射和被雨水淋泡,根据工程进度和日用量按日取用。插排水板施工方法主要的施工程序及方法如下图:施工准备(1)测量定位:根据设计施工图所给出的各座标点和业主提供的基线点、高程点、引测至施工现场,进行定位,边桩线以木桩控制,将测量定位结果报请监理工程师确认。(2)场地整平 施工前先平整场地,用小型推土机或挖掘机整平。整平场地经监理工程师确认后方可进入下道工序。(3)铺设级配碎石垫层。级配碎石垫层分两次铺设,第一次为场地平整完成,厚度 30cm,做成 4%的横坡,插好排水板后铺设第二次碎石垫层,铺设厚度 20cm。铺设层碎石针片状颗粒的总含量应不超过 20%,其压碎值不大于 30%,级配碎石级配要求满足设计表6 技术要求。(4)打设塑料排水板1) 工艺流程测量放线→机组组装→插板定位→安装排水板→沉管插板→提升套管及回带量测量→剪断塑料排水板→检查2) 施工方法⑴ 根据设计施工图纸,塑料排水版采纳三角形布置,间距 m,塑料排水板布置如下:⑵ 测量放线插板施工采纳单元块法施工,按施工区域划分进行施工,按区域施工便于点位的布置和机械作业,且应避开相互影响。① 采纳极坐标法用全站仪施放各单元的控制边线。施工准备整平场地铺设砂垫层打设塑料排水板铺设砂垫层验收完成,进入下道工序施工根据图纸计算出插板区域外边线坐标,架全站仪施放,打入木桩,并用红油漆标志点位并编号。② 单元内各插板点位则利用钢尺量距通过内外边线施放,用白石灰粉作醒目标志,并编制打设...
