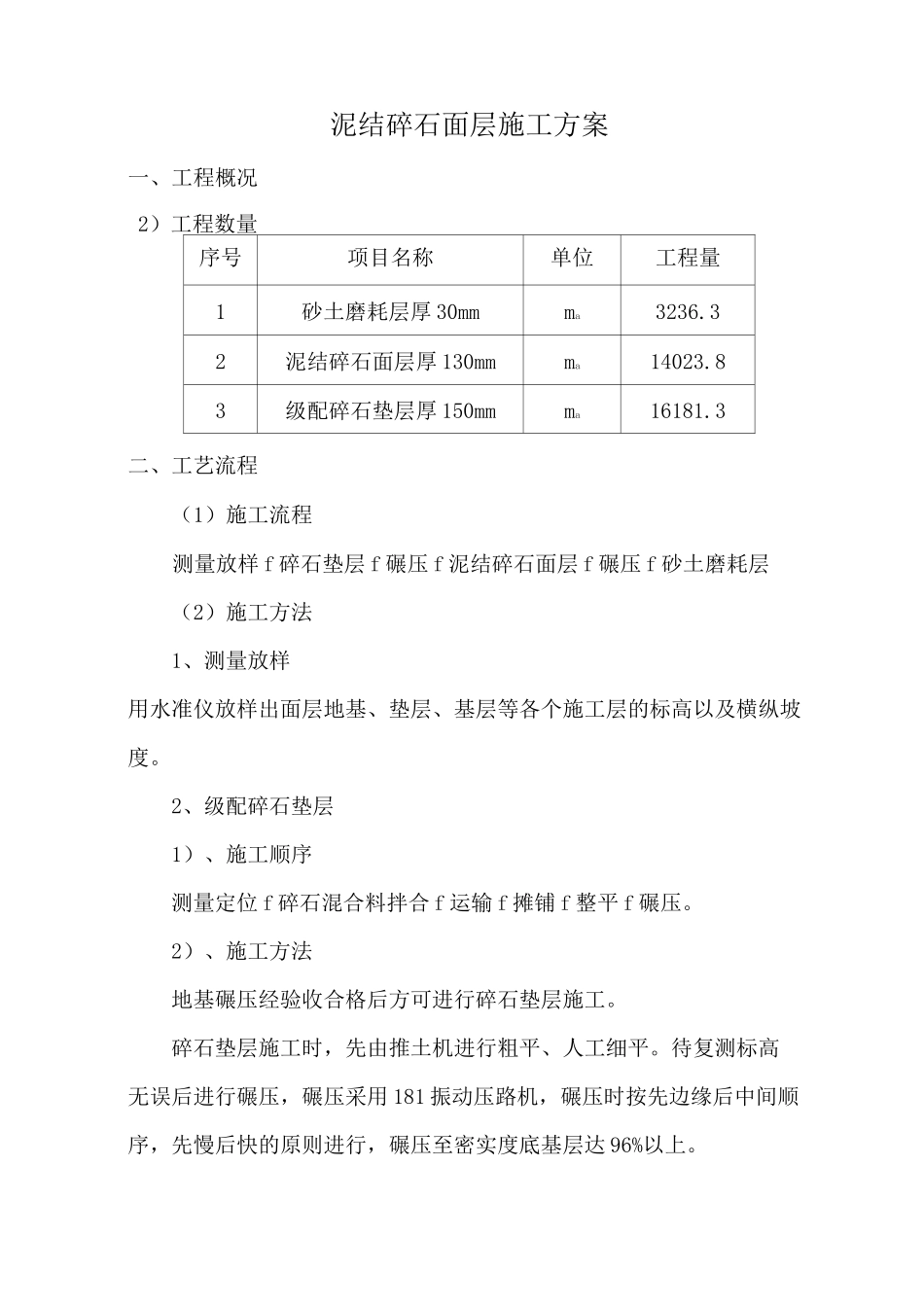

泥结碎石面层施工方案一、工程概况2)工程数量序号项目名称单位工程量1砂土磨耗层厚 30mmma3236
32泥结碎石面层厚 130mmma14023
83级配碎石垫层厚 150mmma16181
3二、工艺流程(1)施工流程测量放样 f 碎石垫层 f 碾压 f 泥结碎石面层 f 碾压 f 砂土磨耗层(2)施工方法1、测量放样用水准仪放样出面层地基、垫层、基层等各个施工层的标高以及横纵坡度
2、级配碎石垫层1)、施工顺序测量定位 f 碎石混合料拌合 f 运输 f 摊铺 f 整平 f 碾压
2)、施工方法地基碾压经验收合格后方可进行碎石垫层施工
碎石垫层施工时,先由推土机进行粗平、人工细平
待复测标高无误后进行碾压,碾压采用 181 振动压路机,碾压时按先边缘后中间顺序,先慢后快的原则进行,碾压至密实度底基层达 96%以上

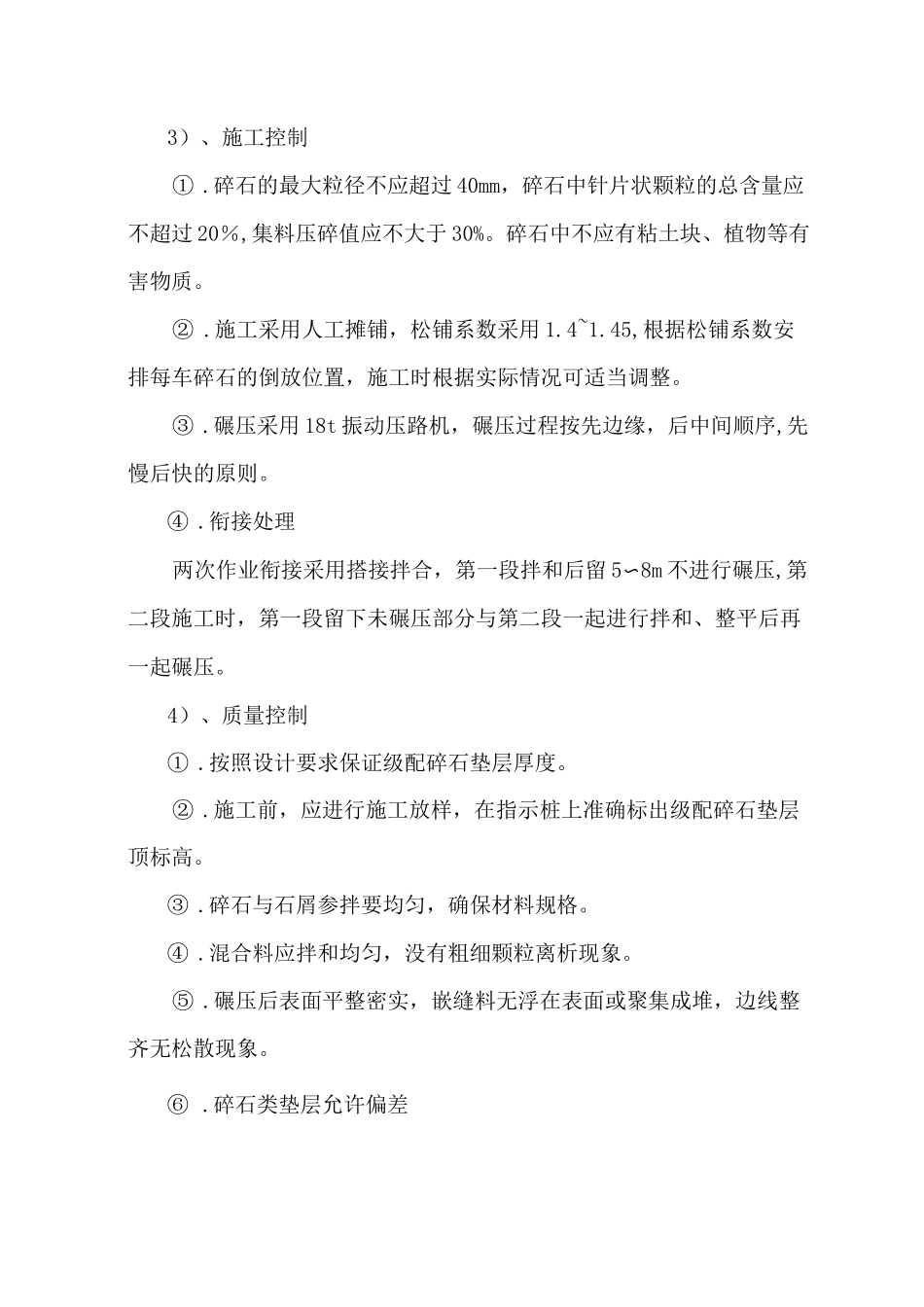

3)、施工控制①
碎石的最大粒径不应超过 40mm,碎石中针片状颗粒的总含量应不超过 20%,集料压碎值应不大于 30%
碎石中不应有粘土块、植物等有害物质
施工采用人工摊铺,松铺系数采用 1
45,根据松铺系数安排每车碎石的倒放位置,施工时根据实际情况可适当调整
碾压采用 18t 振动压路机,碾压过程按先边缘,后中间顺序,先慢后快的原则
衔接处理两次作业衔接采用搭接拌合,第一段拌和后留 5〜8m 不进行碾压,第二段施工时,第一段留下未碾压部分与第二段一起进行拌和、整平后再一起碾压
4)、质量控制①
按照设计要求保证级配碎石垫层厚度
施工前,应进行施工放样,在指示桩上准确标出级配碎石垫层顶标高
碎石与石屑参拌要均匀,确保材料规格
混合料应拌和均匀,没有粗细颗粒离析现象
碾压后表面平整密实,嵌缝料无浮在表面或聚集成堆,边线整齐无松散现象

碎石类垫层允许偏差序号项目允许偏差(mm)检验单兀和数里单元测点
