红莲山庄施工进度周报告〈2012
10〜2012

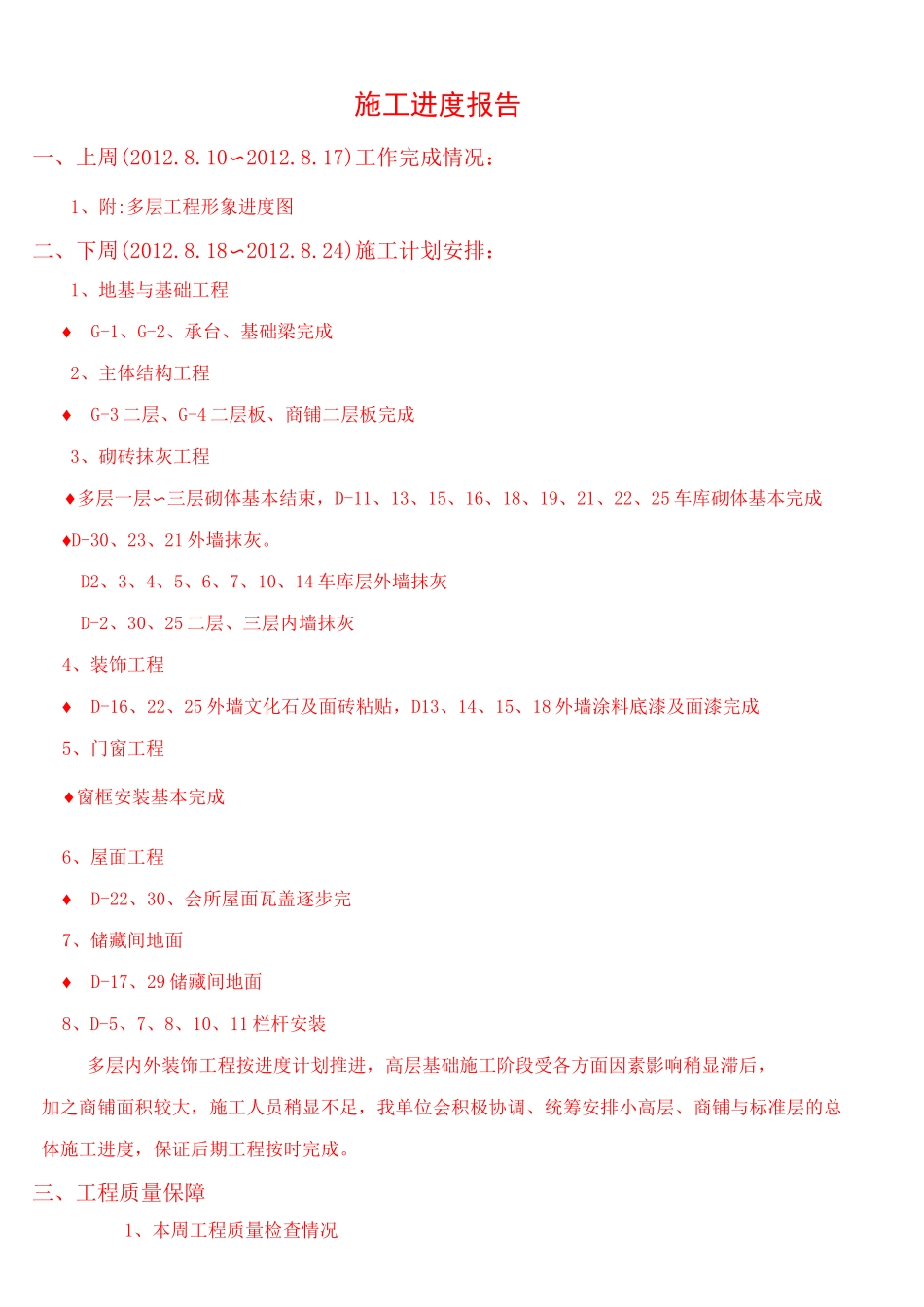

17〉编制:审核:日期:2012 年 8 月 17 日屮国核工业第一一建设有限公司施工进度报告一、上周(2012
10〜2012
17)工作完成情况:1、附:多层工程形象进度图二、下周(2012
18〜2012
24)施工计划安排:1、地基与基础工程♦G-1、G-2、承台、基础梁完成2、主体结构工程♦G-3 二层、G-4 二层板、商铺二层板完成3、砌砖抹灰工程♦多层一层〜三层砌体基本结束,D-11、13、15、16、18、19、21、22、25 车库砌体基本完成♦D-30、23、21 外墙抹灰
D2、3、4、5、6、7、10、14 车库层外墙抹灰D-2、30、25 二层、三层内墙抹灰4、装饰工程♦D-16、22、25 外墙文化石及面砖粘贴,D13、14、15、18 外墙涂料底漆及面漆完成5、门窗工程♦窗框安装基本完成6、屋面工程♦D-22、30、会所屋面瓦盖逐步完7、储藏间地面♦D-17、29 储藏间地面8、D-5、7、8、10、11 栏杆安装多层内外装饰工程按进度计划推进,高层基础施工阶段受各方面因素影响稍显滞后,加之商铺面积较大,施工人员稍显不足,我单位会积极协调、统筹安排小高层、商铺与标准层的总体施工进度,保证后期工程按时完成

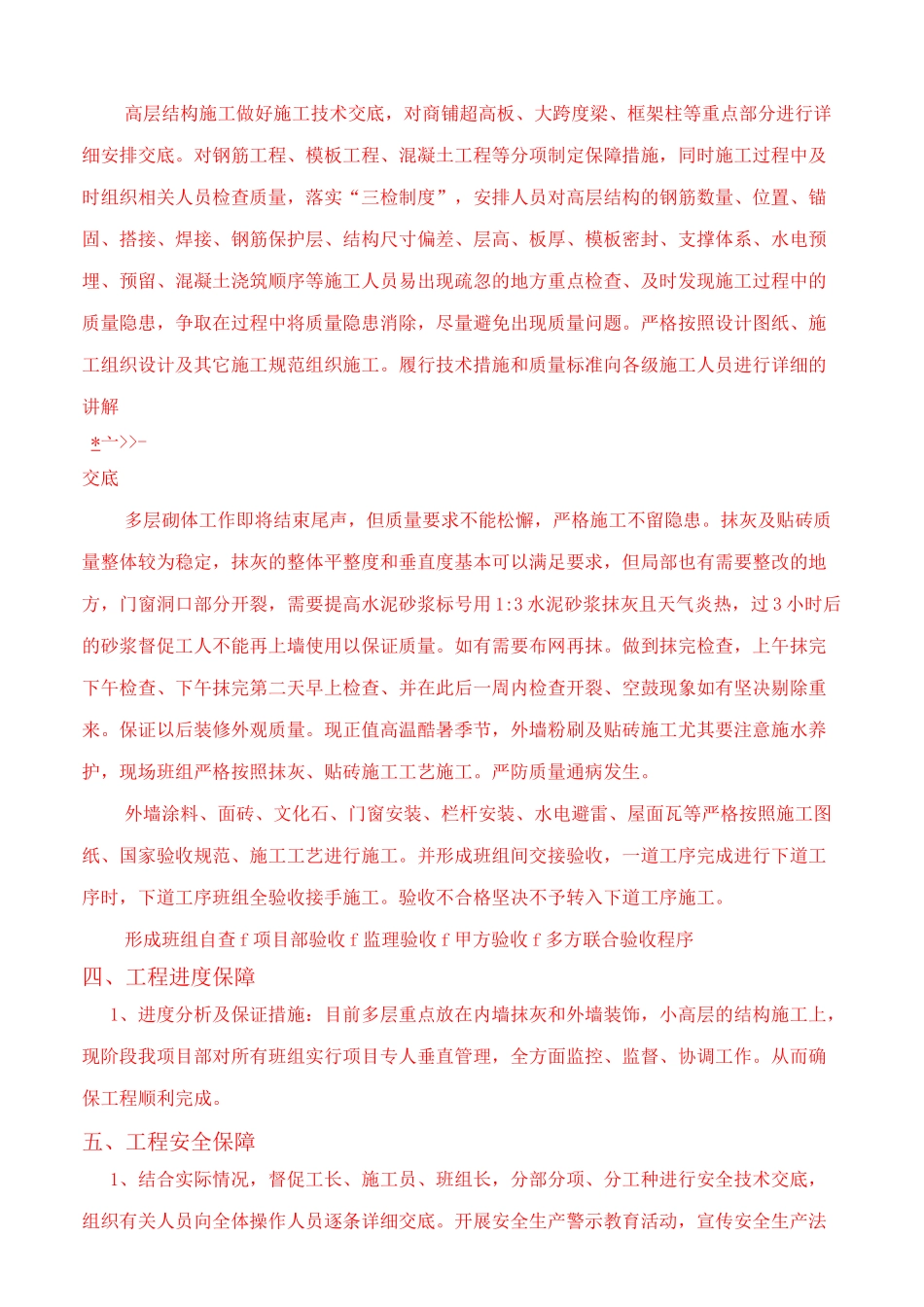

三、工程质量保障1、本周工程质量检查情况高层结构施工做好施工技术交底,对商铺超高板、大跨度梁、框架柱等重点部分进行详细安排交底
对钢筋工程、模板工程、混凝土工程等分项制定保障措施,同时施工过程中及时组织相关人员检查质量,落实“三检制度”,安排人员对高层结构的钢筋数量、位置、锚固、搭接、焊接、钢筋保护层、结构尺寸偏差、层高、板厚、模板密封、支撑体系、水电预埋、预留、混凝土浇筑顺序等施工人员易出现疏忽的地方重点检查、及时发现施工过程中的质量隐患,争取在过程中将质量隐患消除,尽
