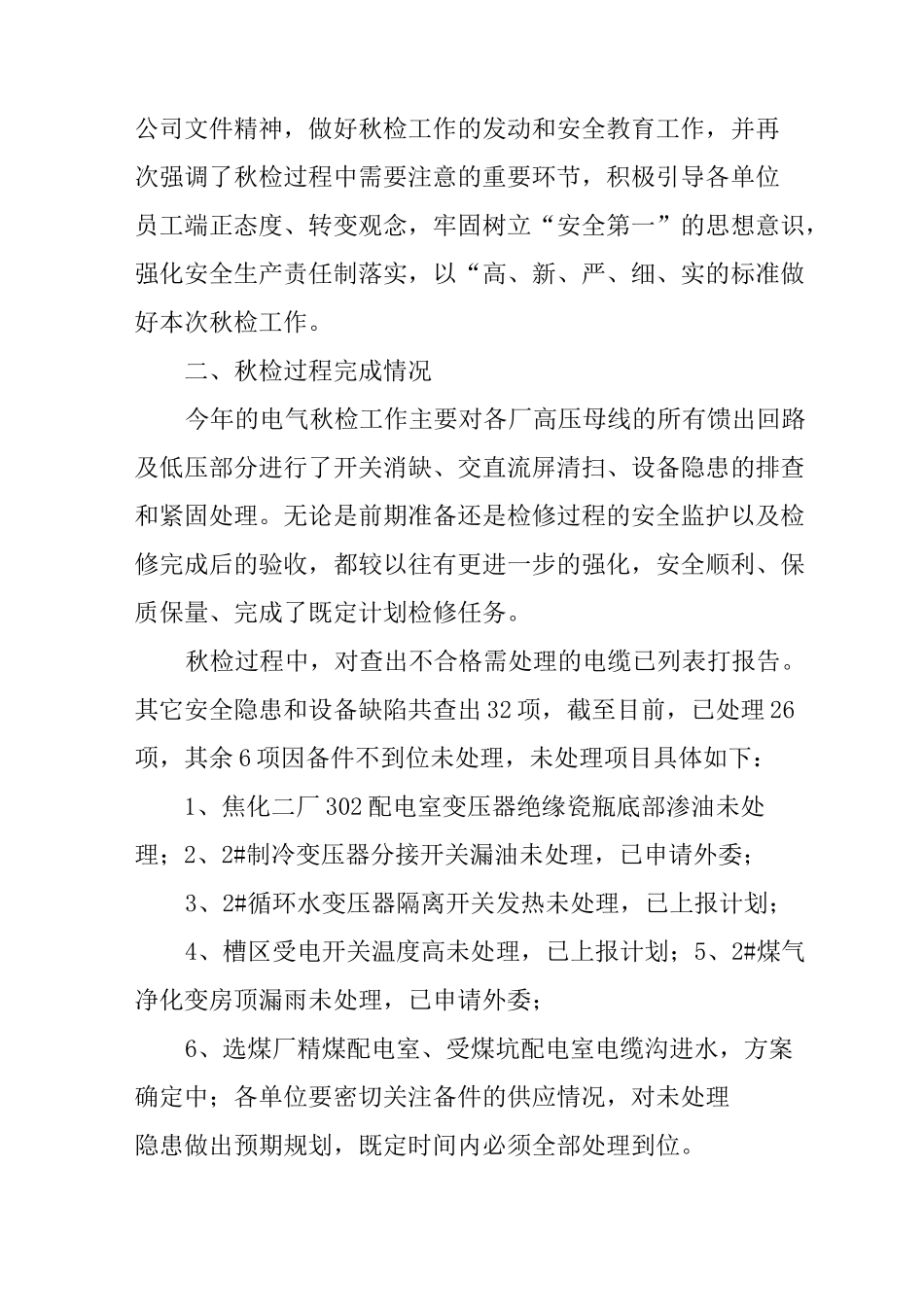

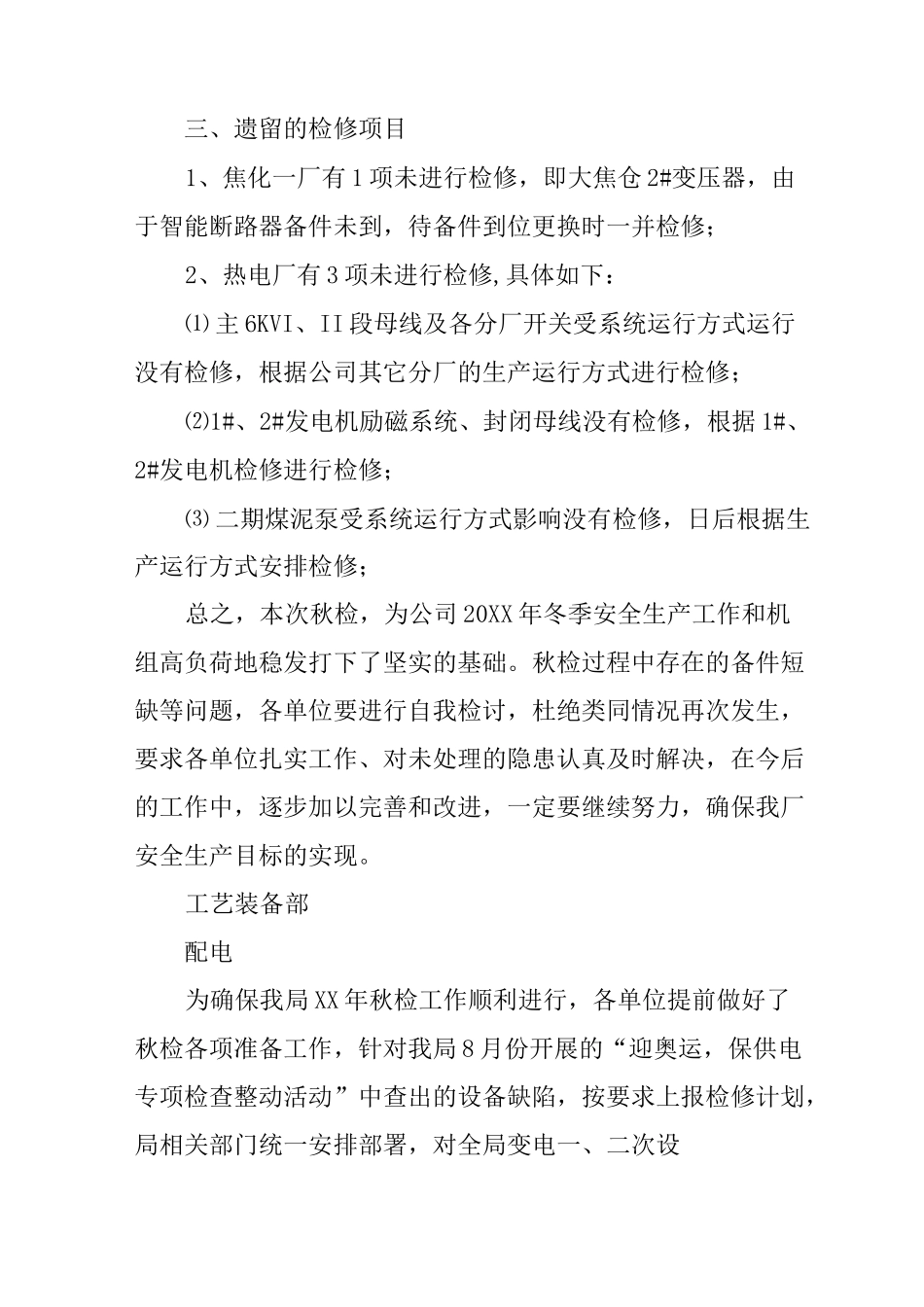

秋检工作总结20XX 年电气为贯彻落实“安全第一、预防为主”的安全生产工作方针,结合我公司电气系统经过夏季高温后的运行情况和电力行业安全规程要求,按照自控分厂的部署,9 月 8 日—10 月 28 日,由工艺装备部组织电气技术小组牵头对全公司电气设备进行了秋检工作。本次秋检以安全性评价为标准,在不影响生产的情况下进行,以预防季节性事故为重点开展工作,确保不发生人身和设备事故,为实现我公司 20XX 年安全生产目标打下坚实的基础。现“秋检”既定任务已全部完成,特对此次秋检工作做如下总结:一、秋检前的准备工作1、热电厂、选煤厂根据自身生产状况,内部自行组织了秋检预备工作,并实施了相应的秋检计划。2、10 月 15 日—10 月 20 日,各单位对参检人员进行了安规培训、考试、秋检事故演练及对各自电气检修安全防护用具的缺陷排查,对存在的缺陷现场指出,及时整改,做到了检修有重点、有针对性。3、各单位均能认真对照秋检计划有序安排,严格按照电力检修安全规程办理相应的工作票,并能严格按照工作票所列安全措施逐一布置、落实、监护到位。4、10 月 20 日工艺装备部组织开展秋检动员大会,传达公司文件精神,做好秋检工作的发动和安全教育工作,并再次强调了秋检过程中需要注意的重要环节,积极引导各单位员工端正态度、转变观念,牢固树立“安全第一”的思想意识,强化安全生产责任制落实,以“高、新、严、细、实的标准做好本次秋检工作。二、秋检过程完成情况今年的电气秋检工作主要对各厂高压母线的所有馈出回路及低压部分进行了开关消缺、交直流屏清扫、设备隐患的排查和紧固处理。无论是前期准备还是检修过程的安全监护以及检修完成后的验收,都较以往有更进一步的强化,安全顺利、保质保量、完成了既定计划检修任务。秋检过程中,对查出不合格需处理的电缆已列表打报告。其它安全隐患和设备缺陷共查出 32 项,截至目前,已处理 26项,其余 6 项因备件不到位未处理,未处理项目具体如下:1、焦化二厂 302 配电室变压器绝缘瓷瓶底部渗油未处理;2、2#制冷变压器分接开关漏油未处理,已申请外委;3、2#循环水变压器隔离开关发热未处理,已上报计划;4、槽区受电开关温度高未处理,已上报计划;5、2#煤气净化变房顶漏雨未处理,已申请外委;6、选煤厂精煤配电室、受煤坑配电室电缆沟进水,方案确定中;各单位要密切关注备件的供应情况,对未处理隐患做出预期规划,既定时间内必须全部处理到位。三、遗...
