建筑工程有限公司材料采购管理制度

建筑工程有限公司材料采购管理制度_第1页
建筑工程有限公司材料采购管理制度_第2页
建筑工程有限公司材料采购管理制度_第3页

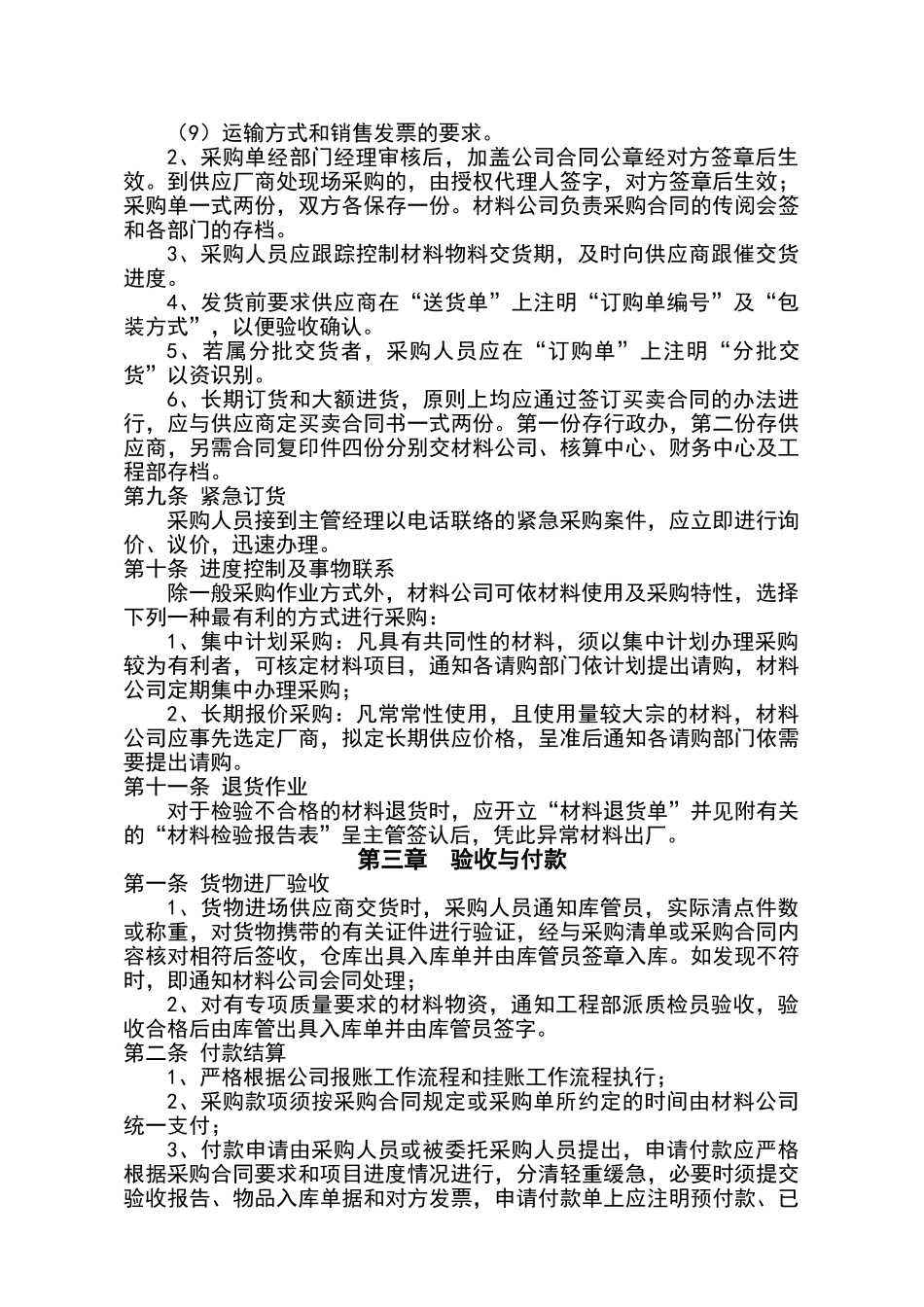

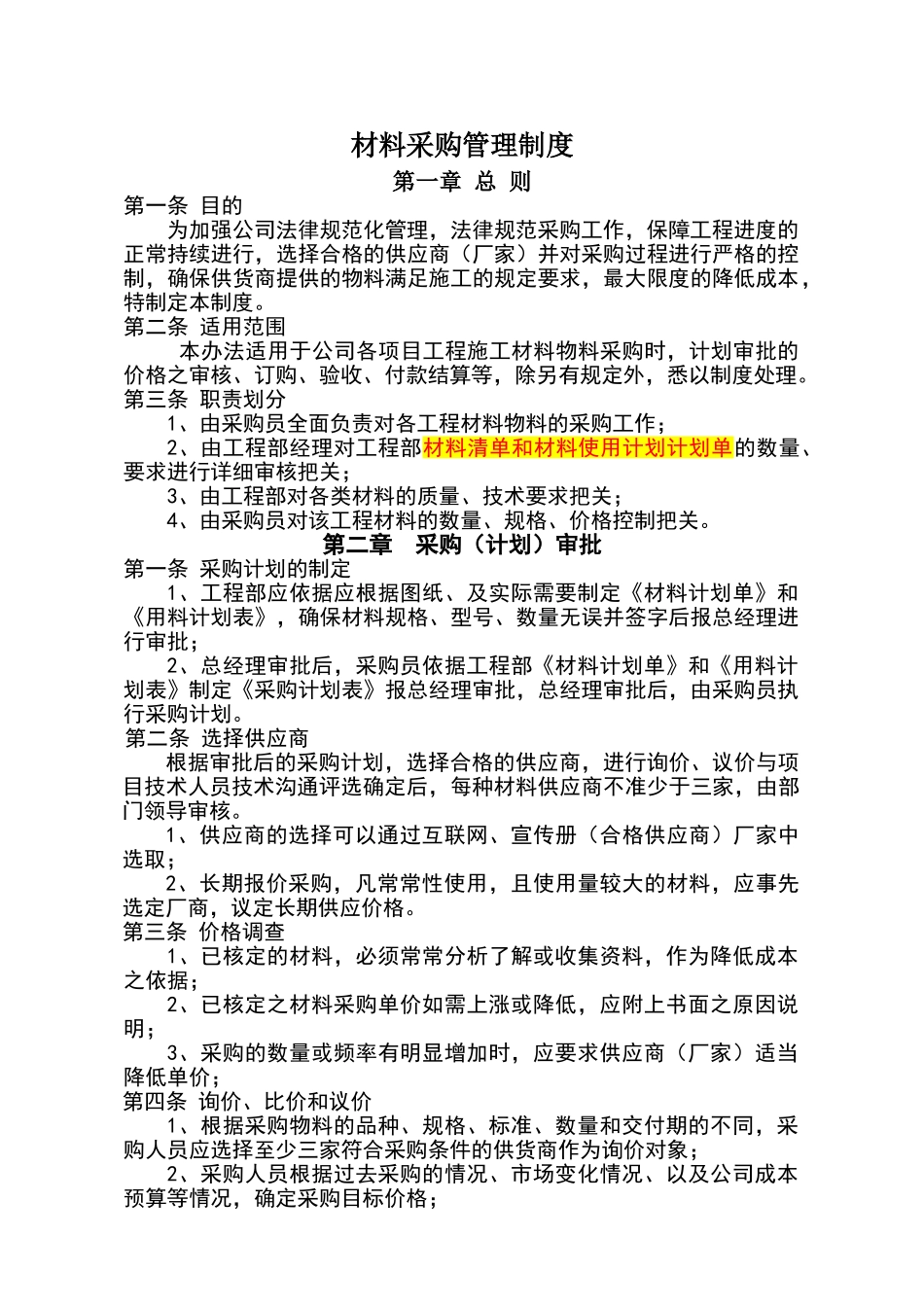

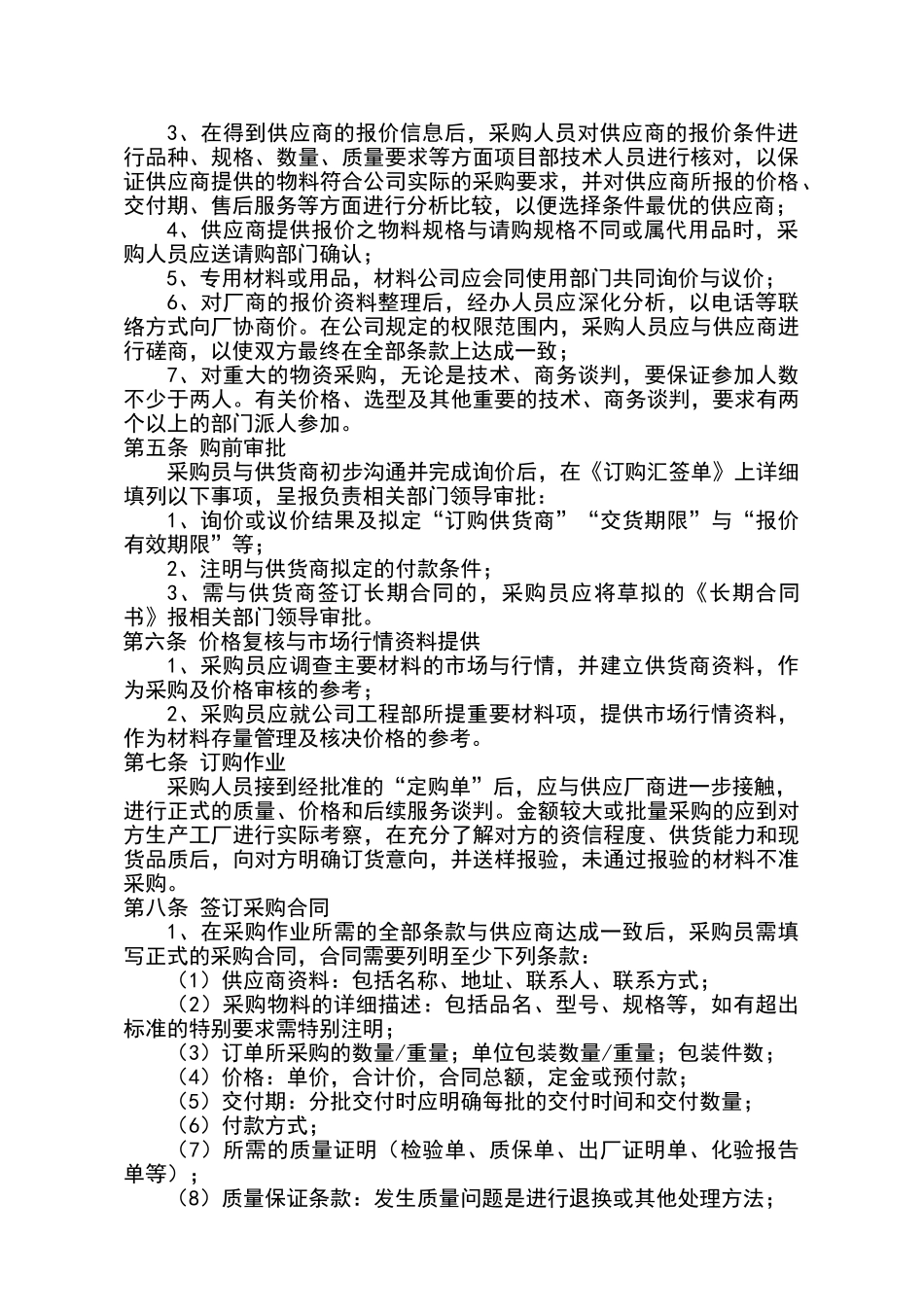

材料采购管理制度第一章 总 则第一条 目的为加强公司法律规范化管理,法律规范采购工作,保障工程进度的正常持续进行,选择合格的供应商(厂家)并对采购过程进行严格的控制,确保供货商提供的物料满足施工的规定要求,最大限度的降低成本,特制定本制度。第二条 适用范围 本办法适用于公司各项目工程施工材料物料采购时,计划审批的价格之审核、订购、验收、付款结算等,除另有规定外,悉以制度处理。第三条 职责划分1、由采购员全面负责对各工程材料物料的采购工作;2、由工程部经理对工程部材料清单和材料使用计划计划单的数量、要求进行详细审核把关;3、由工程部对各类材料的质量、技术要求把关;4、由采购员对该工程材料的数量、规格、价格控制把关。第二章 采购(计划)审批第一条 采购计划的制定1、工程部应依据应根据图纸、及实际需要制定《材料计划单》和《用料计划表》,确保材料规格、型号、数量无误并签字后报总经理进行审批;2、总经理审批后,采购员依据工程部《材料计划单》和《用料计划表》制定《采购计划表》报总经理审批,总经理审批后,由采购员执行采购计划。第二条 选择供应商根据审批后的采购计划,选择合格的供应商,进行询价、议价与项目技术人员技术沟通评选确定后,每种材料供应商不准少于三家,由部门领导审核。1、供应商的选择可以通过互联网、宣传册(合格供应商)厂家中选取;2、长期报价采购,凡常常性使用,且使用量较大的材料,应事先选定厂商,议定长期供应价格。第三条 价格调查1、已核定的材料,必须常常分析了解或收集资料,作为降低成本之依据;2、已核定之材料采购单价如需上涨或降低,应附上书面之原因说明;3、采购的数量或频率有明显增加时,应要求供应商(厂家)适当降低单价;第四条 询价、比价和议价1、根据采购物料的品种、规格、标准、数量和交付期的不同,采购人员应选择至少三家符合采购条件的供货商作为询价对象;2、采购人员根据过去采购的情况、市场变化情况、以及公司成本预算等情况,确定采购目标价格;3、在得到供应商的报价信息后,采购人员对供应商的报价条件进行品种、规格、数量、质量要求等方面项目部技术人员进行核对,以保证供应商提供的物料符合公司实际的采购要求,并对供应商所报的价格、交付期、售后服务等方面进行分析比较,以便选择条件最优的供应商;4、供应商提供报价之物料规格与请购规格不同或属代用品时,采购人员应送请购部门确认;5、专用材料或用品,材...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
