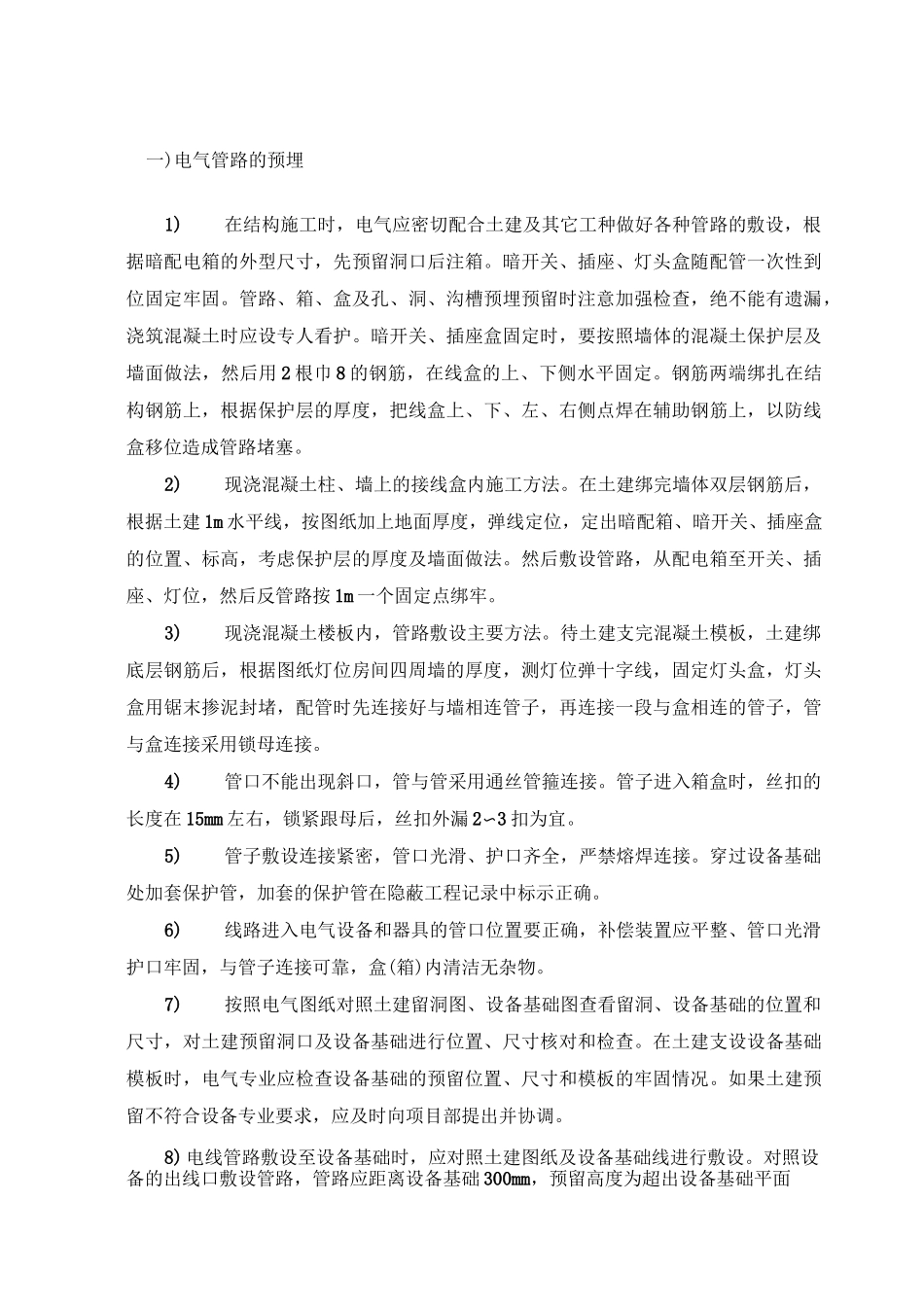

一)电气管路的预埋1)在结构施工时,电气应密切配合土建及其它工种做好各种管路的敷设,根据暗配电箱的外型尺寸,先预留洞口后注箱
暗开关、插座、灯头盒随配管一次性到位固定牢固
管路、箱、盒及孔、洞、沟槽预埋预留时注意加强检查,绝不能有遗漏,浇筑混凝土时应设专人看护
暗开关、插座盒固定时,要按照墙体的混凝土保护层及墙面做法,然后用 2 根巾 8 的钢筋,在线盒的上、下侧水平固定
钢筋两端绑扎在结构钢筋上,根据保护层的厚度,把线盒上、下、左、右侧点焊在辅助钢筋上,以防线盒移位造成管路堵塞
2)现浇混凝土柱、墙上的接线盒内施工方法
在土建绑完墙体双层钢筋后,根据土建 1m 水平线,按图纸加上地面厚度,弹线定位,定出暗配箱、暗开关、插座盒的位置、标高,考虑保护层的厚度及墙面做法
然后敷设管路,从配电箱至开关、插座、灯位,然后反管路按 1m 一个固定点绑牢
3)现浇混凝土楼板内,管路敷设主要方法
待土建支完混凝土模板,土建绑底层钢筋后,根据图纸灯位房间四周墙的厚度,测灯位弹十字线,固定灯头盒,灯头盒用锯末掺泥封堵,配管时先连接好与墙相连管子,再连接一段与盒相连的管子,管与盒连接采用锁母连接
4)管口不能出现斜口,管与管采用通丝管箍连接
管子进入箱盒时,丝扣的长度在 15mm 左右,锁紧跟母后,丝扣外漏 2〜3 扣为宜
5)管子敷设连接紧密,管口光滑、护口齐全,严禁熔焊连接
穿过设备基础处加套保护管,加套的保护管在隐蔽工程记录中标示正确
6)线路进入电气设备和器具的管口位置要正确,补偿装置应平整、管口光滑护口牢固,与管子连接可靠,盒(箱)内清洁无杂物
7)按照电气图纸对照土建留洞图、设备基础图查看留洞、设备基础的位置和尺寸,对土建预留洞口及设备基础进行位置、尺寸核对和检查
在土建支设设备基础模板时,电气专业应检查设备基础的预留位置、尺寸和模板的牢固情况
如果土建预留不符合设备专业要求,应及
