4 机械设备投入计划 4

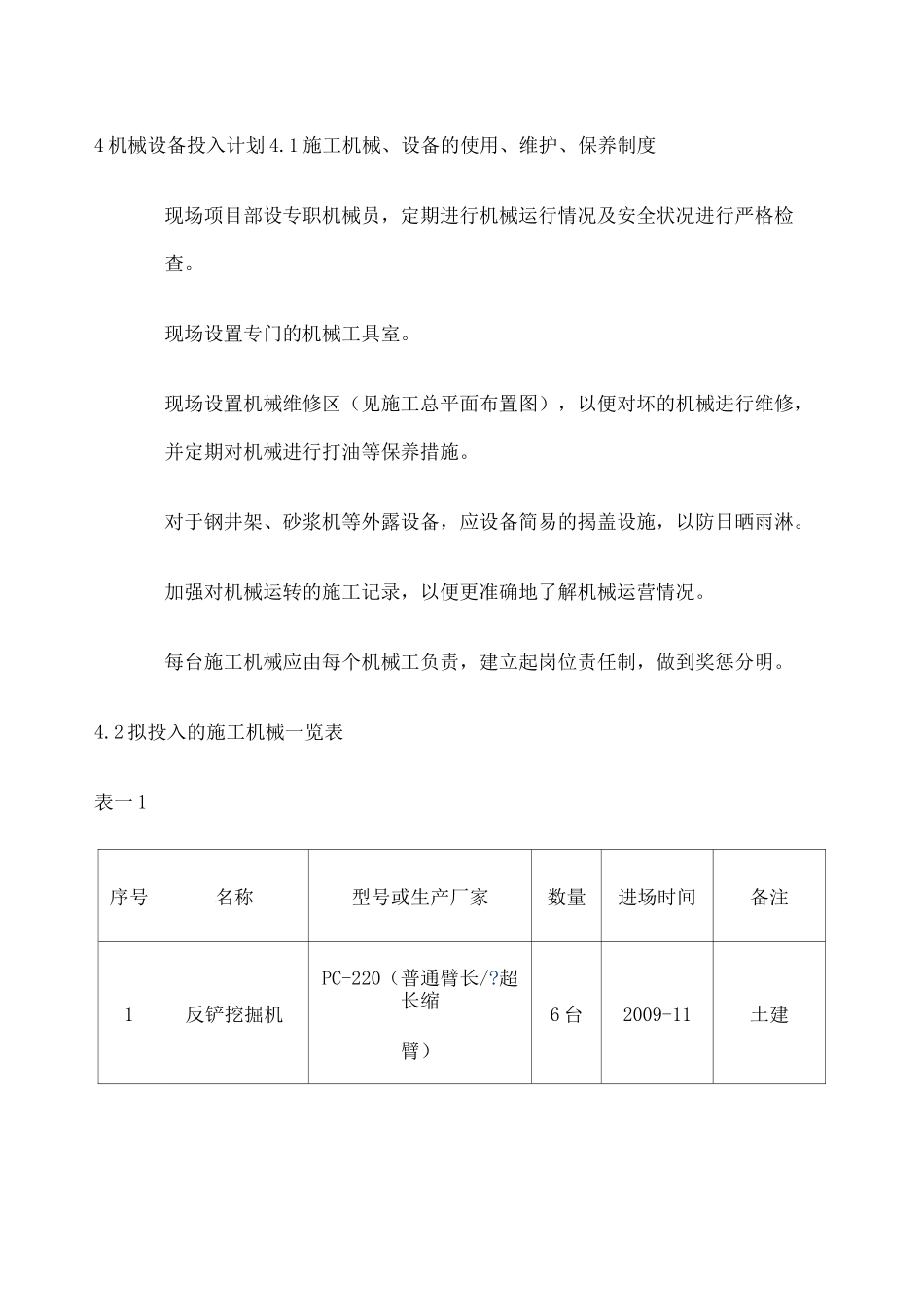

1 施工机械、设备的使用、维护、保养制度现场项目部设专职机械员,定期进行机械运行情况及安全状况进行严格检查
现场设置专门的机械工具室
现场设置机械维修区(见施工总平面布置图),以便对坏的机械进行维修,并定期对机械进行打油等保养措施
对于钢井架、砂浆机等外露设备,应设备简易的揭盖设施,以防日晒雨淋
加强对机械运转的施工记录,以便更准确地了解机械运营情况
每台施工机械应由每个机械工负责,建立起岗位责任制,做到奖惩分明
2 拟投入的施工机械一览表表一 1序号名称型号或生产厂家数量进场时间备注1反铲挖掘机PC-220(普通臂长/

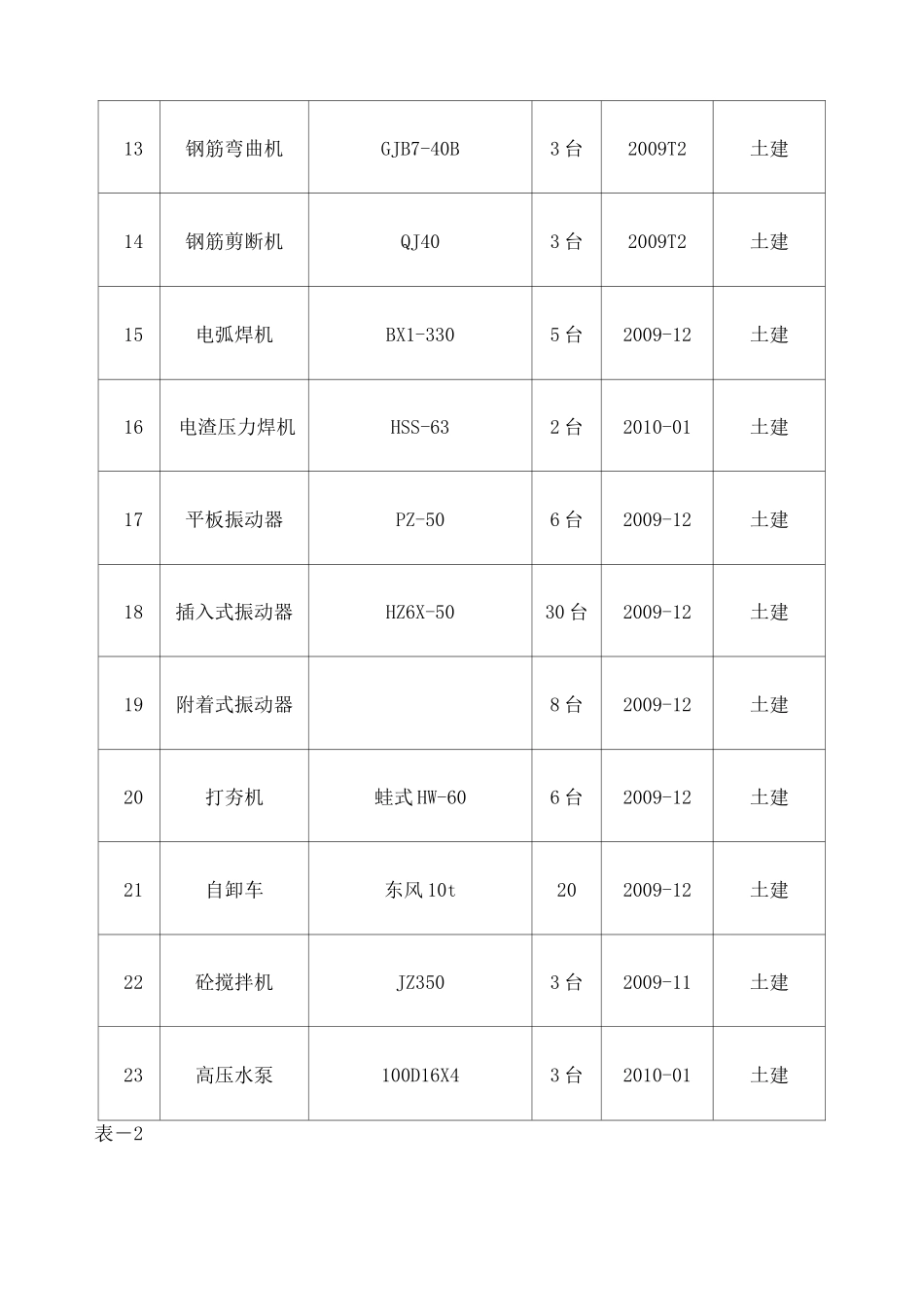

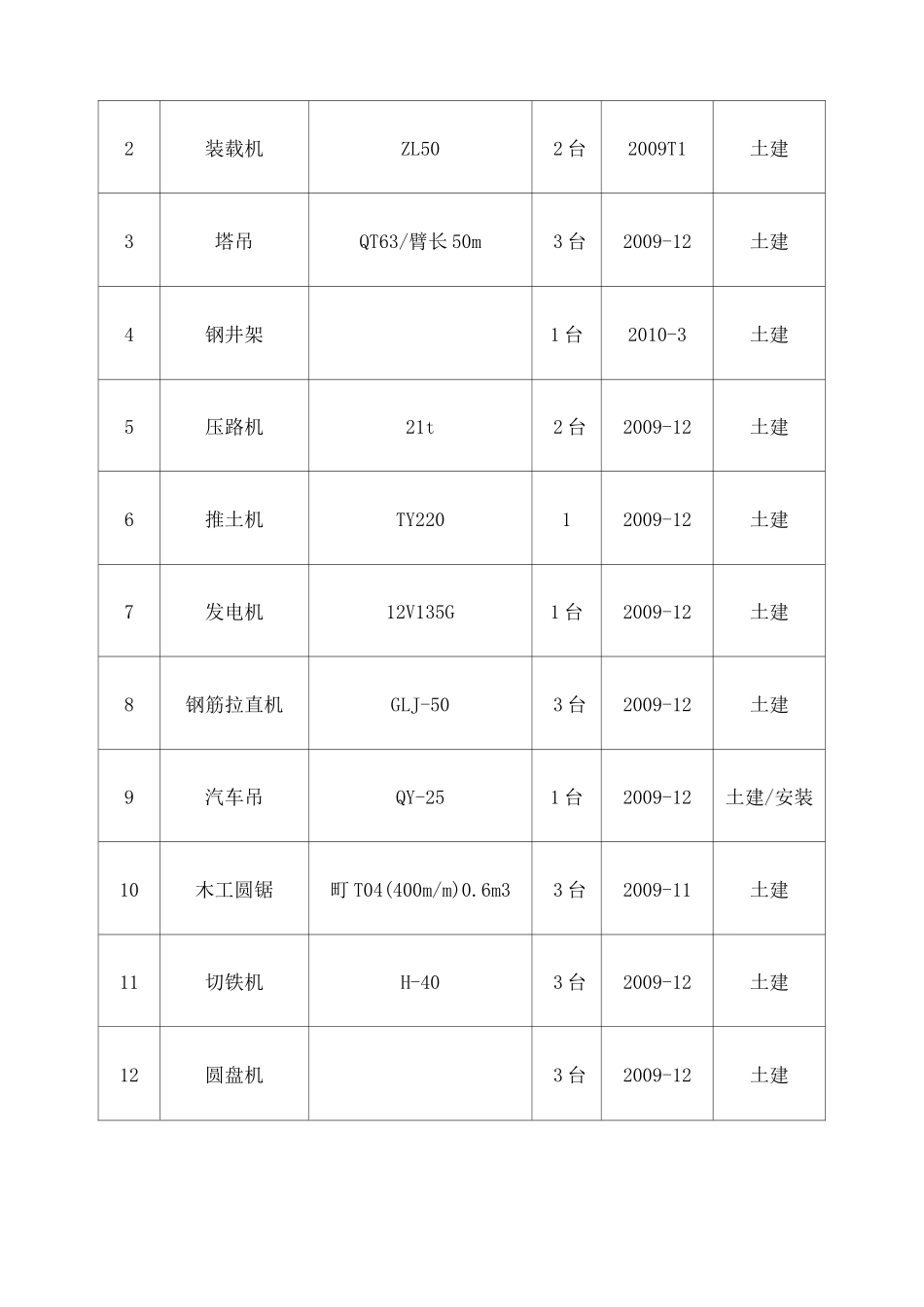

超长缩臂)6 台2009-11土建2装载机ZL502 台2009T1土建3塔吊QT63/臂长 50m3 台2009-12土建4钢井架1 台2010-3土建5压路机21t2 台2009-12土建6推土机TY22012009-12土建7发电机12V135G1 台2009-12土建8钢筋拉直机GLJ-503 台2009-12土建9汽车吊QY-251 台2009-12土建/安装10木工圆锯町 T04(400m/m)0
6m33 台2009-11土建11切铁机H-403 台2009-12土建12圆盘机3 台2009-12土建13钢筋弯曲机GJB7-40B3 台2009T2土建14钢筋剪断机QJ403 台2009T2土建15电弧焊机BX1-3305 台2009-12土建16电渣压力焊机HSS-632 台2010-01土建17平板振动器PZ-506 台2009-12土建18插入式振动器HZ6X-5030 台2009-12土建19附着式振动器8 台2009-12土建20打夯机蛙式 HW-606 台2009-12土建21自卸车东风 10t202009-12土建22砼搅拌机JZ3503 台2009-11土建23高压水泵100D16X43 台201
