电气管线预埋工艺流程材质要求1、钢管:管材壁厚符合设计及规范要求、壁厚均匀、焊缝均匀,无劈裂、砂眼、刺棱和凹瘪现象
具有材质检验报告及出厂合格证书
2、接线盒:钢质灯头盒、开关盒、接线盒等应符合《建筑电气通用图集》(92DQ 系列)的要求,镀锌层无剥落,无变形开焊,敲落孔完整无缺,面板安装孔与地线焊接脚齐全,并有出厂合格证
施工方法1、本工程设计使用的焊接钢管施工前应集中进行管内壁除锈防腐处理,可以采用拖刷法或灌漆法进行
2、将管子放在架子上,用圆形钢丝刷两头各绑一根钢丝穿入管内,站在管子两端的人来回拉动管内钢丝带动所绑物,把管内铁锈及小毛刺清理干净,换用棉丝或布条沾防锈漆在管内来回拉动,反复多次沾漆,直至使管内壁涂漆均油漆绕轴向转油漆龙头塑料软管匀
3、灌漆法 1:把钢管在架子上交错倾斜放置,用透明塑料软管将管子串接一体,在最上层管口处灌入防锈漆,有最下一层管口处自然排出至架下设置的油漆回收桶(槽)内,施工时注意管子倾斜角度不宜过大,以防油漆流动过快不能满管流动,造成管内壁刷漆不全面

4、灌漆法 2:如图 5-4-1 所示,搭设架子、设置油漆回收槽,灌漆时适当转动钢管,以增加油漆在管内的停留时间,确保管内壁过漆均匀
图 5-4-1 焊管内壁灌漆大样图5、钢管切断:钢管切断常用钢锯及砂轮切割机进行,将需要切断的管子长度量准确并做好标记,放在台虎钳上卡牢固

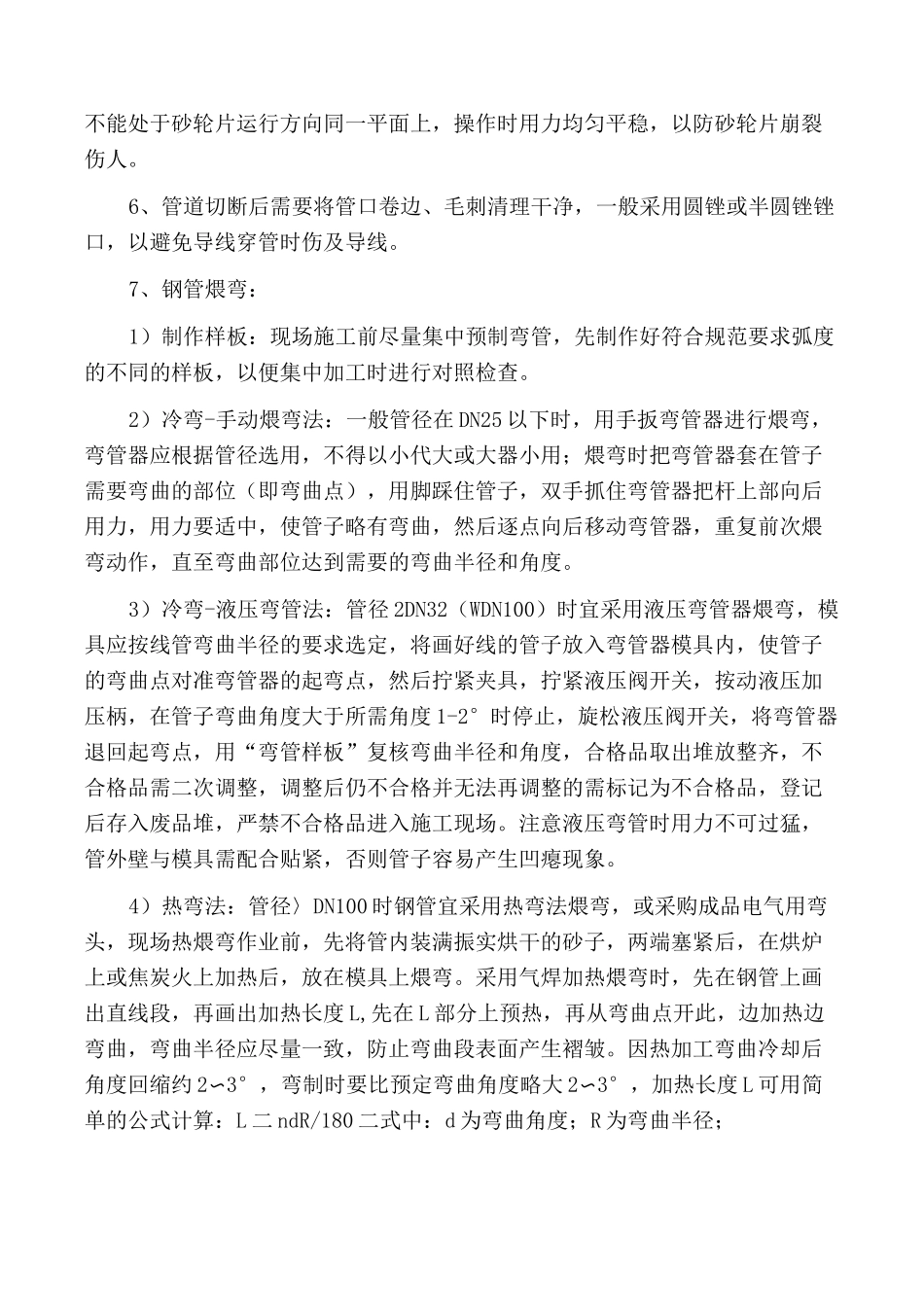

1)使用钢锯切断时,要注意保持锯条与钢管的垂直,避免切口出现马蹄口推锯时稍加用力使其发生切割作用,但用力不能太猛,以免拗断锯条或伤人;回锯时不加用力,锯稍抬起,尽量减少锯条磨损;当管子快要切断时,要减慢锯速,若管子悬空端较长的情况下,应由人抬住或有支架支撑,使管子平稳的锯断,防止拗断锯条及伤人;钢锯使用过程中为防止锯条过热,可以适当在锯条上涂抹润滑油;2)使用砂轮切割机进行切断作业时,应采用纤维增强型砂轮片,人员身体不能处
