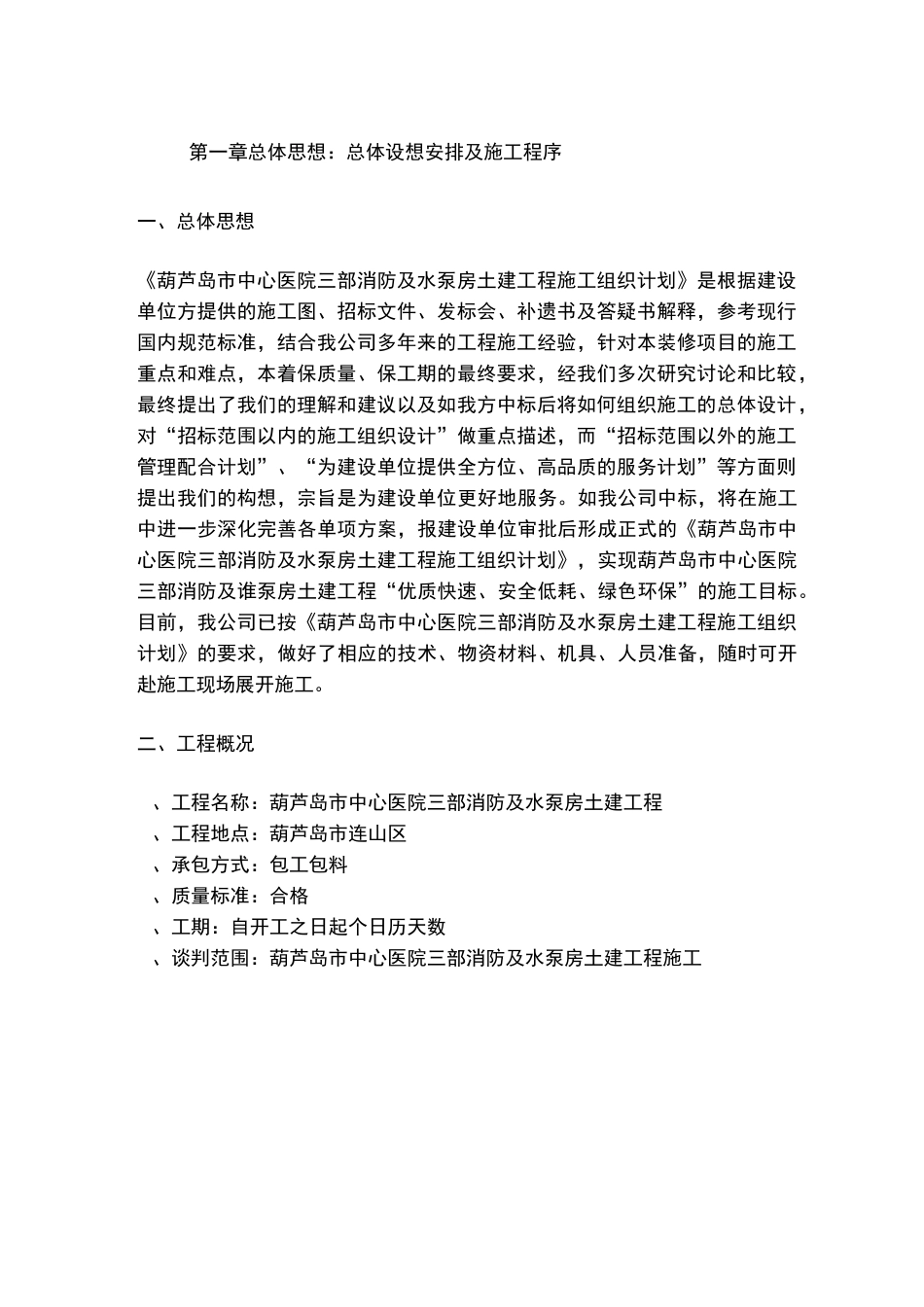

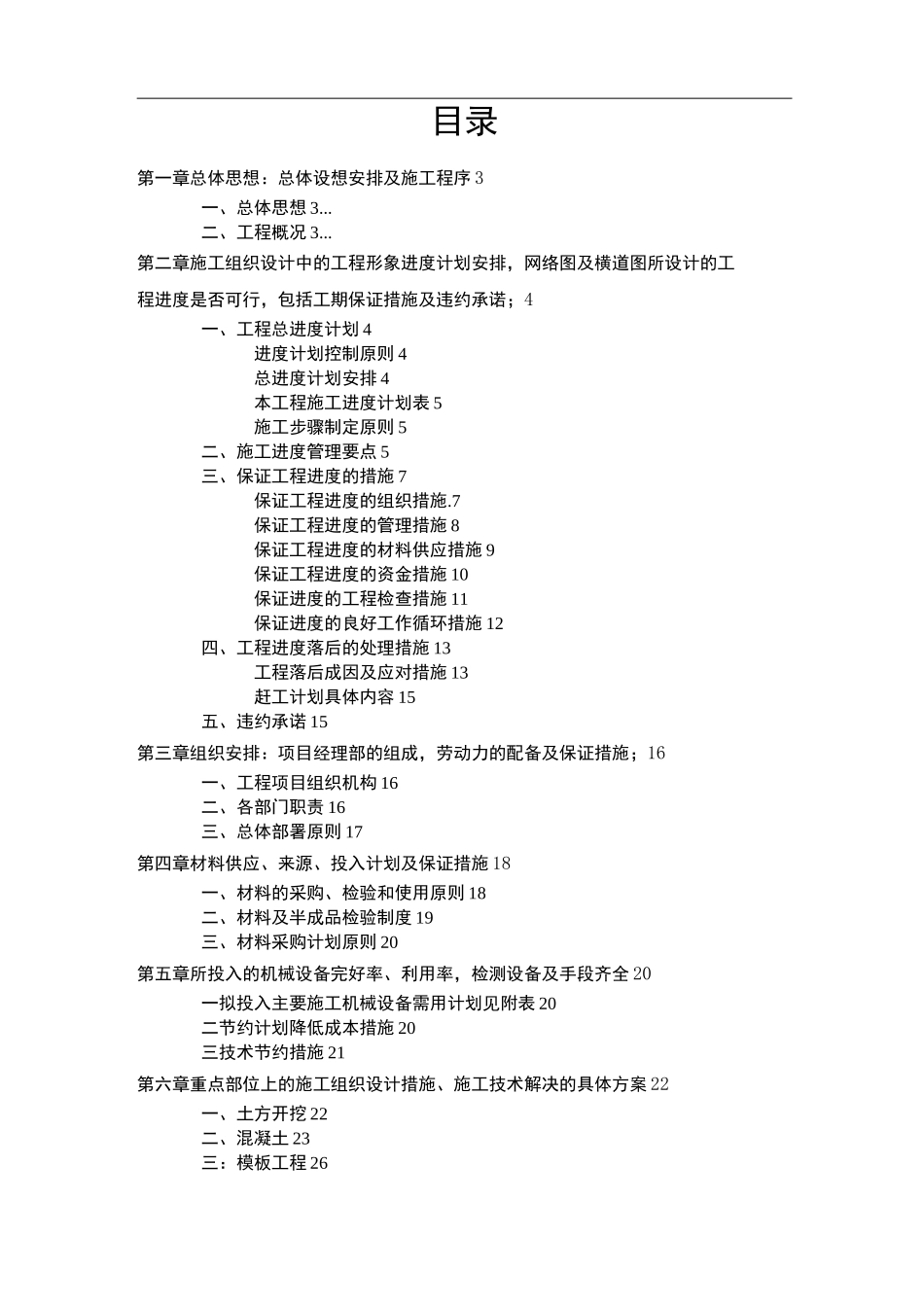

目录第一章总体思想:总体设想安排及施工程序 3一、总体思想 3

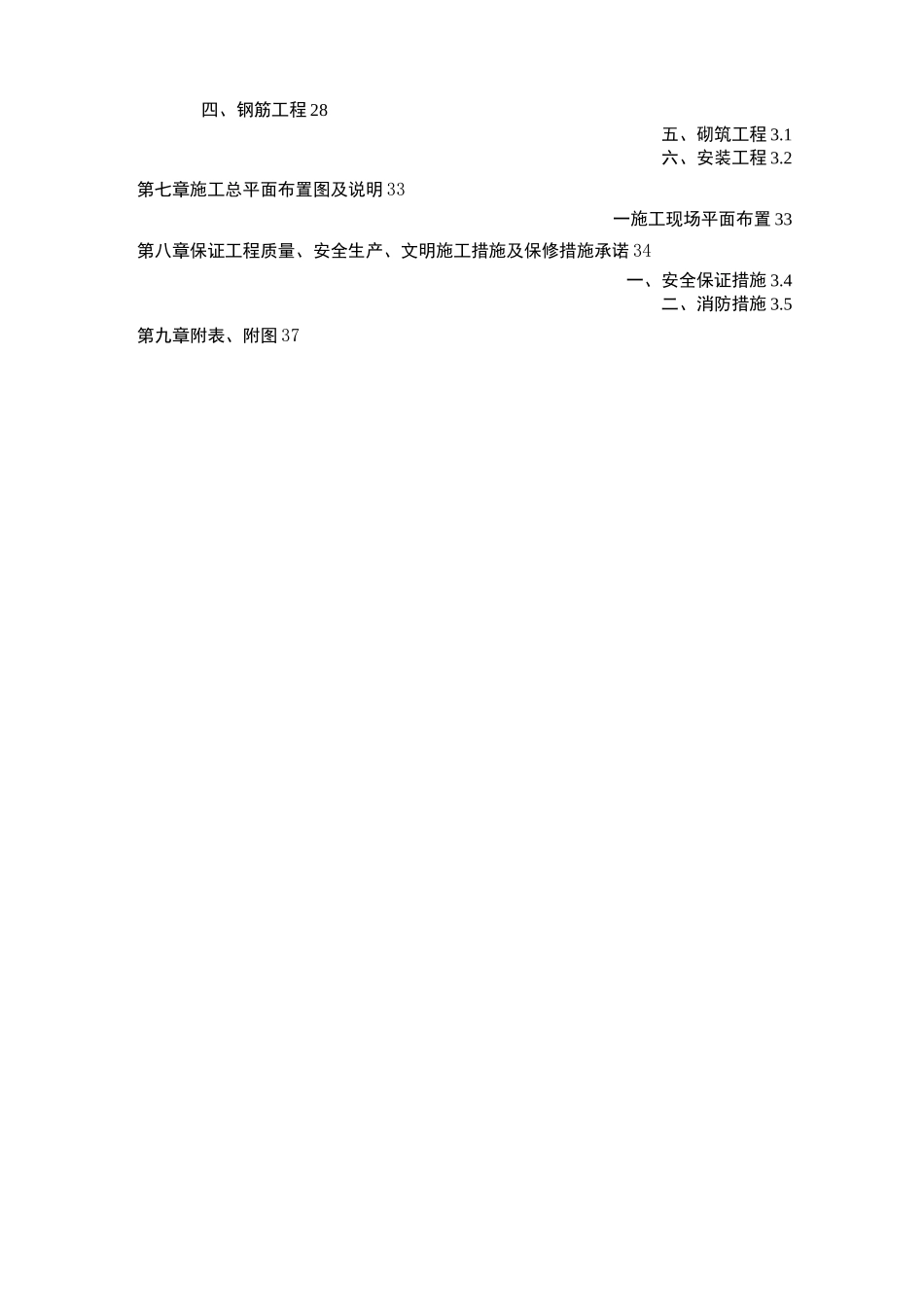

二、工程概况 3
第二章施工组织设计中的工程形象进度计划安排,网络图及横道图所设计的工程进度是否可行,包括工期保证措施及违约承诺;4一、工程总进度计划 4进度计划控制原则 4总进度计划安排 4本工程施工进度计划表 5施工步骤制定原则 5二、施工进度管理要点 5三、保证工程进度的措施 7保证工程进度的组织措施
7保证工程进度的管理措施 8保证工程进度的材料供应措施 9保证工程进度的资金措施 10保证进度的工程检查措施 11保证进度的良好工作循环措施 12四、工程进度落后的处理措施 13工程落后成因及应对措施 13赶工计划具体内容 15五、违约承诺 15第三章组织安排:项目经理部的组成,劳动力的配备及保证措施;16一、工程项目组织机构 16二、各部门职责 16三、总体部署原则 17第四章材料供应、来源、投入计划及保证措施 18一、材料的采购、检验和使用原则 18二、材料及半成品检验制度 19三、材料采购计划原则 20第五章所投入的机械设备完好率、利用率,检测设备及手段齐全 20一拟投入主要施工机械设备需用计划见附表 20二节约计划降低成本措施 20三技术节约措施 21第六章重点部位上的施工组织设计措施、施工技术解决的具体方案 22一、土方开挖 22二、混凝土 23三:模板工程 26四、钢筋工程 28五、砌筑工程 3
1六、安装工程 3
2第七章施工总平面布置图及说明 33一施工现场平面布置 33第八章保证工程质量、安全生产、文明施工措施及保修措施承诺 34一、安全保证措施 3
4二、消防措施 3
5第九章附表、附图 37第一章总体思想:总体设想安排及施工程序一、总体思想《葫芦岛市中心医院三部消防及水泵房土建工程施工组织计划》是根据建设单位方提供的施工图、招标文件、发标会、补遗书及答疑书解释,参考现行国内规范
