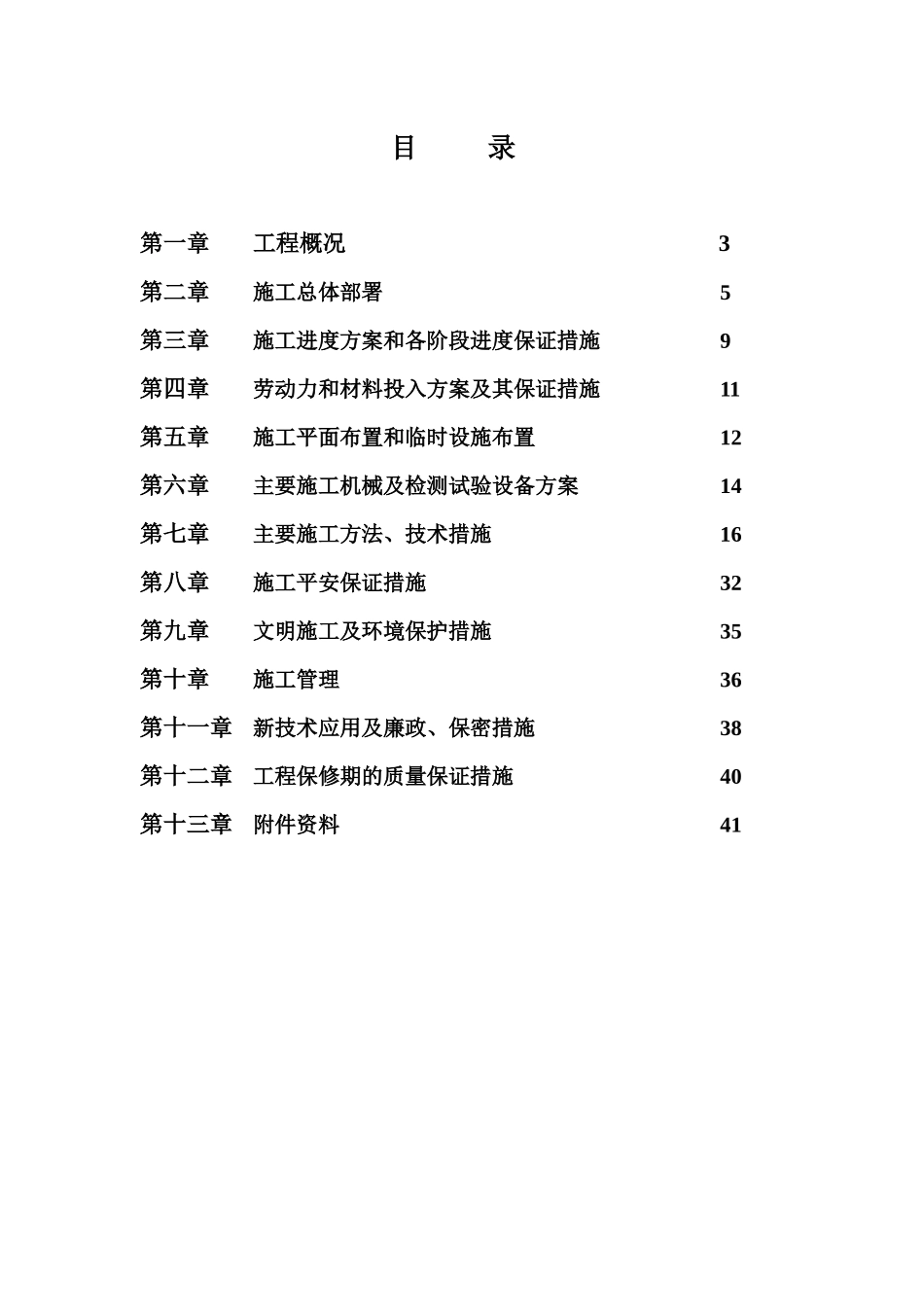

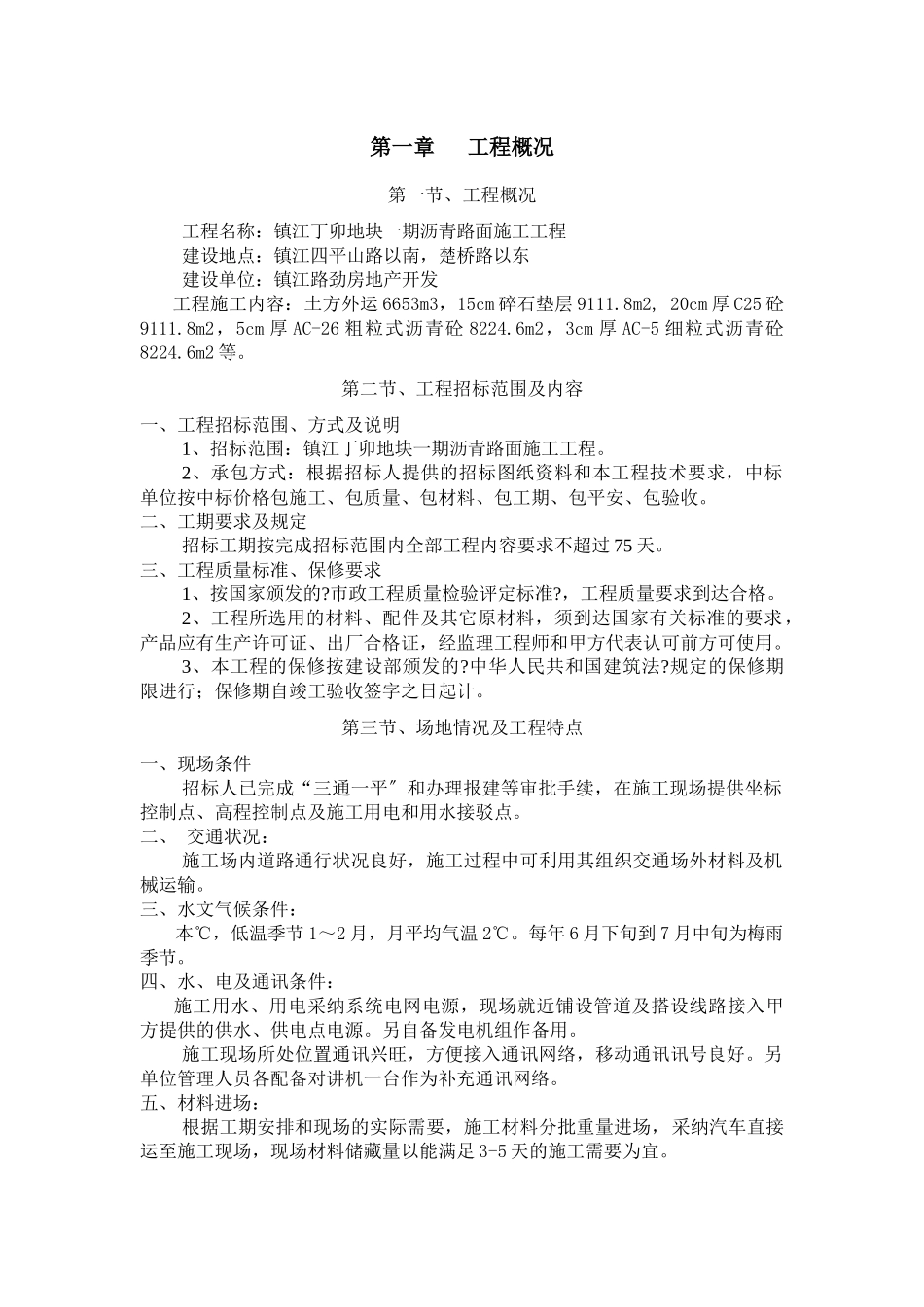

镇江丁卯地块一期沥青道路施工工程施工组织设计江苏华实市政建设集团二 0 一五年三月十日目 录第一章工程概况 3第二章施工总体部署 5第三章施工进度方案和各阶段进度保证措施 9第四章劳动力和材料投入方案及其保证措施 11第五章施工平面布置和临时设施布置 12第六章主要施工机械及检测试验设备方案 14第七章主要施工方法、技术措施 16第八章施工平安保证措施 32第九章文明施工及环境保护措施 35第十章施工管理 36第十一章新技术应用及廉政、保密措施 38第十二章工程保修期的质量保证措施 40第十三章附件资料 41第一章工程概况第一节、工程概况工程名称:镇江丁卯地块一期沥青路面施工工程建设地点:镇江四平山路以南,楚桥路以东建设单位:镇江路劲房地产开发工程施工内容:土方外运 6653m3,15cm 碎石垫层 9111.8m2, 20cm 厚 C25 砼9111.8m2,5cm 厚 AC-26 粗粒式沥青砼 8224.6m2,3cm 厚 AC-5 细粒式沥青砼8224.6m2 等。第二节、工程招标范围及内容一、工程招标范围、方式及说明1、招标范围:镇江丁卯地块一期沥青路面施工工程。2、承包方式:根据招标人提供的招标图纸资料和本工程技术要求,中标单位按中标价格包施工、包质量、包材料、包工期、包平安、包验收。二、工期要求及规定招标工期按完成招标范围内全部工程内容要求不超过 75 天。三、工程质量标准、保修要求1、按国家颁发的?市政工程质量检验评定标准?,工程质量要求到达合格。2、工程所选用的材料、配件及其它原材料,须到达国家有关标准的要求,产品应有生产许可证、出厂合格证,经监理工程师和甲方代表认可前方可使用。3、本工程的保修按建设部颁发的?中华人民共和国建筑法?规定的保修期限进行;保修期自竣工验收签字之日起计。第三节、场地情况及工程特点一、现场条件招标人已完成“三通一平〞和办理报建等审批手续,在施工现场提供坐标控制点、高程控制点及施工用电和用水接驳点。二、 交通状况:施工场内道路通行状况良好,施工过程中可利用其组织交通场外材料及机械运输。三、水文气候条件:本℃,低温季节 1~2 月,月平均气温 2℃。每年 6 月下旬到 7 月中旬为梅雨季节。四、水、电及通讯条件:施工用水、用电采纳系统电网电源,现场就近铺设管道及搭设线路接入甲方提供的供水、供电点电源。另自备发电机组作备用。施工现场所处位置通讯兴旺,方便接入通讯网络,移动通讯讯号良好。另单位管理人员各配备对讲机一台作为补充通讯网络...
