设计变更之后的费用结算一、设计变更的概述设计变更是指设计部门对原施工图纸和设计文件中所表达的设计标准状态的改变和修改
根据以上定义,设计变更仅包含由于设计工作本身的漏项、错误或其他原因而修改、补充原设计的技术资料
设计变更和现场签证两者的性质是截然不同的,凡属设计变更的范畴,必须按设计变更处理,而不能以现场签证处理
设计变更是工程变更的一部分内容,因而它也关系到进度、质量和投资控制
所以加强设计变更的管理,对规范各参与单位的行为,确保工程质量和工期,控制工程造价,进面提高设计技师都具有十分重要的意义
设计变更应尽量提前,变更发生得越早则损失越小,反之就越大
如在设计阶段变更,则只须修改图纸,其他费用尚未发生,损失有限;如果在采购阶段变更,不仅需要修改图纸,而且设备、材料还须重新采购;若在施工阶段变更,除上述费用外,已施工的工程还须拆除,势必造成重大变更损失
所以要加强设计变更管理,严格控制设计变更,尽可能把设计变更控制在设计阶段初期,特别是对工程造价影响较大的设计变更,要先算帐后变更
严禁通过设计变更扩大建设规模、增加建设内容、提高建设标准,使工程造价得到有效控制

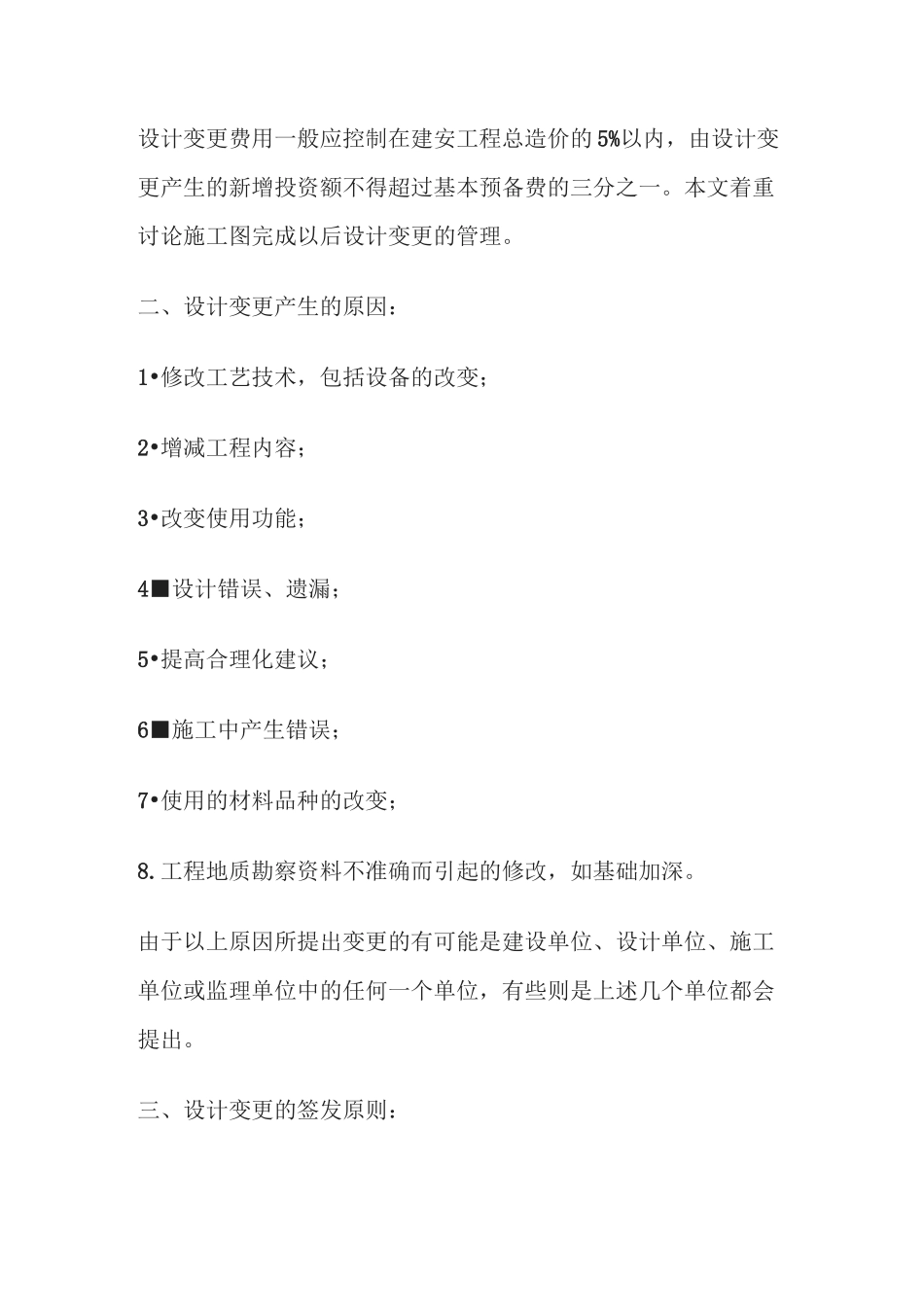

设计变更费用一般应控制在建安工程总造价的 5%以内,由设计变更产生的新增投资额不得超过基本预备费的三分之一
本文着重讨论施工图完成以后设计变更的管理
二、设计变更产生的原因:1•修改工艺技术,包括设备的改变;2•增减工程内容;3•改变使用功能;4■设计错误、遗漏;5•提高合理化建议;6■施工中产生错误;7•使用的材料品种的改变;8
工程地质勘察资料不准确而引起的修改,如基础加深
由于以上原因所提出变更的有可能是建设单位、设计单位、施工单位或监理单位中的任何一个单位,有些则是上述几个单位都会提出
三、设计变更的签发原则:设计变更无论是由哪方提出,均应由监理部门会同建设单位、设计单位、施工单位协商,经过确认后由设计部
