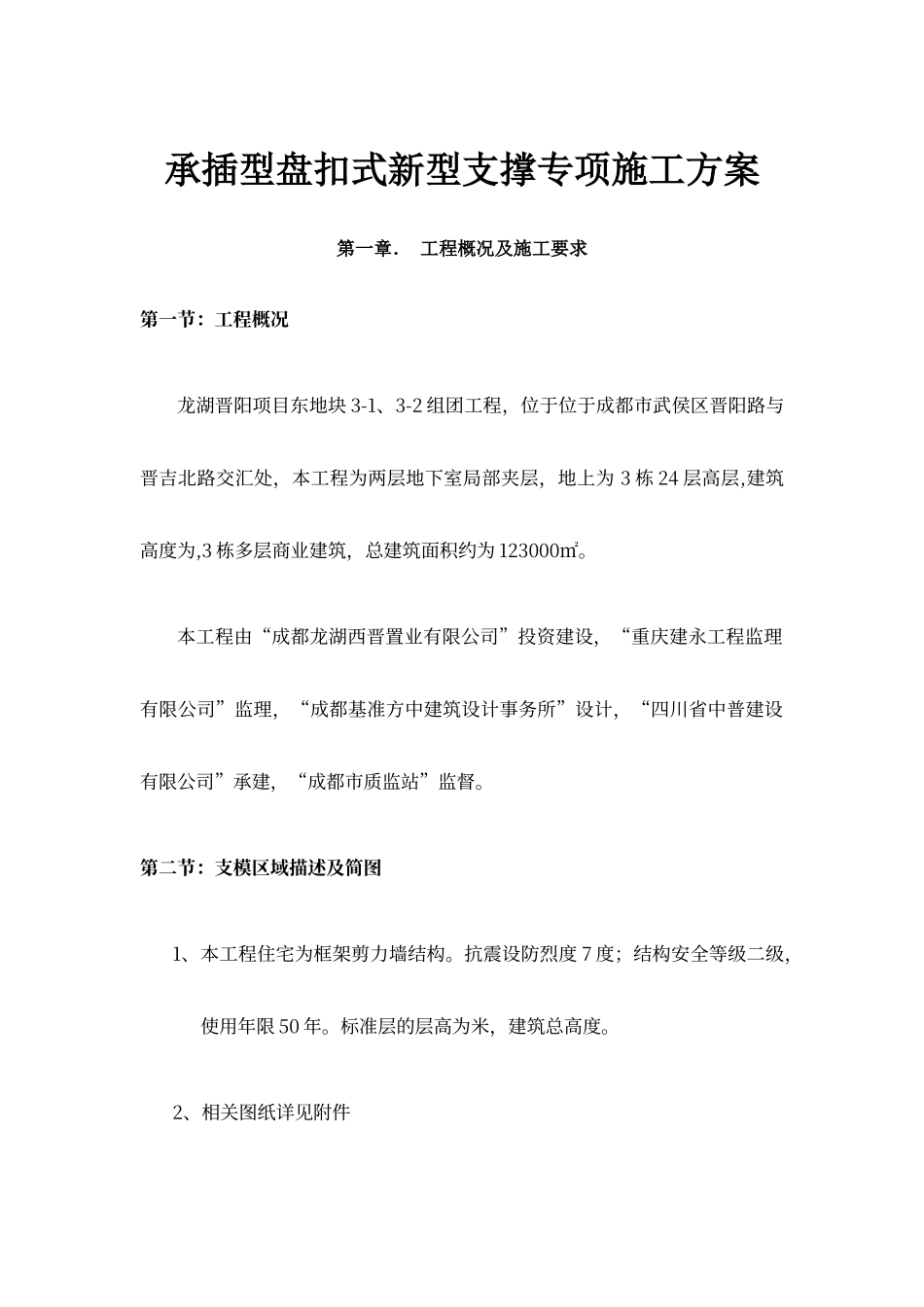

承插型盘扣式新型支撑专项施工方案第一章. 工程概况及施工要求第一节:工程概况 龙湖晋阳项目东地块 3-1、3-2 组团工程,位于位于成都市武侯区晋阳路与晋吉北路交汇处,本工程为两层地下室局部夹层,地上为 3 栋 24 层高层,建筑高度为,3 栋多层商业建筑,总建筑面积约为 123000㎡
本工程由“成都龙湖西晋置业有限公司”投资建设,“重庆建永工程监理有限公司”监理,“成都基准方中建筑设计事务所”设计,“四川省中普建设有限公司”承建,“成都市质监站”监督
第二节:支模区域描述及简图1、本工程住宅为框架剪力墙结构
抗震设防烈度 7 度;结构安全等级二级,使用年限 50 年
标准层的层高为米,建筑总高度

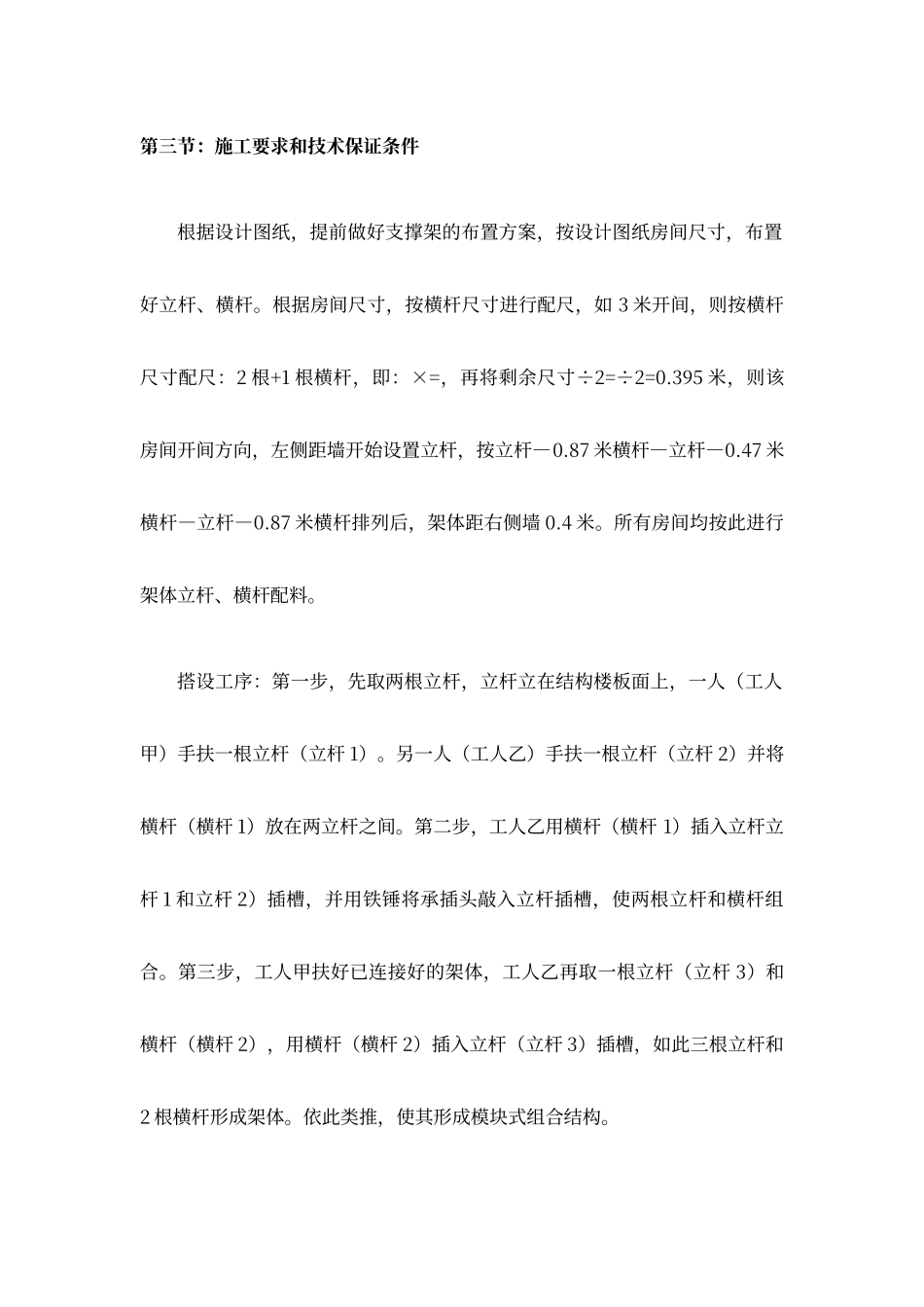

2、相关图纸详见附件第三节:施工要求和技术保证条件根据设计图纸,提前做好支撑架的布置方案,按设计图纸房间尺寸,布置好立杆、横杆
根据房间尺寸,按横杆尺寸进行配尺,如 3 米开间,则按横杆尺寸配尺:2 根+1 根横杆,即:×=,再将剩余尺寸÷2=÷2=0
395 米,则该房间开间方向,左侧距墙开始设置立杆,按立杆—0
87 米横杆—立杆—0
47 米横杆—立杆—0
87 米横杆排列后,架体距右侧墙 0
所有房间均按此进行架体立杆、横杆配料
搭设工序:第一步,先取两根立杆,立杆立在结构楼板面上,一人(工人甲)手扶一根立杆(立杆 1)
另一人(工人乙)手扶一根立杆(立杆 2)并将横杆(横杆 1)放在两立杆之间
第二步,工人乙用横杆(横杆 1)插入立杆立杆 1 和立杆 2)插槽,并用铁锤将承插头敲入立杆插槽,使两根立杆和横杆组合
第三步,工人甲扶好已连接好的架体,工人乙再取一根立杆(立杆 3)和横杆(横杆 2),用横杆(横杆 2)插入立杆(立杆 3)插槽,如此三根立杆和2 根横杆形成架体
依此类推,使其形成模块式组合结构

工人搭设前,项目部提前一周将架体方案图下发各施工班组,
