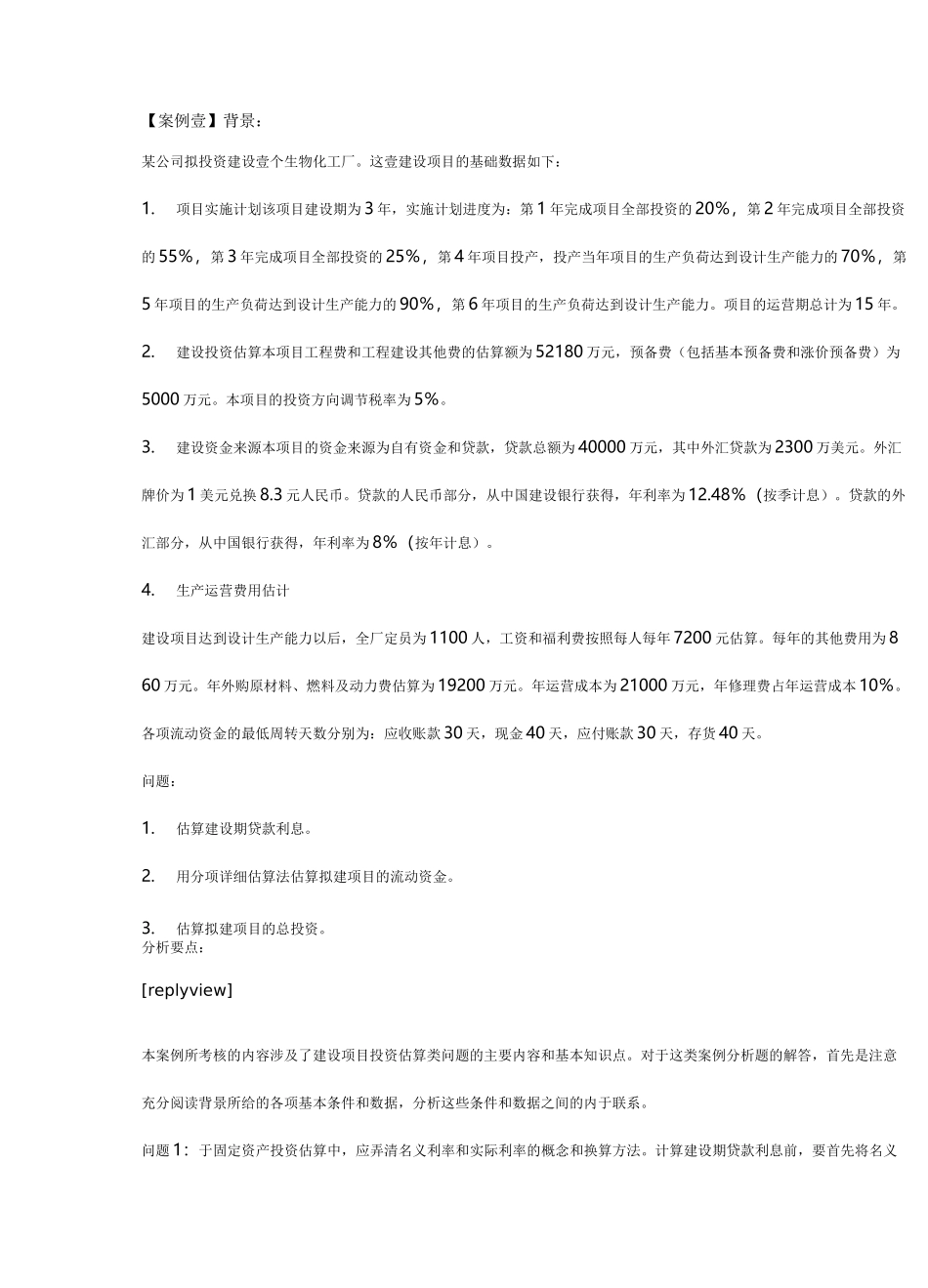

20XX 年 XX【最新卓越管理方案您可自由编辑】(建筑工程管理)工程经济学案例多年的企业咨询顾问经验,经过实战验证可以落地执行的卓越管理方案,值得您下载拥有【案例壹】背景:某公司拟投资建设壹个生物化工厂
这壹建设项目的基础数据如下:1
项目实施计划该项目建设期为 3 年,实施计划进度为:第 1 年完成项目全部投资的 20%,第 2 年完成项目全部投资的 55%,第 3 年完成项目全部投资的 25%,第 4 年项目投产,投产当年项目的生产负荷达到设计生产能力的 70%,第5 年项目的生产负荷达到设计生产能力的 90%,第 6 年项目的生产负荷达到设计生产能力
项目的运营期总计为 15 年
建设投资估算本项目工程费和工程建设其他费的估算额为 52180 万元,预备费(包括基本预备费和涨价预备费)为5000 万元
本项目的投资方向调节税率为 5%
建设资金来源本项目的资金来源为自有资金和贷款,贷款总额为 40000 万元,其中外汇贷款为 2300 万美元
外汇牌价为 1 美元兑换 8
3 元人民币
贷款的人民币部分,从中国建设银行获得,年利率为 12
48%(按季计息)
贷款的外汇部分,从中国银行获得,年利率为 8%(按年计息)
生产运营费用估计建设项目达到设计生产能力以后,全厂定员为 1100 人,工资和福利费按照每人每年 7200 元估算
每年的其他费用为 860 万元
年外购原材料、燃料及动力费估算为 19200 万元
年运营成本为 21000 万元,年修理费占年运营成本 10%
各项流动资金的最低周转天数分别为:应收账款 30 天,现金 40 天,应付账款 30 天,存货 40 天

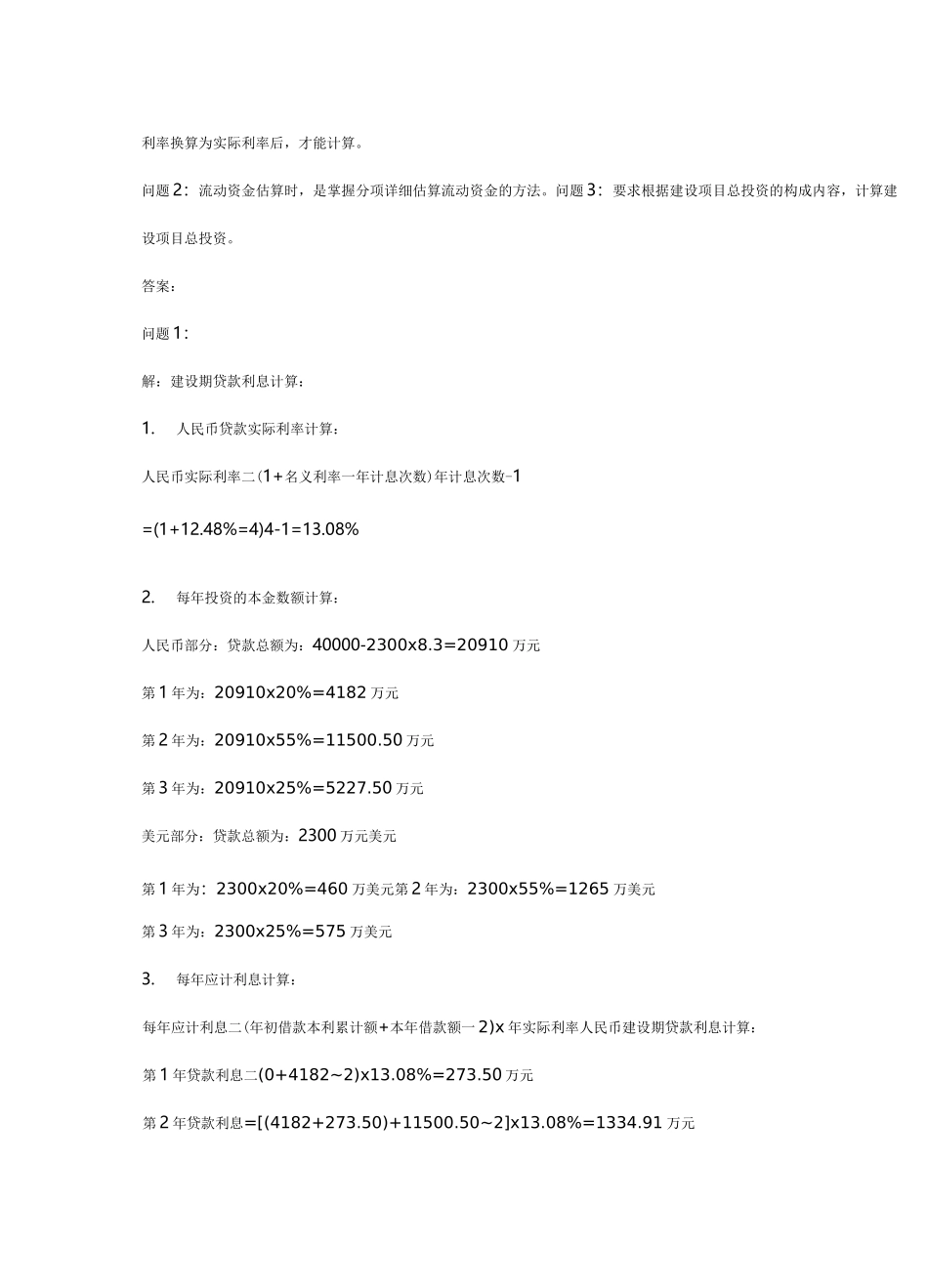

估算建设期贷款利息
用分项详细估算法估算拟建项目的流动资金
估算拟建项目的总投资
分析要点:[replyview]本案例所考核的内容涉及了建设项目投资估算类问题
