上关至鹤庆高速公路 路面第 1 合同段(K0+000~K28+级配碎石底基层施工方案 项目总工: 项目经理:云南公投建设集团有限公司云南上鹤高速公路路面一合同项目经理部 上关至鹤庆高速公路路面第一合同段 级配碎石底基层施工技术方案一、工程概况 本合同段起讫桩号 K0+000~K28+,路基长米()、桥长米,隧道长米,短链一处长
路线全长,全线采纳沥青混凝土路面,路面宽度整体式
为双向四车道加硬路肩的高速公路
主要施工内容:路面级配碎石底基层水泥稳定碎石基层、沥青混凝土面层及路面附属工程(路面排水、路肩、路缘石)等工程施工

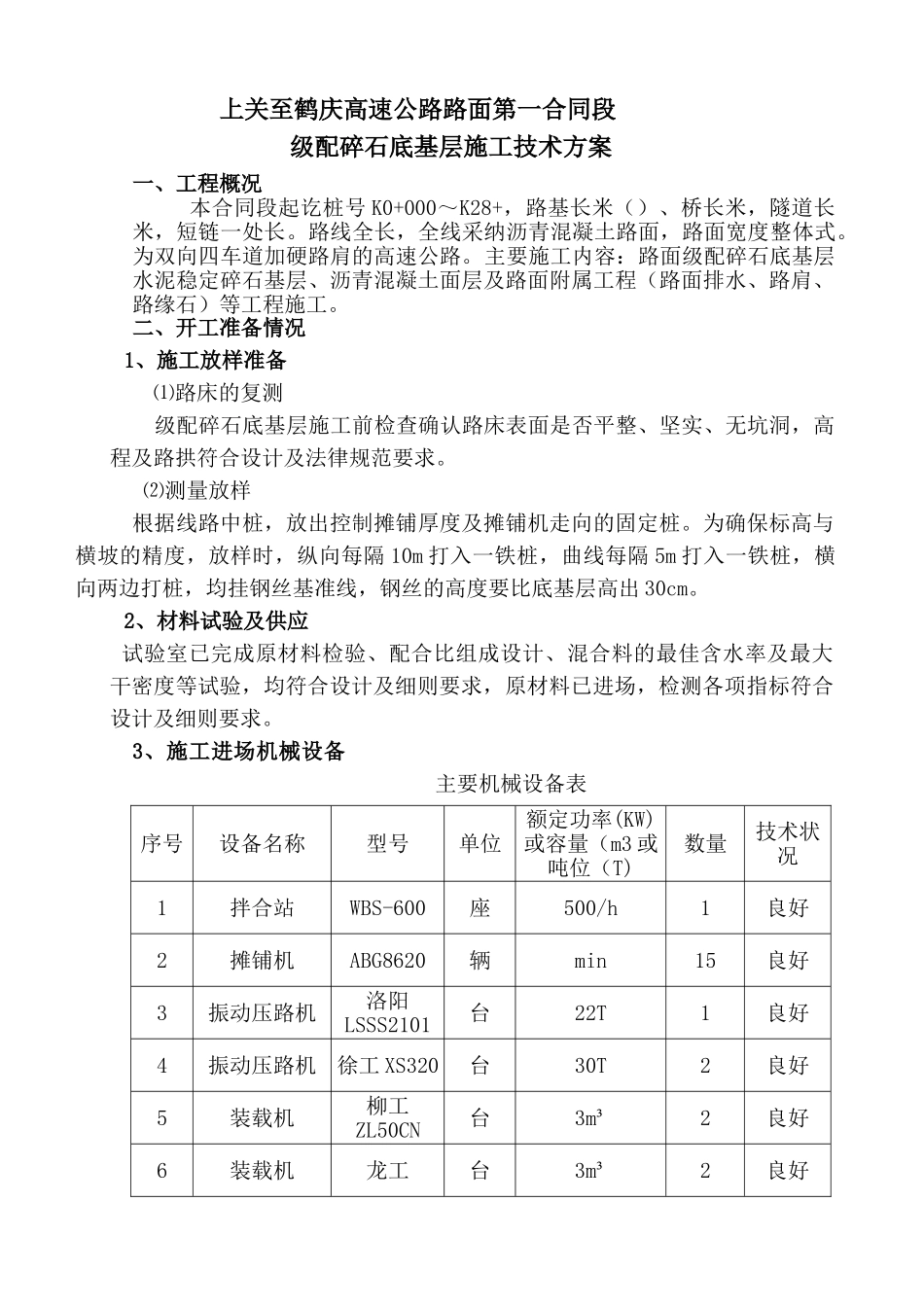

二、开工准备情况1、施工放样准备 ⑴路床的复测 级配碎石底基层施工前检查确认路床表面是否平整、坚实、无坑洞,高程及路拱符合设计及法律规范要求
⑵测量放样根据线路中桩,放出控制摊铺厚度及摊铺机走向的固定桩
为确保标高与横坡的精度,放样时,纵向每隔 10m 打入一铁桩,曲线每隔 5m 打入一铁桩,横向两边打桩,均挂钢丝基准线,钢丝的高度要比底基层高出 30cm
2、材料试验及供应 试验室已完成原材料检验、配合比组成设计、混合料的最佳含水率及最大干密度等试验,均符合设计及细则要求,原材料已进场,检测各项指标符合设计及细则要求

3、施工进场机械设备 主要机械设备表序号设备名称型号单位额定功率(KW)或容量(m3 或吨位(T)数量技术状况1拌合站WBS-600座500/h1良好2摊铺机ABG8620辆min15良好3振动压路机洛阳LSSS2101台22T1良好4振动压路机徐工 XS320台30T2良好5装载机柳工ZL50CN台3m³2良好6装载机龙工台3m³2良好7自卸车红岩台35T5良好8自卸车德龙台35T5良好9洒水车Ca1163辆10T1良好10其他小型机具20良好 三、施工进度安排 底基层施工进度:2024 年 5 月 15 日~2024 年 8 月 1
