电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

路中高架段桥梁排水系统施工方案

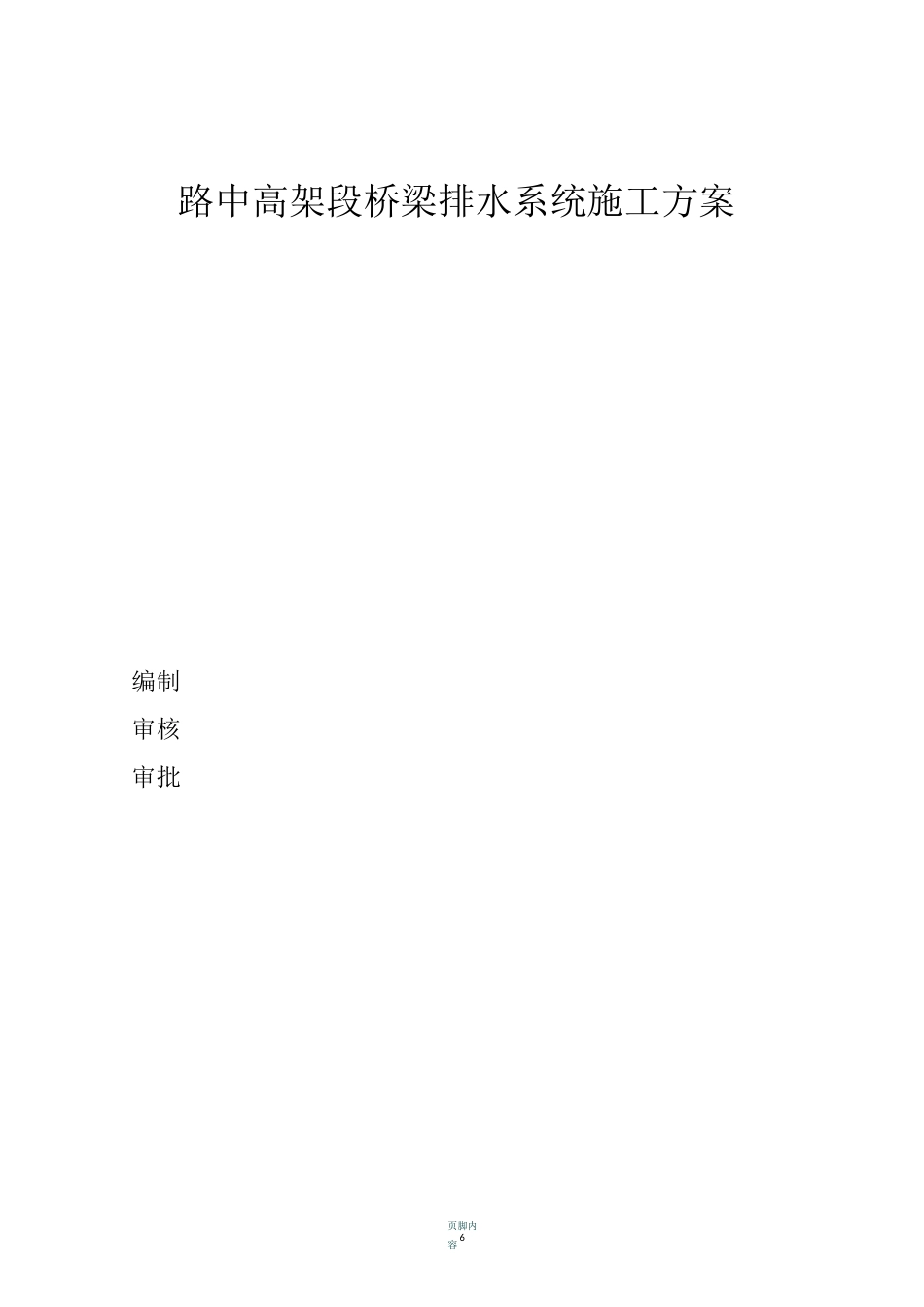

路中高架段桥梁排水系统施工方案_第1页
1/7
路中高架段桥梁排水系统施工方案_第2页
2/7
路中高架段桥梁排水系统施工方案_第3页
3/7
页脚内容 6路中高架段桥梁排水系统施工方案编制审核审批页眉内容页脚内容 6目录页眉内容页脚内容 6页眉内容页脚内容 6表 3-1 初步劳动力组织计划表施工单位名称施工人员计划管理人员技术人员技术工人普通工人合计项目经理部22004施工队2253039总计44530432、主要设备表 3-2 初步机械设备组织计划表序号机械设备名称规格及型号数量备注1挖掘机PC2001 台2吊车25T1 台3切割机3 台4空压机3 台5夯实机2 台6发电机50kw1 台3.2 施工进度计划我标段对路中高架段桥梁排水系统施工安排如下:计划于 2014 年 9 月 1日开始进行施工,并于 2014 年 12 月 30 日完成所有排水系统施工。四、施工方法4.1 施工工艺流程测量放样—消能井沟槽开挖—消能井制作一管涵安装一回填中粗砂—人工填土,分层夯实一填土分层夯实 f 砌筑边坡排水槽 4.2 消能井施工1、测量放样根据现有导线点用全站仪放出消能井位置,根据现场地形设置保护装置并做好控制点记录,再根据设计图纸及 02S515 图集中设计尺寸放出开挖线。放样计页眉内容页脚内容 6算数据须由专人复核,现场放样必须经现场校核无误后才准进行施工交底。2、基坑开挖由于消能井均处于宁高新通道中央分隔带内,可根据测量放样成果直接进行开挖,开挖过程中采用机械开挖,并辅以人工配合,开挖至竖井基础设计底标高,并进行人工清理。在基坑开挖时期,专职安全员要密切关注气象变化,强化天气预报意识,加强对气象信息的收集,及时将准确的天气预报和气象信息通知各有关部门,便于及时调整施工顺序,合理安排生产和后续工序以及采取必要的排、降水措施。3、消能井施工基坑开挖完成后,根据施工设计图纸和 02S515 图集进行消能井的施工,消能井底部基础采用 C15 混凝土进行浇筑,在施工井壁时预留进出水管道页眉内容页脚内容 6页眉内容页脚内容 6

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路中高架段桥梁排水系统施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
