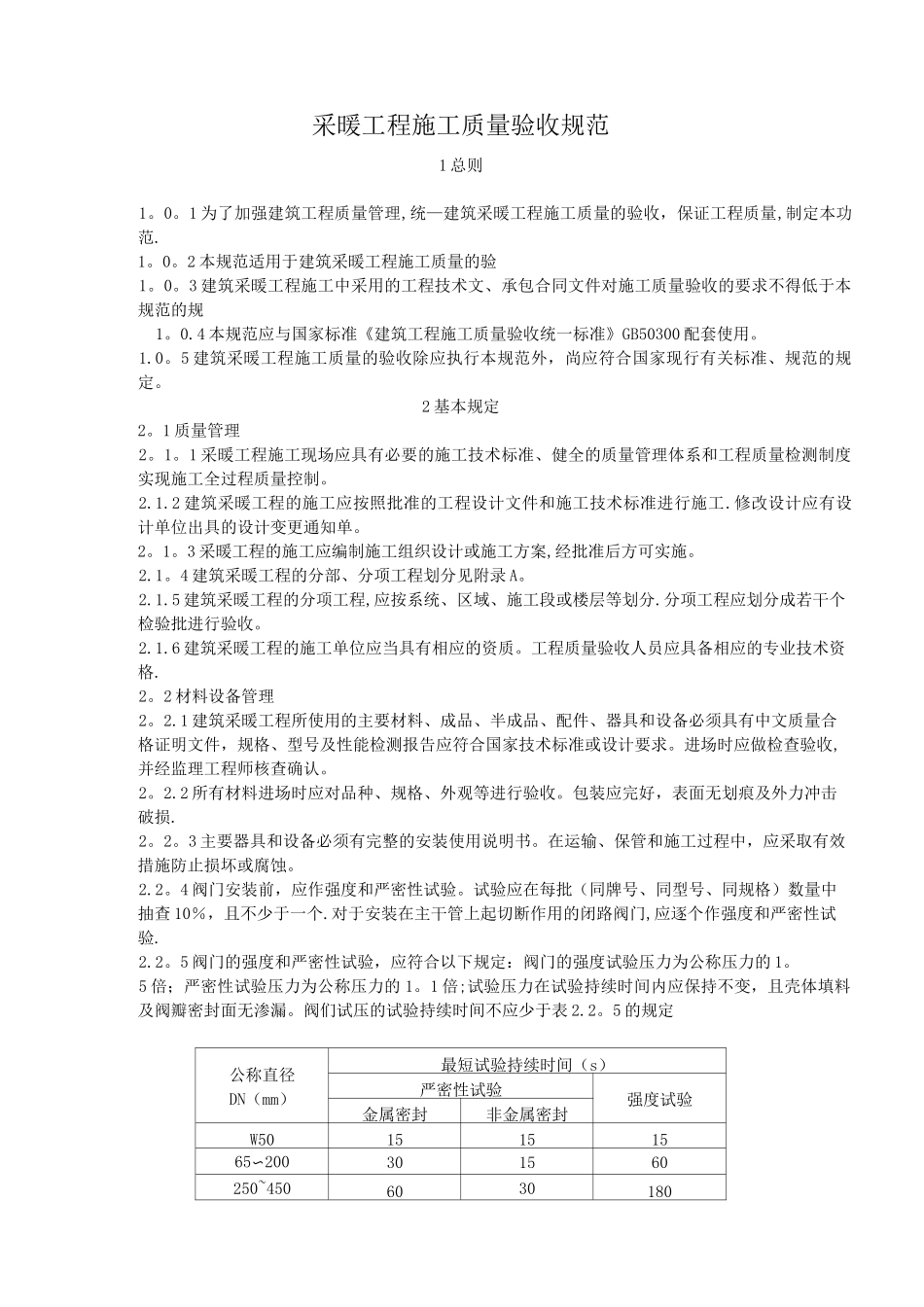

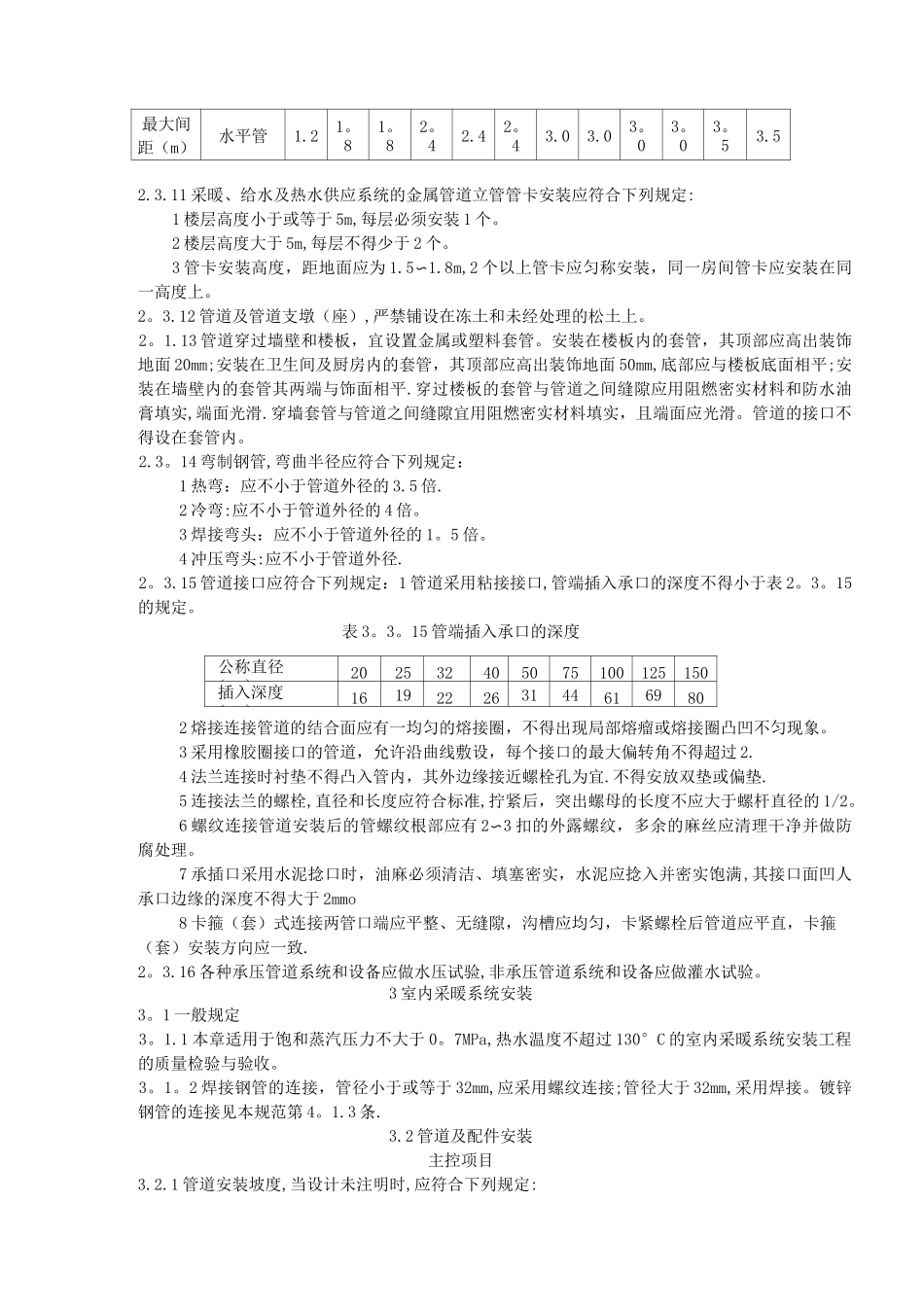

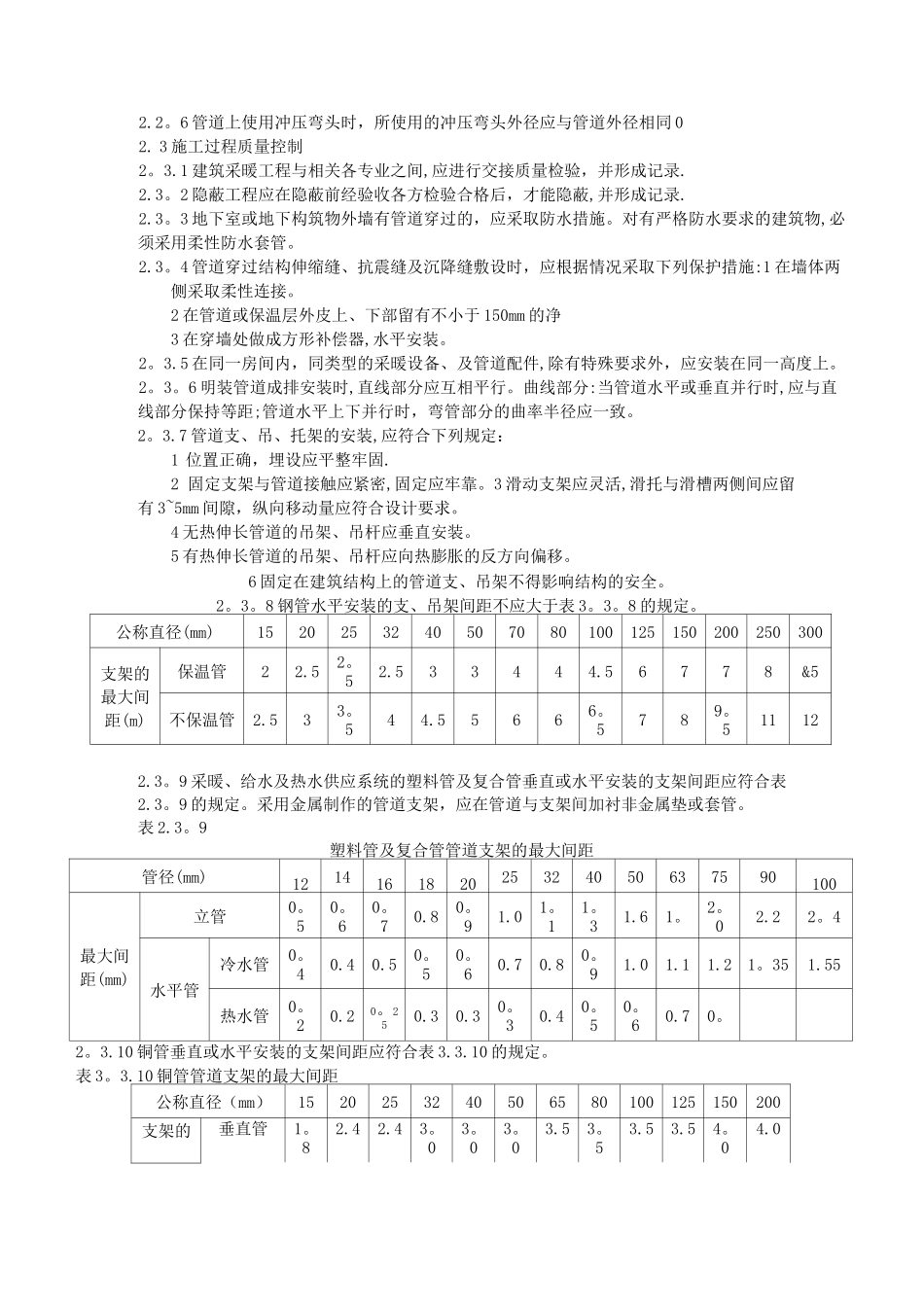

采暖工程施工质量验收规范1 总则1。0。1 为了加强建筑工程质量管理,统—建筑采暖工程施工质量的验收,保证工程质量,制定本功范.1。0。2 本规范适用于建筑采暖工程施工质量的验1。0。3 建筑采暖工程施工中采用的工程技术文、承包合同文件对施工质量验收的要求不得低于本规范的规1。0.4 本规范应与国家标准《建筑工程施工质量验收统一标准》GB50300 配套使用。1.0。5 建筑采暖工程施工质量的验收除应执行本规范外,尚应符合国家现行有关标准、规范的规定。2 基本规定2。1 质量管理2。1。1 采暖工程施工现场应具有必要的施工技术标准、健全的质量管理体系和工程质量检测制度实现施工全过程质量控制。2.1.2 建筑采暖工程的施工应按照批准的工程设计文件和施工技术标准进行施工.修改设计应有设计单位出具的设计变更通知单。2。1。3 采暖工程的施工应编制施工组织设计或施工方案,经批准后方可实施。2.1。4 建筑采暖工程的分部、分项工程划分见附录 A。2.1.5 建筑采暖工程的分项工程,应按系统、区域、施工段或楼层等划分.分项工程应划分成若干个检验批进行验收。2.1.6 建筑采暖工程的施工单位应当具有相应的资质。工程质量验收人员应具备相应的专业技术资格.2。2 材料设备管理2。2.1 建筑采暖工程所使用的主要材料、成品、半成品、配件、器具和设备必须具有中文质量合格证明文件,规格、型号及性能检测报告应符合国家技术标准或设计要求。进场时应做检查验收,并经监理工程师核查确认。2。2.2 所有材料进场时应对品种、规格、外观等进行验收。包装应完好,表面无划痕及外力冲击破损.2。2。3 主要器具和设备必须有完整的安装使用说明书。在运输、保管和施工过程中,应采取有效措施防止损坏或腐蚀。2.2。4 阀门安装前,应作强度和严密性试验。试验应在每批(同牌号、同型号、同规格)数量中抽查 10%,且不少于一个.对于安装在主干管上起切断作用的闭路阀门,应逐个作强度和严密性试验.2.2。5 阀门的强度和严密性试验,应符合以下规定:阀门的强度试验压力为公称压力的 1。5 倍;严密性试验压力为公称压力的 1。1 倍;试验压力在试验持续时间内应保持不变,且壳体填料及阀瓣密封面无渗漏。阀们试压的试验持续时间不应少于表 2.2。5 的规定公称直径DN(mm)最短试验持续时间(s)严密性试验强度试验金属密封非金属密封W5015151565〜200301560250~45060301802.2。6 管道上使用冲压弯头时,所使用的冲压弯头外径应与管道外径相同 0...
