混凝土工程施工工艺流程1
泵管布置输送泵配管采用管径 125mm、长度 3m 的直管,管段之间采用装拆迅速的双盖扣式防震密封接头
由于弯管的曲率半径越小,管内阻力越大,故尽量采用曲率半径 1m 的弯管,长度为 1m 的锥形管与混凝土泵出口采用过渡连接,输送管末端选用 5m 长软管
为了尽量不使混凝土泵的振动传递给垂直管,弯管处要予以加固,在管道的振动方向加设支托,将距泵最近的弯管紧紧固定,以减少振动

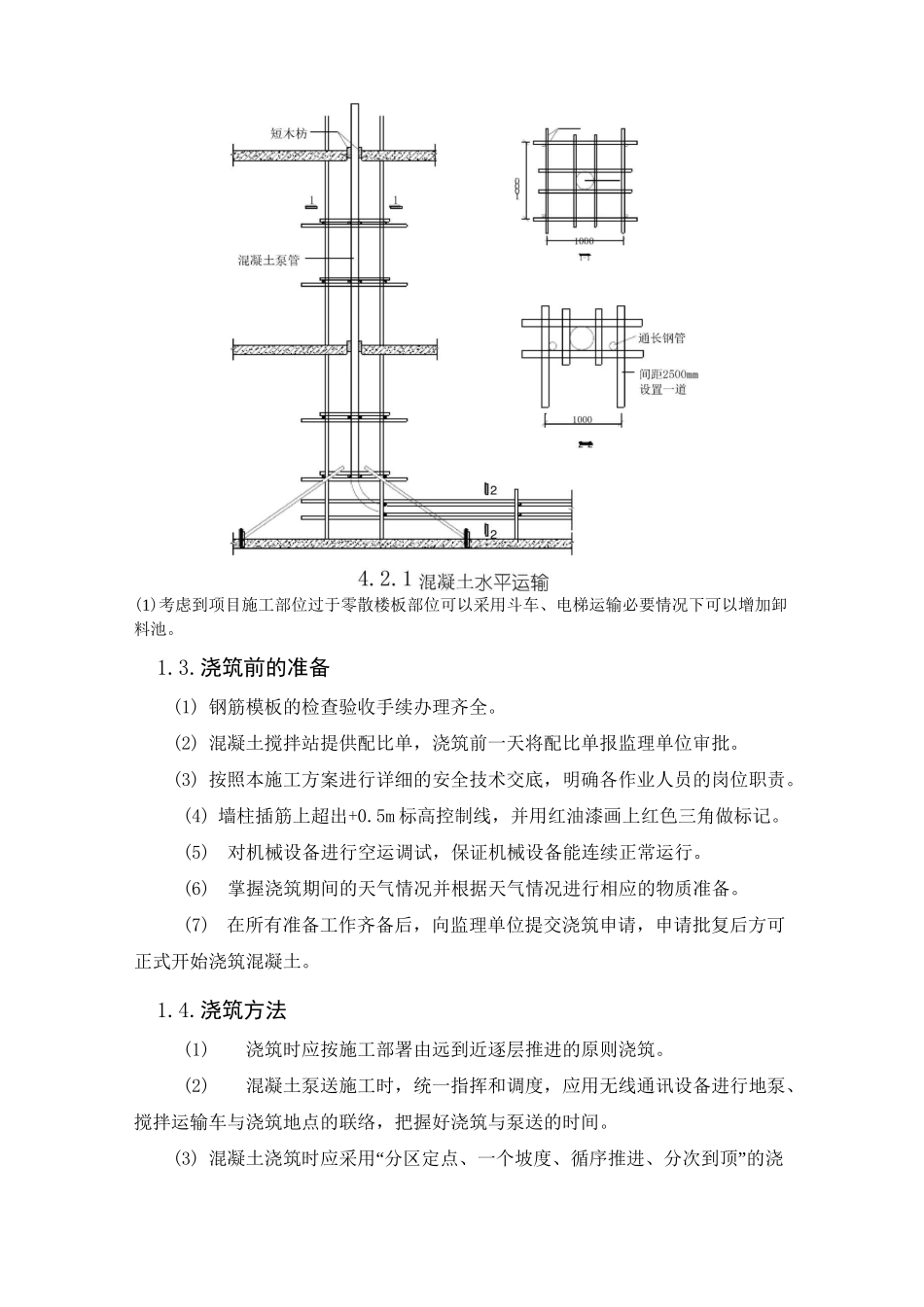

泵送时为减少因管道振动造成的压力损失,在垂直管道竖向每层设附加管卡 1 个,泵管架设固定如下图所示:(1)考虑到项目施工部位过于零散楼板部位可以采用斗车、电梯运输必要情况下可以增加卸料池
浇筑前的准备(1) 钢筋模板的检查验收手续办理齐全
(2) 混凝土搅拌站提供配比单,浇筑前一天将配比单报监理单位审批
(3) 按照本施工方案进行详细的安全技术交底,明确各作业人员的岗位职责
(4) 墙柱插筋上超出+0
5m 标高控制线,并用红油漆画上红色三角做标记
(5)对机械设备进行空运调试,保证机械设备能连续正常运行
(6)掌握浇筑期间的天气情况并根据天气情况进行相应的物质准备
(7)在所有准备工作齐备后,向监理单位提交浇筑申请,申请批复后方可正式开始浇筑混凝土
浇筑方法(1)浇筑时应按施工部署由远到近逐层推进的原则浇筑
(2)混凝土泵送施工时,统一指挥和调度,应用无线通讯设备进行地泵、搅拌运输车与浇筑地点的联络,把握好浇筑与泵送的时间
(3) 混凝土浇筑时应采用“分区定点、一个坡度、循序推进、分次到顶”的浇筑工艺
根据泵车布管路线,划定浇筑区域,每台泵车负责本区域混凝土浇筑
浇筑时先在一个部位进行,混凝土形成扇形向前流动,然后在其坡面上连续浇筑,循序推进
这种浇筑方法能较好的适应泵送工艺,使每车混凝土都浇筑在前一车混凝土形成的坡面上,确保每层混凝土之间的浇筑间
