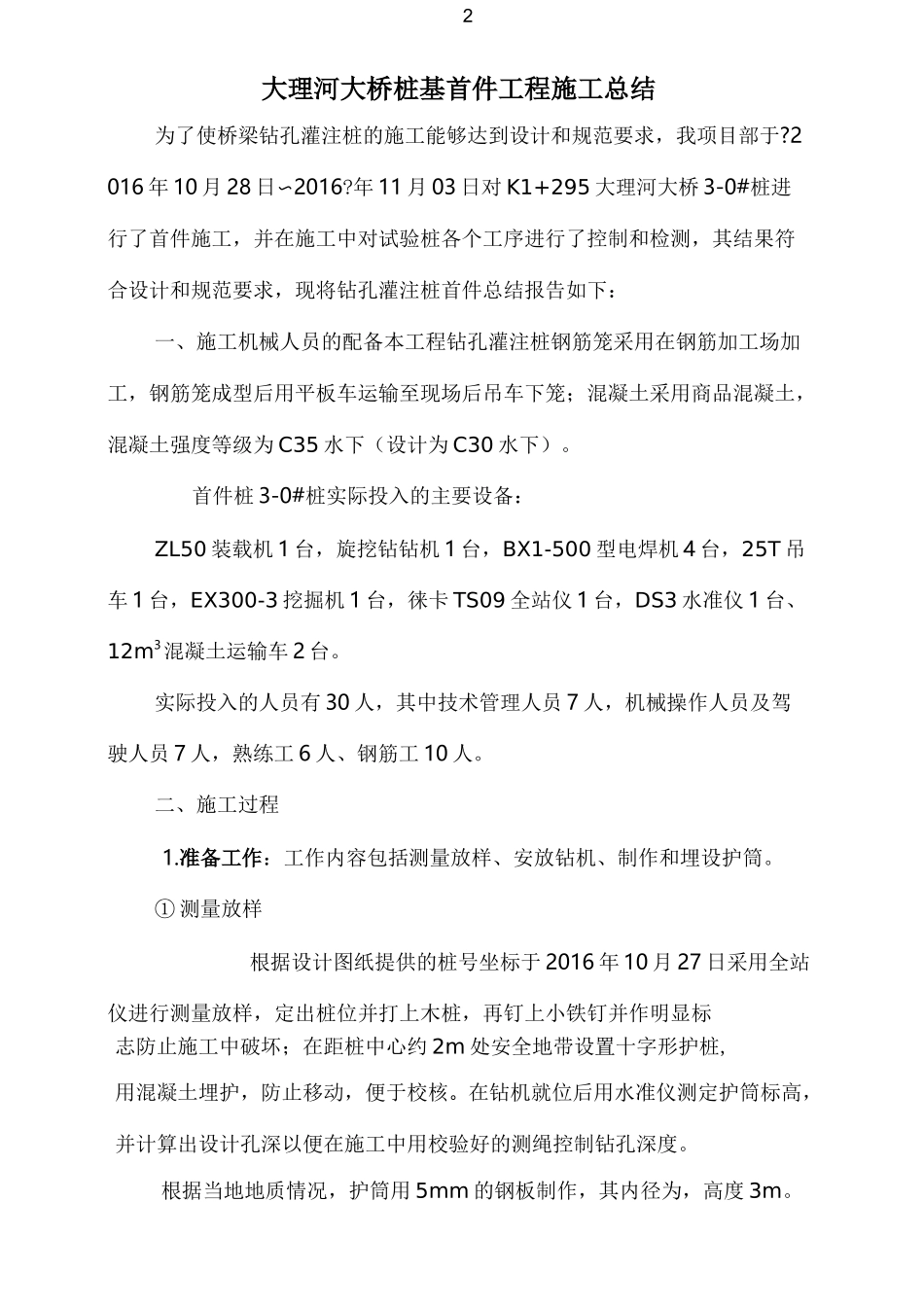

旋挖钻首件工程总结(总 7 页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小-2大理河大桥桩基首件工程施工总结为了使桥梁钻孔灌注桩的施工能够达到设计和规范要求,我项目部于
2016 年 10 月 28 日〜2016
年 11 月 03 日对 K1+295 大理河大桥 3-0#桩进行了首件施工,并在施工中对试验桩各个工序进行了控制和检测,其结果符合设计和规范要求,现将钻孔灌注桩首件总结报告如下:一、施工机械人员的配备本工程钻孔灌注桩钢筋笼采用在钢筋加工场加工,钢筋笼成型后用平板车运输至现场后吊车下笼;混凝土采用商品混凝土,混凝土强度等级为 C35 水下(设计为 C30 水下)
首件桩 3-0#桩实际投入的主要设备:ZL50 装载机 1 台,旋挖钻钻机 1 台,BX1-500 型电焊机 4 台,25T 吊车 1 台,EX300-3 挖掘机 1 台,徕卡 TS09 全站仪 1 台,DS3 水准仪 1 台、12m3混凝土运输车 2 台
实际投入的人员有 30 人,其中技术管理人员 7 人,机械操作人员及驾驶人员 7 人,熟练工 6 人、钢筋工 10 人
二、施工过程1
准备工作:工作内容包括测量放样、安放钻机、制作和埋设护筒
① 测量放样根据设计图纸提供的桩号坐标于 2016 年 10 月 27 日采用全站仪进行测量放样,定出桩位并打上木桩,再钉上小铁钉并作明显标志防止施工中破坏;在距桩中心约 2m 处安全地带设置十字形护桩,用混凝土埋护,防止移动,便于校核
在钻机就位后用水准仪测定护筒标高,并计算出设计孔深以便在施工中用校验好的测绳控制钻孔深度
根据当地地质情况,护筒用 5mm 的钢板制作,其内径为,高度 3m
3为增加刚度防止变形,在护筒上、下端口外侧各焊一道加劲肋
其底部埋置在地表下中,护筒顶高出原地面

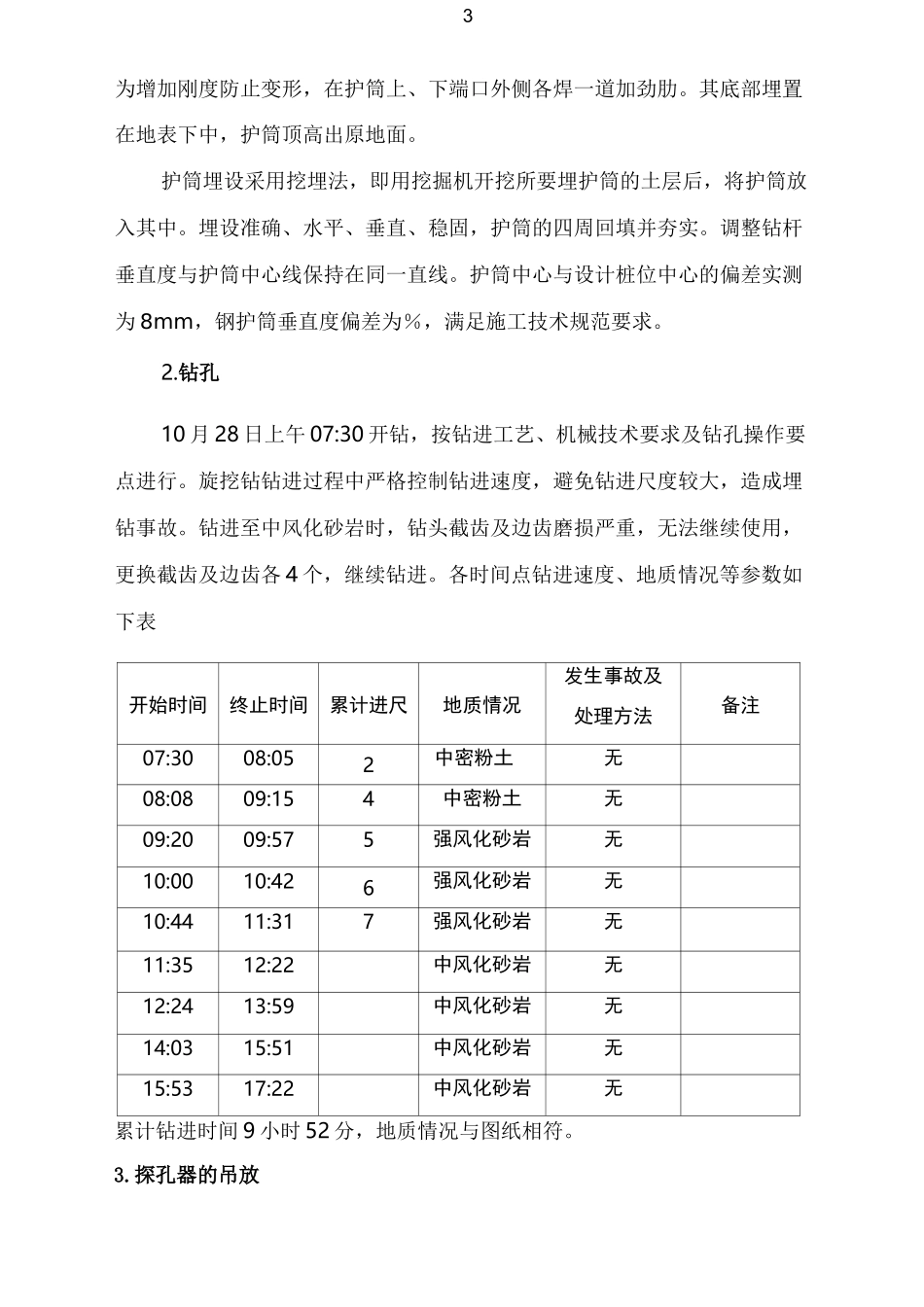

护筒埋设采用挖埋法,即用挖掘机
