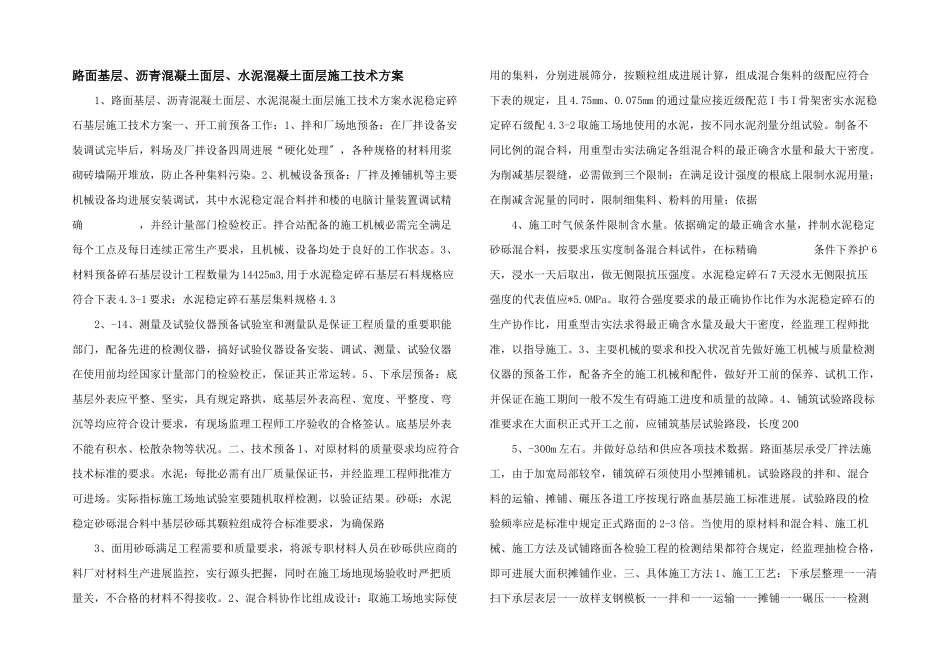

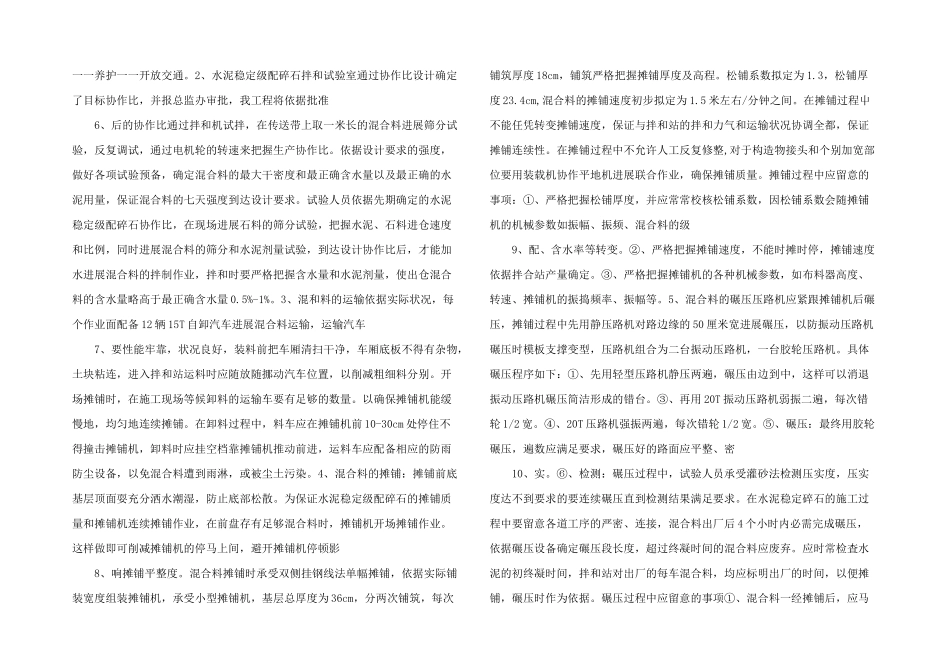

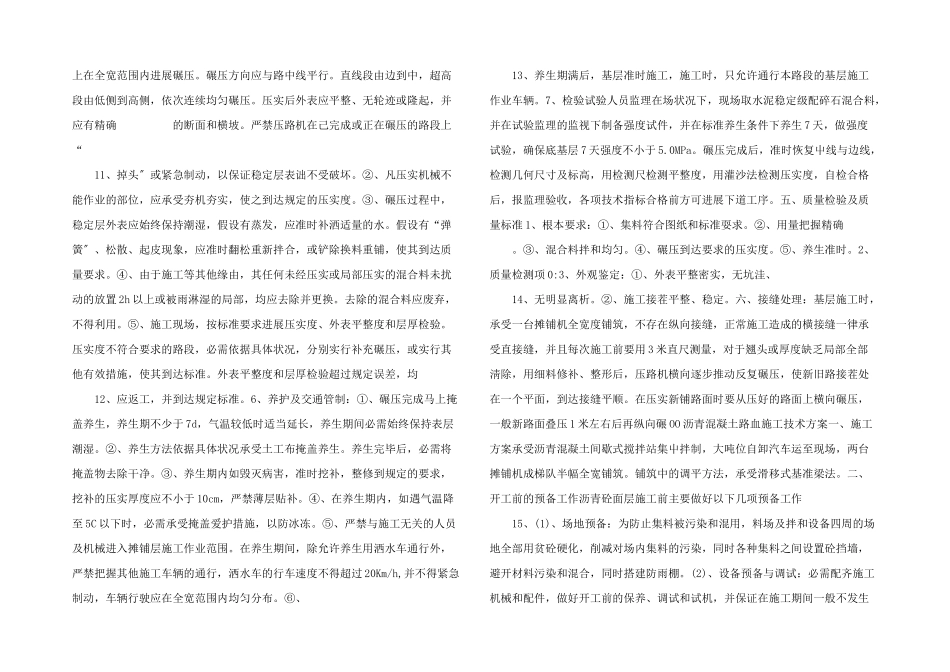

路面基层、沥青混凝土面层、水泥混凝土面层施工技术方案 1、路面基层、沥青混凝土面层、水泥混凝土面层施工技术方案水泥稳定碎石基层施工技术方案一、开工前预备工作:1、拌和厂场地预备:在厂拌设备安装调试完毕后,料场及厂拌设备四周进展“硬化处理〞,各种规格的材料用浆砌砖墙隔开堆放,防止各种集料污染。2、机械设备预备:厂拌及摊铺机等主要机械设备均进展安装调试,其中水泥稳定混合料拌和楼的电脑计量装置调试精确 ,并经计量部门检验校正。拌合站配备的施工机械必需完全满足每个工点及每日连续正常生产要求,且机械、设备均处于良好的工作状态。3、材料预备碎石基层设计工程数量为 14425m3,用于水泥稳定碎石基层石料规格应符合下表 4.3-1 要求:水泥稳定碎石基层集料规格 4.3 2、-14、测量及试验仪器预备试验室和测量队是保证工程质量的重要职能部门,配备先进的检测仪器,搞好试验仪器设备安装、调试、测量、试验仪器在使用前均经国家计量部门的检验校正,保证其正常运转。5、下承层预备:底基层外表应平整、坚实,具有规定路拱,底基层外表高程、宽度、平整度、弯沉等均应符合设计要求,有现场监理工程师工序验收的合格签认。底基层外表不能有积水、松散杂物等状况。二、技术预备 1、对原材料的质量耍求均应符合技术标准的要求。水泥:每批必需有出厂质量保证书,并经监理工程师批准方可进场。实际指标施工场地试验室要随机取样检测,以验证结果。砂砾:水泥稳定砂砾混合料中基层砂砾其颗粒组成符合标准要求,为确保路 3、面用砂砾满足工程需要和质量要求,将派专职材料人员在砂砾供应商的料厂对材料生产进展监控,实行源头把握,同时在施工场地现场验收时严把质量关,不合格的材料不得接收。2、混合料协作比组成设计:取施工场地实际使用的集料,分别进展筛分,按颗粒组成进展计算,组成混合集料的级配应符合下表的规定,且 4.75mm、0.075mm 的通过量应接近级配范 I 韦 I 骨架密实水泥稳定碎石级配 4.3-2 取施工场地使用的水泥,按不同水泥剂量分组试验。制备不同比例的混合料,用重型击实法确定各组混合料的最正确含水量和最大干密度。为削减基层裂缝,必需做到三个限制:在满足设计强度的根底上限制水泥用量;在削减含泥量的同时,限制细集料、粉料的用量;依据 4、施工时气候条件限制含水量。依据确定的最正确含水量,拌制水泥稳定砂砾混合料,按要求压实度制备混合料试件,在标精确 条件下养护 6天,浸水一...
