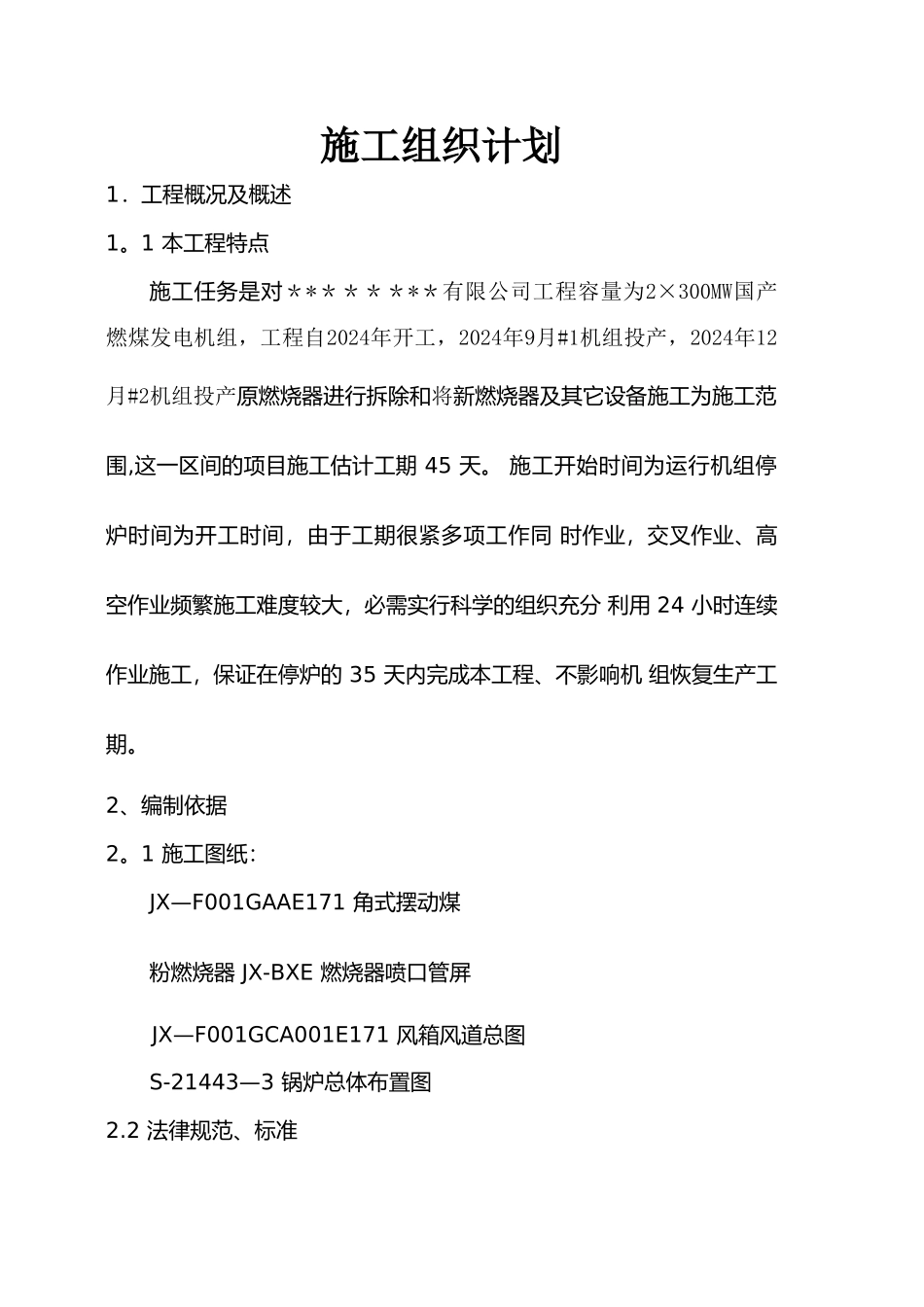

施工组织计划1.工程概况及概述1
1 本工程特点施工任务是对********有限公司工程容量为2×300MW国产燃煤发电机组,工程自2024年开工,2024年9月#1机组投产,2024年12月#2机组投产原燃烧器进行拆除和将新燃烧器及其它设备施工为施工范围,这一区间的项目施工估计工期 45 天
施工开始时间为运行机组停炉时间为开工时间,由于工期很紧多项工作同 时作业,交叉作业、高空作业频繁施工难度较大,必需实行科学的组织充分 利用 24 小时连续作业施工,保证在停炉的 35 天内完成本工程、不影响机 组恢复生产工期
2、编制依据2
1 施工图纸:JX—F001GAAE171 角式摆动煤粉燃烧器 JX-BXE 燃烧器喷口管屏JX—F001GCA001E171 风箱风道总图S-21443—3 锅炉总体布置图2
2 法律规范、标准 2

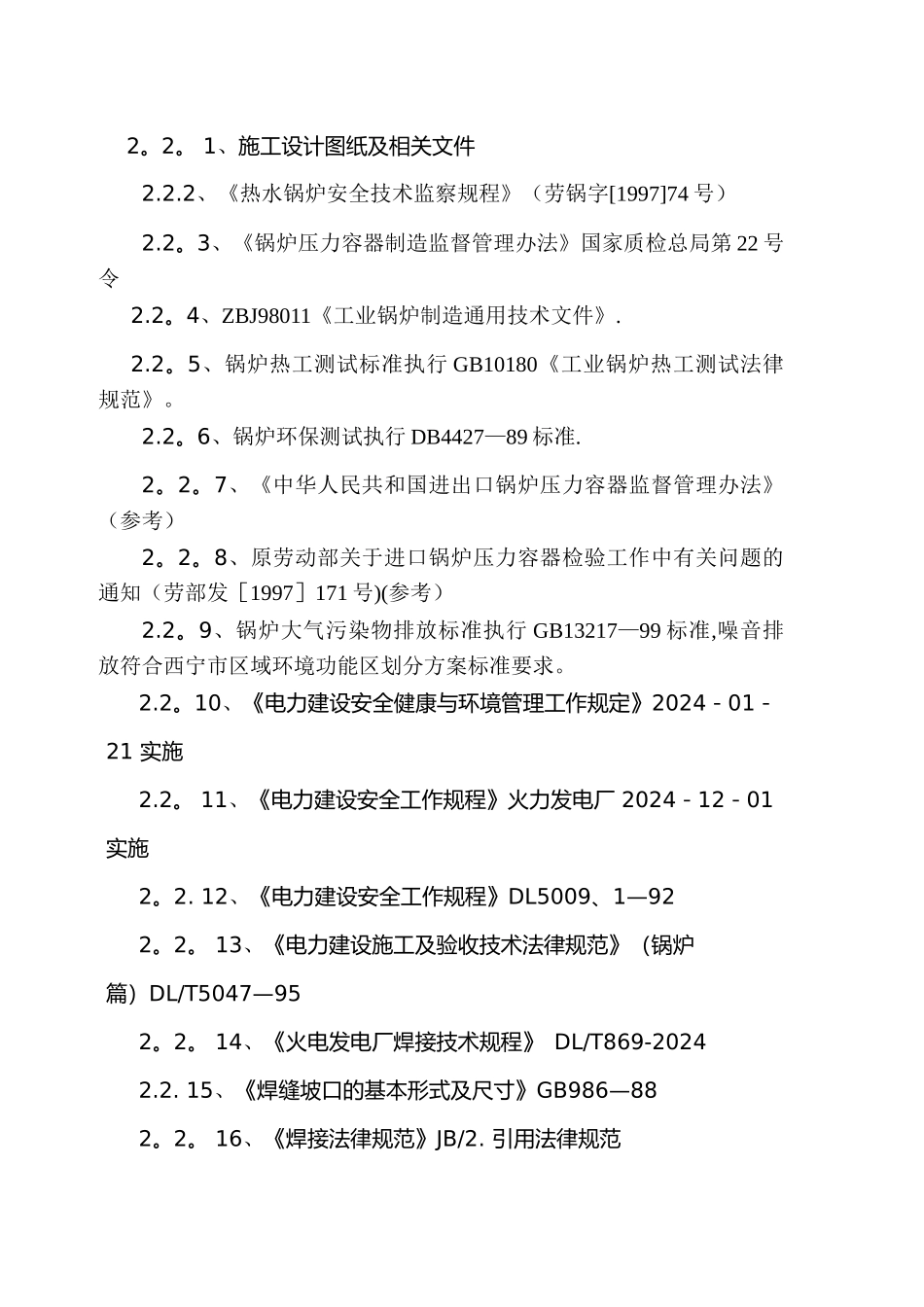

1、施工设计图纸及相关文件2
2、《热水锅炉安全技术监察规程》(劳锅字[1997]74 号)2
3、《锅炉压力容器制造监督管理办法》国家质检总局第 22 号令2
4、ZBJ98011《工业锅炉制造通用技术文件》
5、锅炉热工测试标准执行 GB10180《工业锅炉热工测试法律规范》
6、锅炉环保测试执行 DB4427—89 标准
7、《中华人民共和国进出口锅炉压力容器监督管理办法》(参考)2
8、原劳动部关于进口锅炉压力容器检验工作中有关问题的通知(劳部发[1997]171 号)(参考)2
9、锅炉大气污染物排放标准执行 GB13217—99 标准,噪音排放符合西宁市区域环境功能区划分方案标准要求
10、《电力建设安全健康与环境管理工作规定》2024-01-21 实施2
11、《电力建设安全工作规程》火力发电厂 2024-12-01 实施2
12、《电力建设安全工作规程》DL50
