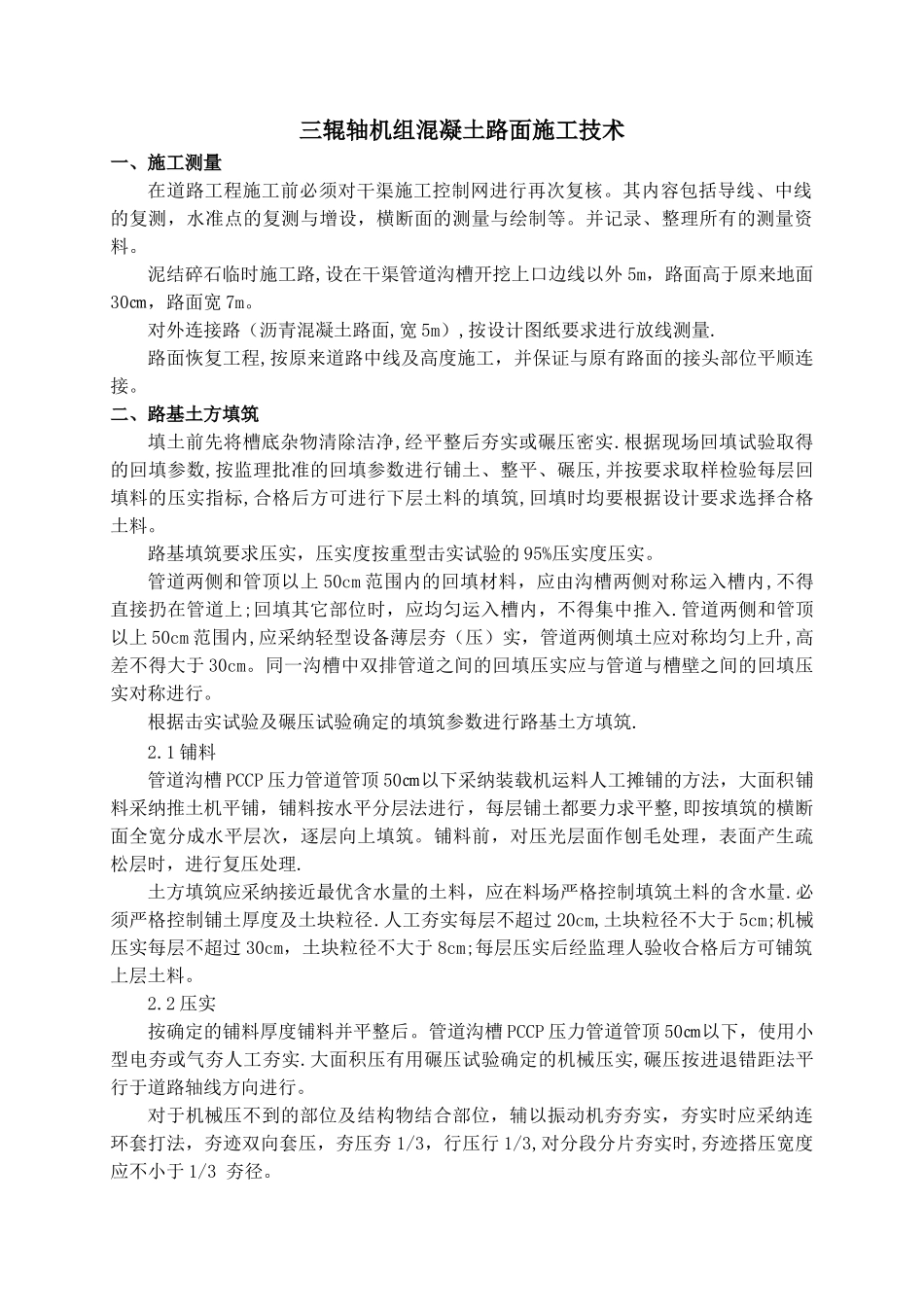

三辊轴机组混凝土路面施工技术一、施工测量在道路工程施工前必须对干渠施工控制网进行再次复核
其内容包括导线、中线的复测,水准点的复测与增设,横断面的测量与绘制等
并记录、整理所有的测量资料
泥结碎石临时施工路,设在干渠管道沟槽开挖上口边线以外 5m,路面高于原来地面30㎝,路面宽 7m
对外连接路(沥青混凝土路面,宽 5m),按设计图纸要求进行放线测量
路面恢复工程,按原来道路中线及高度施工,并保证与原有路面的接头部位平顺连接
二、路基土方填筑填土前先将槽底杂物清除洁净,经平整后夯实或碾压密实
根据现场回填试验取得的回填参数,按监理批准的回填参数进行铺土、整平、碾压,并按要求取样检验每层回填料的压实指标,合格后方可进行下层土料的填筑,回填时均要根据设计要求选择合格土料
路基填筑要求压实,压实度按重型击实试验的 95%压实度压实
管道两侧和管顶以上 50cm 范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接扔在管道上;回填其它部位时,应均匀运入槽内,不得集中推入
管道两侧和管顶以上 50cm 范围内,应采纳轻型设备薄层夯(压)实,管道两侧填土应对称均匀上升,高差不得大于 30cm
同一沟槽中双排管道之间的回填压实应与管道与槽壁之间的回填压实对称进行
根据击实试验及碾压试验确定的填筑参数进行路基土方填筑
1 铺料管道沟槽 PCCP 压力管道管顶 50㎝以下采纳装载机运料人工摊铺的方法,大面积铺料采纳推土机平铺,铺料按水平分层法进行,每层铺土都要力求平整,即按填筑的横断面全宽分成水平层次,逐层向上填筑
铺料前,对压光层面作刨毛处理,表面产生疏松层时,进行复压处理
土方填筑应采纳接近最优含水量的土料,应在料场严格控制填筑土料的含水量
必须严格控制铺土厚度及土块粒径
人工夯实每层不超过 20cm,土块粒径不大于 5cm;机械压实每层不超过 30cm,土块粒径不大于 8cm;每层
