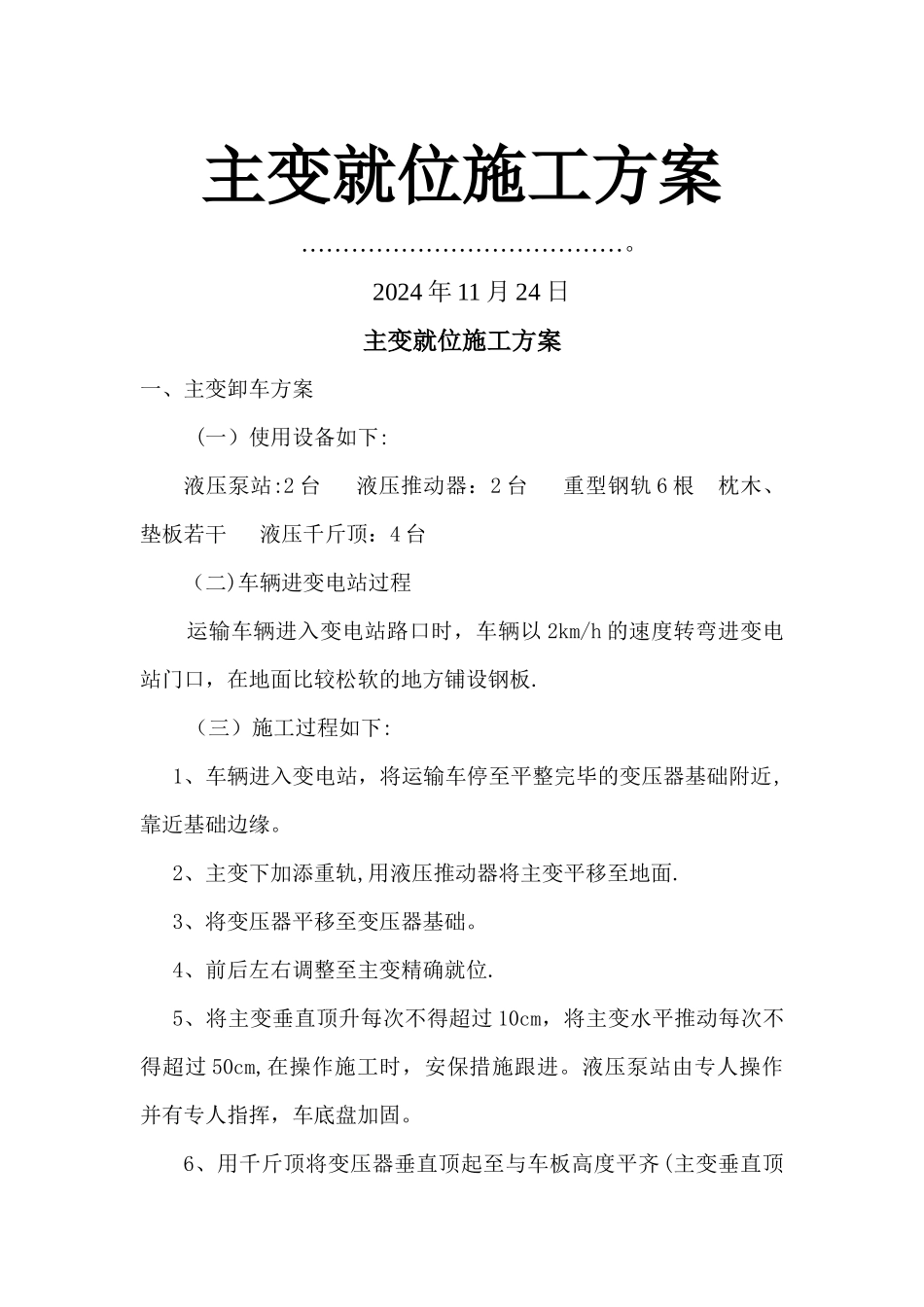

主变就位施工方案 …………………………………
2024 年 11 月 24 日主变就位施工方案一、主变卸车方案(一)使用设备如下:液压泵站:2 台 液压推动器:2 台 重型钢轨 6 根 枕木、垫板若干 液压千斤顶:4 台(二)车辆进变电站过程运输车辆进入变电站路口时,车辆以 2km/h 的速度转弯进变电站门口,在地面比较松软的地方铺设钢板
(三)施工过程如下:1、车辆进入变电站,将运输车停至平整完毕的变压器基础附近,靠近基础边缘
2、主变下加添重轨,用液压推动器将主变平移至地面
3、将变压器平移至变压器基础
4、前后左右调整至主变精确就位
5、将主变垂直顶升每次不得超过 10cm,将主变水平推动每次不得超过 50cm,在操作施工时,安保措施跟进
液压泵站由专人操作并有专人指挥,车底盘加固

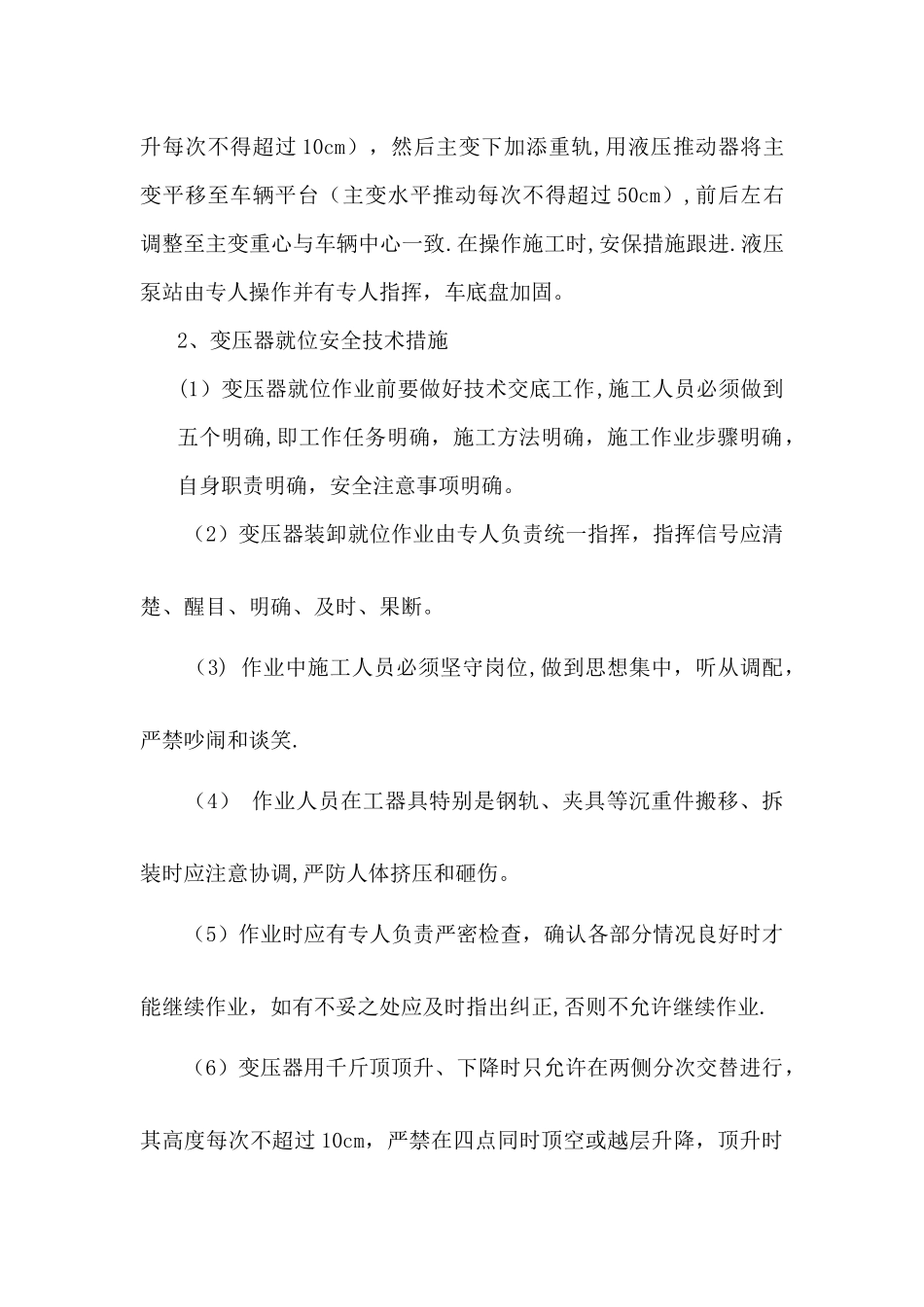

6、用千斤顶将变压器垂直顶起至与车板高度平齐(主变垂直顶升每次不得超过 10cm),然后主变下加添重轨,用液压推动器将主变平移至车辆平台(主变水平推动每次不得超过 50cm),前后左右调整至主变重心与车辆中心一致
在操作施工时,安保措施跟进
液压泵站由专人操作并有专人指挥,车底盘加固
2、变压器就位安全技术措施 (1)变压器就位作业前要做好技术交底工作,施工人员必须做到五个明确,即工作任务明确,施工方法明确,施工作业步骤明确,自身职责明确,安全注意事项明确
(2)变压器装卸就位作业由专人负责统一指挥,指挥信号应清楚、醒目、明确、及时、果断
(3) 作业中施工人员必须坚守岗位,做到思想集中,听从调配,严禁吵闹和谈笑
(4) 作业人员在工器具特别是钢轨、夹具等沉重件搬移、拆装时应注意协调,严防人体挤压和砸伤
(5)作业时应有专人负责严密检查,确认各部分情况良好时才能继续作业,如有不妥之处应及时指出纠正,否则不允许继续作业

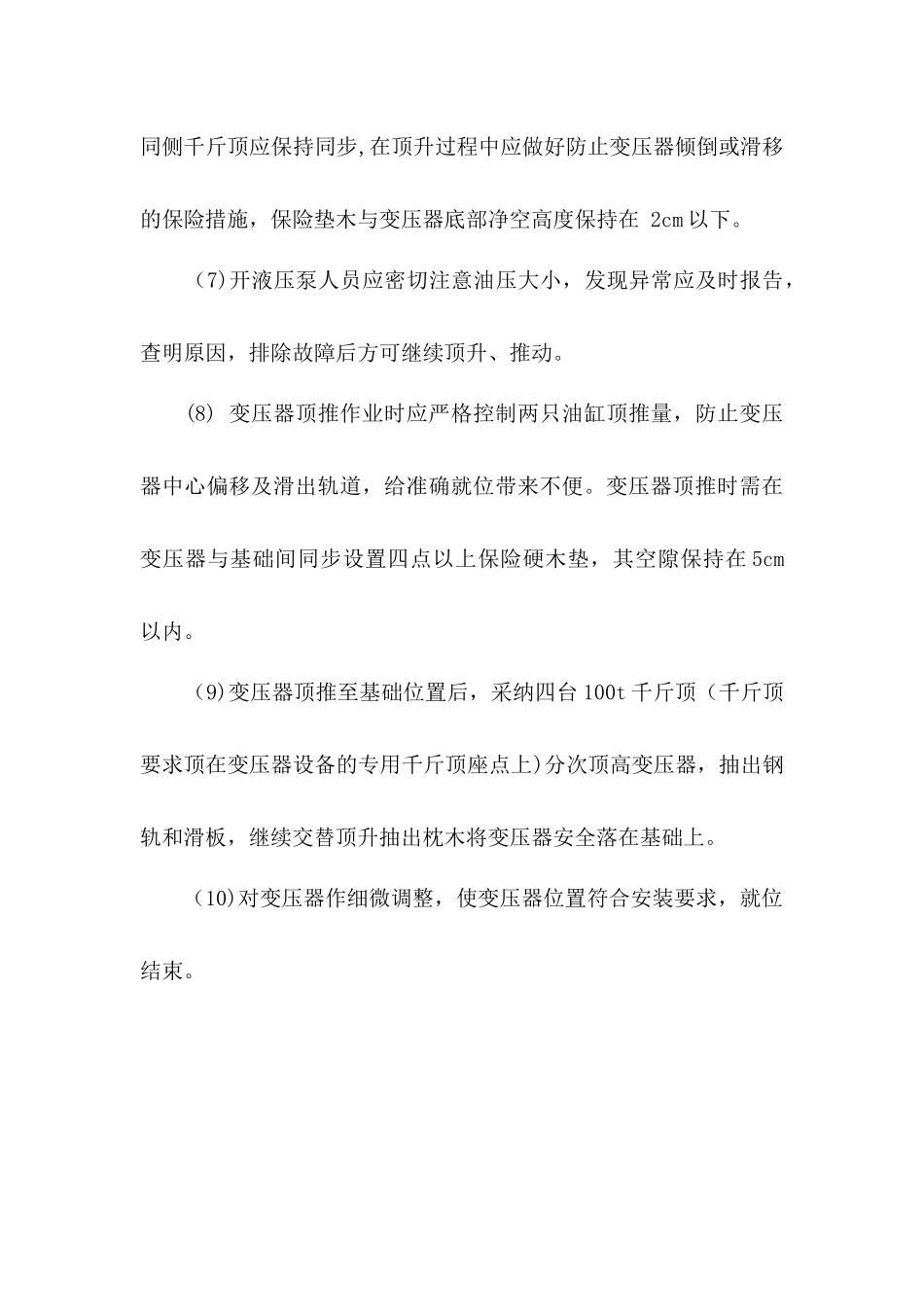

(6)变压器用千斤顶顶升、下降时只允许在两侧分次交替进行,其
