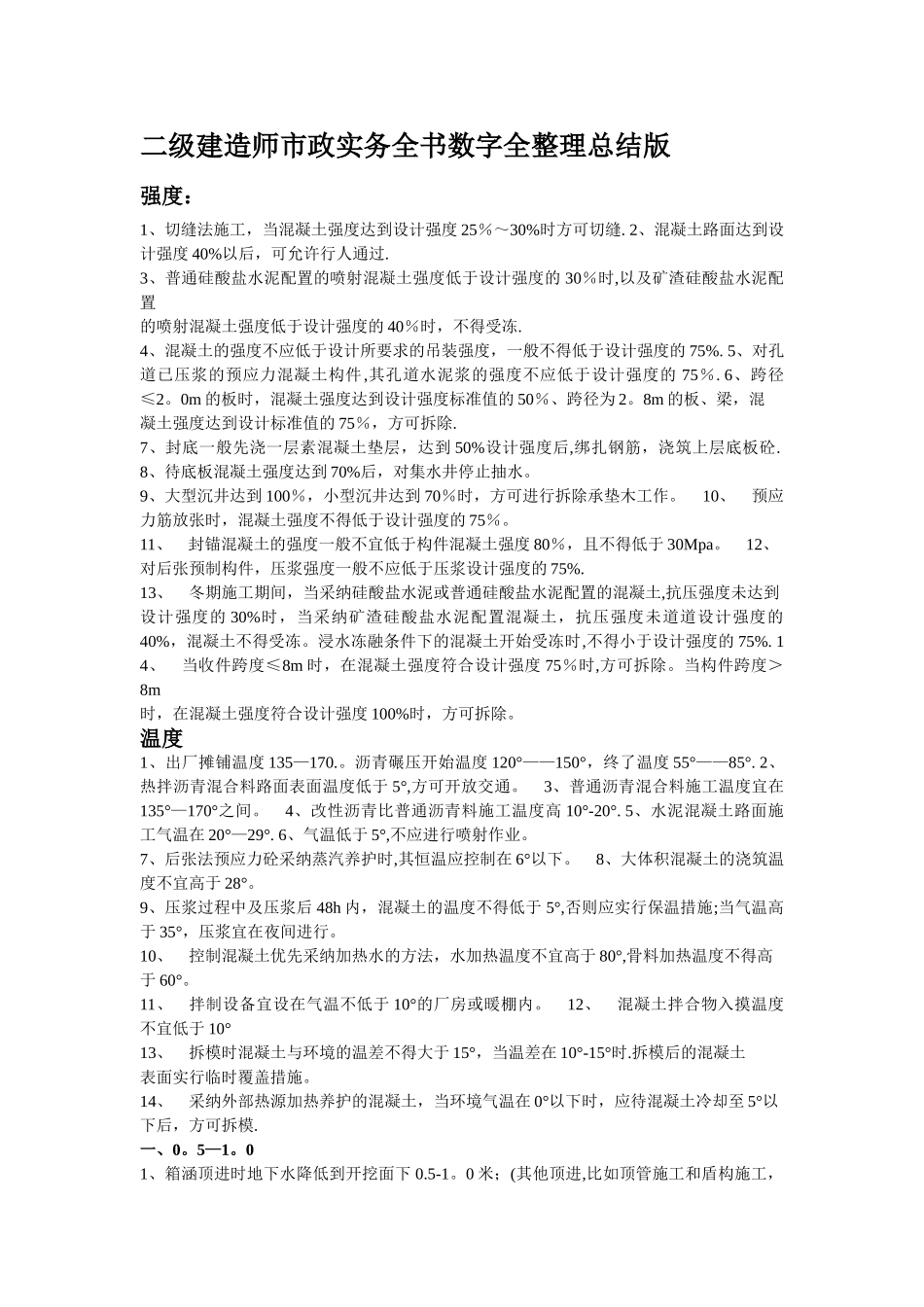

二级建造师市政实务全书数字全整理总结版 强度: 1、切缝法施工,当混凝土强度达到设计强度 25%~30%时方可切缝
2、混凝土路面达到设计强度 40%以后,可允许行人通过
3、普通硅酸盐水泥配置的喷射混凝土强度低于设计强度的 30%时,以及矿渣硅酸盐水泥配置的喷射混凝土强度低于设计强度的 40%时,不得受冻
4、混凝土的强度不应低于设计所要求的吊装强度,一般不得低于设计强度的 75%
5、对孔道已压浆的预应力混凝土构件,其孔道水泥浆的强度不应低于设计强度的 75%
6、跨径≤2
0m 的板时,混凝土强度达到设计强度标准值的 50%、跨径为 2
8m 的板、梁,混凝土强度达到设计标准值的 75%,方可拆除
7、封底一般先浇一层素混凝土垫层,达到 50%设计强度后,绑扎钢筋,浇筑上层底板砼
8、待底板混凝土强度达到 70%后,对集水井停止抽水
9、大型沉井达到 100%,小型沉井达到 70%时,方可进行拆除承垫木工作
10、 预应力筋放张时,混凝土强度不得低于设计强度的 75%
11、 封锚混凝土的强度一般不宜低于构件混凝土强度 80%,且不得低于 30Mpa
12、 对后张预制构件,压浆强度一般不应低于压浆设计强度的 75%
13、 冬期施工期间,当采纳硅酸盐水泥或普通硅酸盐水泥配置的混凝土,抗压强度未达到设计强度的 30%时,当采纳矿渣硅酸盐水泥配置混凝土,抗压强度未道道设计强度的40%,混凝土不得受冻
浸水冻融条件下的混凝土开始受冻时,不得小于设计强度的 75%
14、 当收件跨度≤8m 时,在混凝土强度符合设计强度 75%时,方可拆除
当构件跨度>8m时,在混凝土强度符合设计强度 100%时,方可拆除
温度 1、出厂摊铺温度 135—170
沥青碾压开始温度 120°——150°,终了温度 55°——85°
2、热拌沥青混合料路面表面温度
