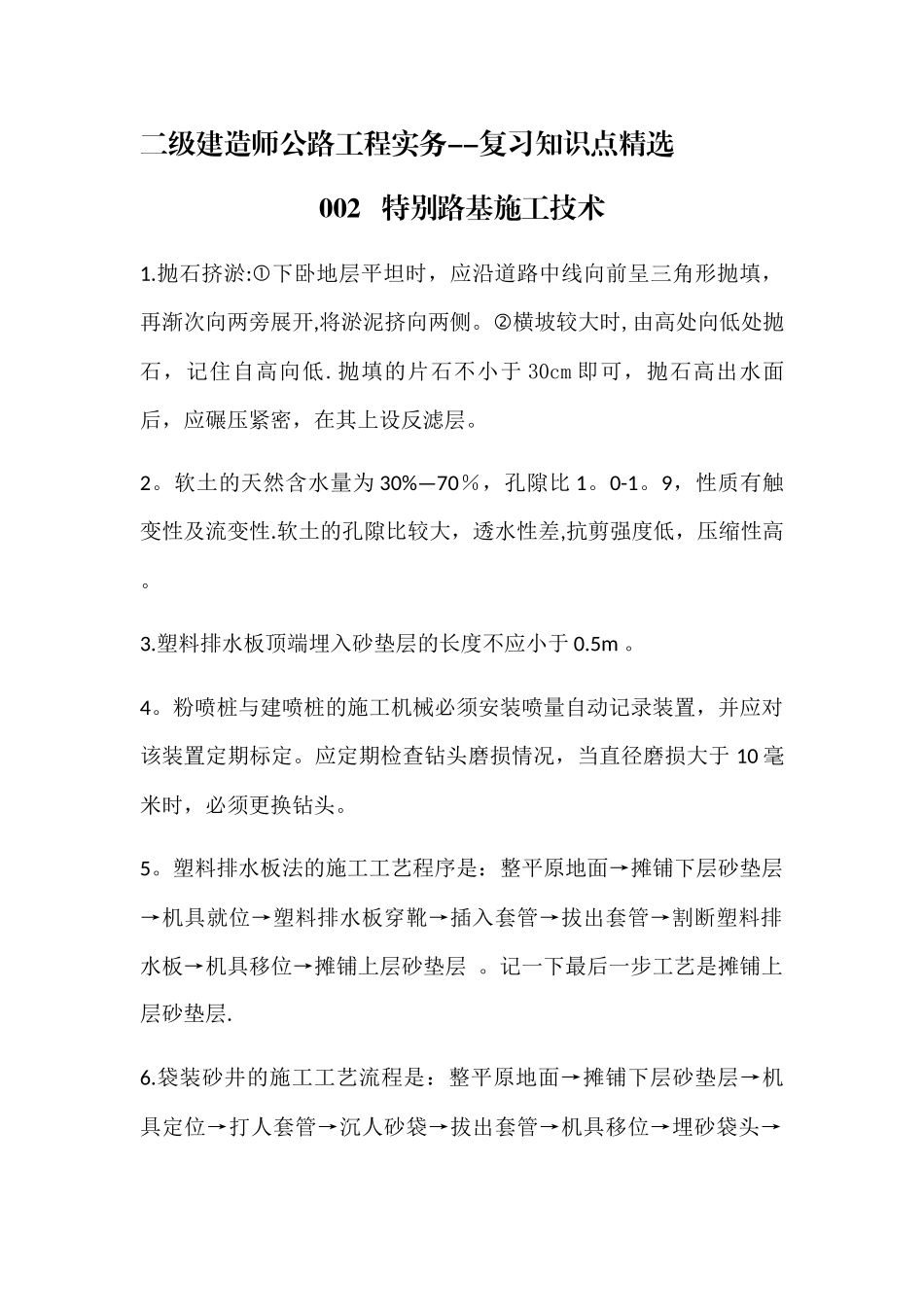

二级建造师公路工程实务--复习知识点精选002 特别路基施工技术1
抛石挤淤:下卧地层平坦时,应沿道路中线向前呈三角形抛填,再渐次向两旁展开,将淤泥挤向两侧
横坡较大时,由高处向低处抛石,记住自高向低
抛填的片石不小于 30cm 即可,抛石高出水面后,应碾压紧密,在其上设反滤层
软土的天然含水量为 30%—70%,孔隙比 1
9,性质有触变性及流变性
软土的孔隙比较大,透水性差,抗剪强度低,压缩性高
塑料排水板顶端埋入砂垫层的长度不应小于 0
粉喷桩与建喷桩的施工机械必须安装喷量自动记录装置,并应对该装置定期标定
应定期检查钻头磨损情况,当直径磨损大于 10 毫米时,必须更换钻头
塑料排水板法的施工工艺程序是:整平原地面→摊铺下层砂垫层→机具就位→塑料排水板穿靴→插入套管→拔出套管→割断塑料排水板→机具移位→摊铺上层砂垫层
记一下最后一步工艺是摊铺上层砂垫层
袋装砂井的施工工艺流程是:整平原地面→摊铺下层砂垫层→机具定位→打人套管→沉人砂袋→拔出套管→机具移位→埋砂袋头→摊铺上层砂垫层,注意这里砂袋顶部埋入砂垫层长度是不应小于0
和塑料排水板法要区分开,那个是 0

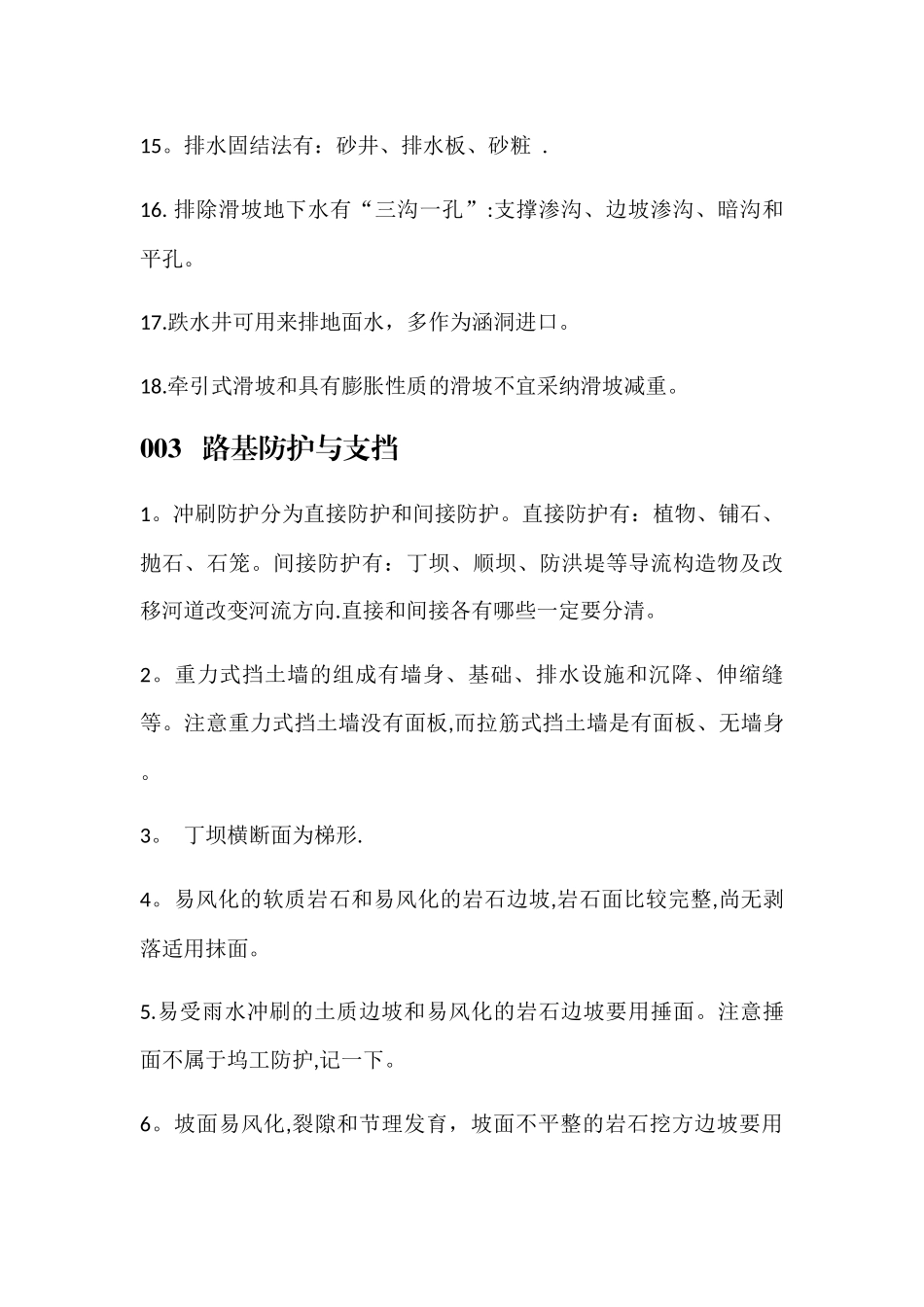

粒料桩对砂的含泥量要求是最小的
塑料排水板、砂井和袋装砂井都要用到振动打桩机,而旋喷桩是用钻机,不需要振动打桩机
记住不需要振动打桩机的方法是旋喷桩
滑坡整治宜在旱季施工
真空预压处理软基施工中,可停止抽气的条件有三个: 1、连续 5 个昼夜实测沉降速率小于或者等于 0
2、满足工程对沉降和承载力的要求 3、地基固结度达设计要求的 80%以上
竖向排水体可采纳袋装砂井和塑料排水板法
竖向排水体可按正方形或者等边三角形布置
③袋装砂井和塑料排水板可采纳沉管式打桩机施工
④塑料排水板宜采纳矩形套管,也可采纳圆形套
