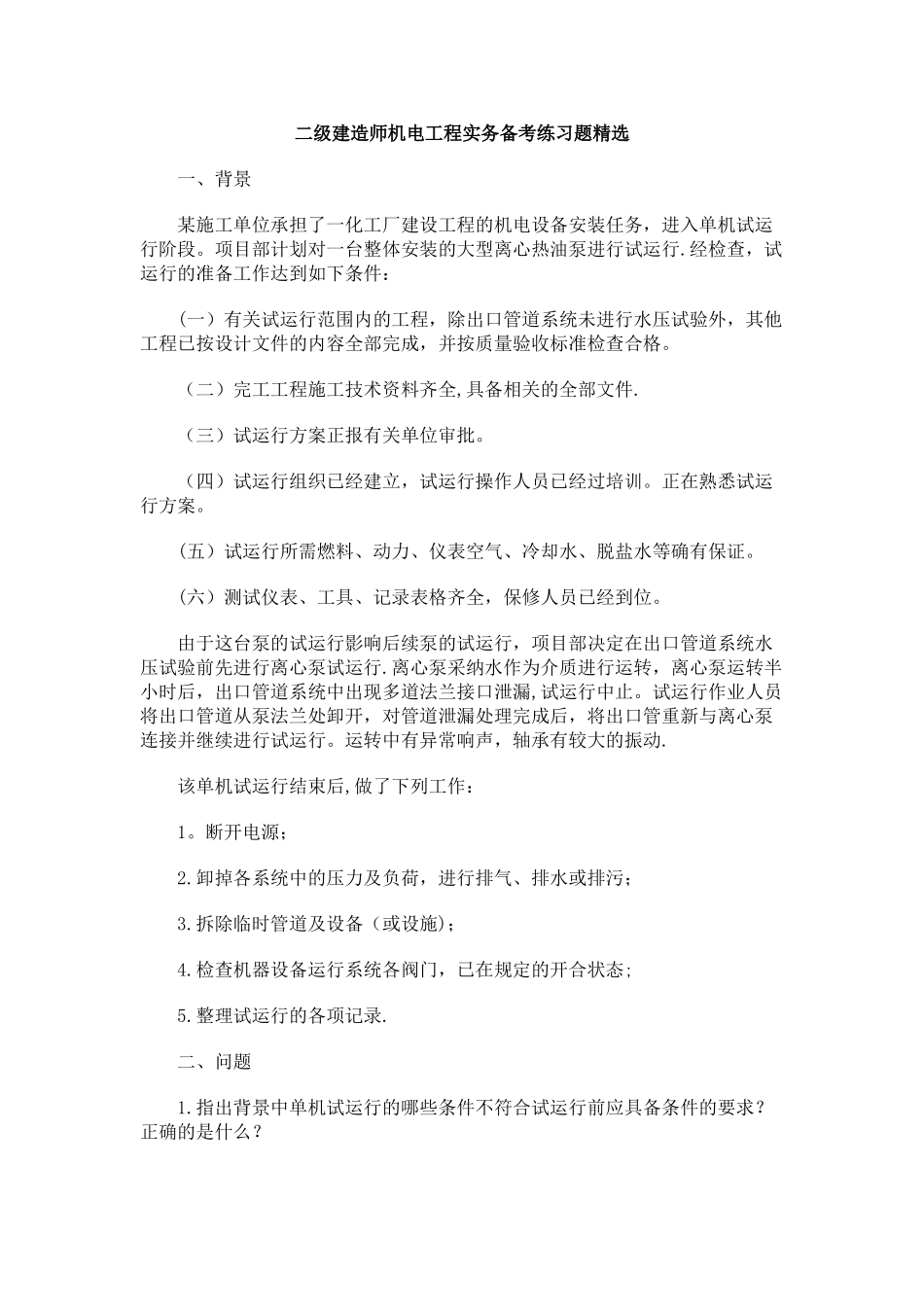

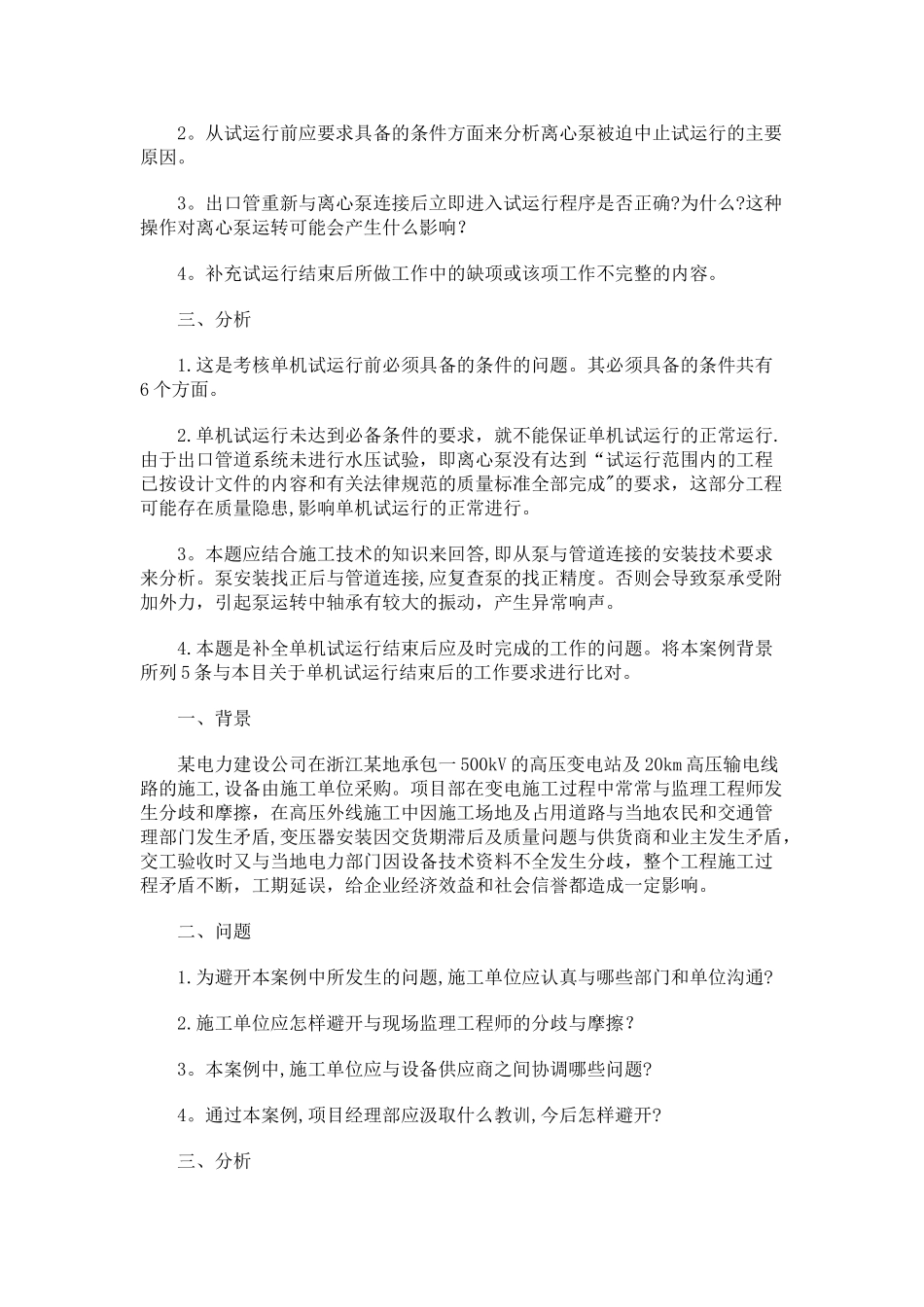

二级建造师机电工程实务备考练习题精选 一、背景 某施工单位承担了一化工厂建设工程的机电设备安装任务,进入单机试运行阶段。项目部计划对一台整体安装的大型离心热油泵进行试运行.经检查,试运行的准备工作达到如下条件: (一)有关试运行范围内的工程,除出口管道系统未进行水压试验外,其他工程已按设计文件的内容全部完成,并按质量验收标准检查合格。 (二)完工工程施工技术资料齐全,具备相关的全部文件. (三)试运行方案正报有关单位审批。 (四)试运行组织已经建立,试运行操作人员已经过培训。正在熟悉试运行方案。 (五)试运行所需燃料、动力、仪表空气、冷却水、脱盐水等确有保证。 (六)测试仪表、工具、记录表格齐全,保修人员已经到位。 由于这台泵的试运行影响后续泵的试运行,项目部决定在出口管道系统水压试验前先进行离心泵试运行.离心泵采纳水作为介质进行运转,离心泵运转半小时后,出口管道系统中出现多道法兰接口泄漏,试运行中止。试运行作业人员将出口管道从泵法兰处卸开,对管道泄漏处理完成后,将出口管重新与离心泵连接并继续进行试运行。运转中有异常响声,轴承有较大的振动. 该单机试运行结束后,做了下列工作: 1。断开电源; 2.卸掉各系统中的压力及负荷,进行排气、排水或排污; 3.拆除临时管道及设备(或设施); 4.检查机器设备运行系统各阀门,已在规定的开合状态; 5.整理试运行的各项记录. 二、问题 1.指出背景中单机试运行的哪些条件不符合试运行前应具备条件的要求?正确的是什么? 2。从试运行前应要求具备的条件方面来分析离心泵被迫中止试运行的主要原因。 3。出口管重新与离心泵连接后立即进入试运行程序是否正确?为什么?这种操作对离心泵运转可能会产生什么影响? 4。补充试运行结束后所做工作中的缺项或该项工作不完整的内容。 三、分析 1.这是考核单机试运行前必须具备的条件的问题。其必须具备的条件共有6 个方面。 2.单机试运行未达到必备条件的要求,就不能保证单机试运行的正常运行.由于出口管道系统未进行水压试验,即离心泵没有达到“试运行范围内的工程已按设计文件的内容和有关法律规范的质量标准全部完成"的要求,这部分工程可能存在质量隐患,影响单机试运行的正常进行。 3。本题应结合施工技术的知识来回答,即从泵与管道连接的安装技术要求来分析。泵安装找正后与管道连接,应复查泵的找正精度。否则会导致泵承受附加外力,引起泵运转中轴承有较大的振动,产生异...
