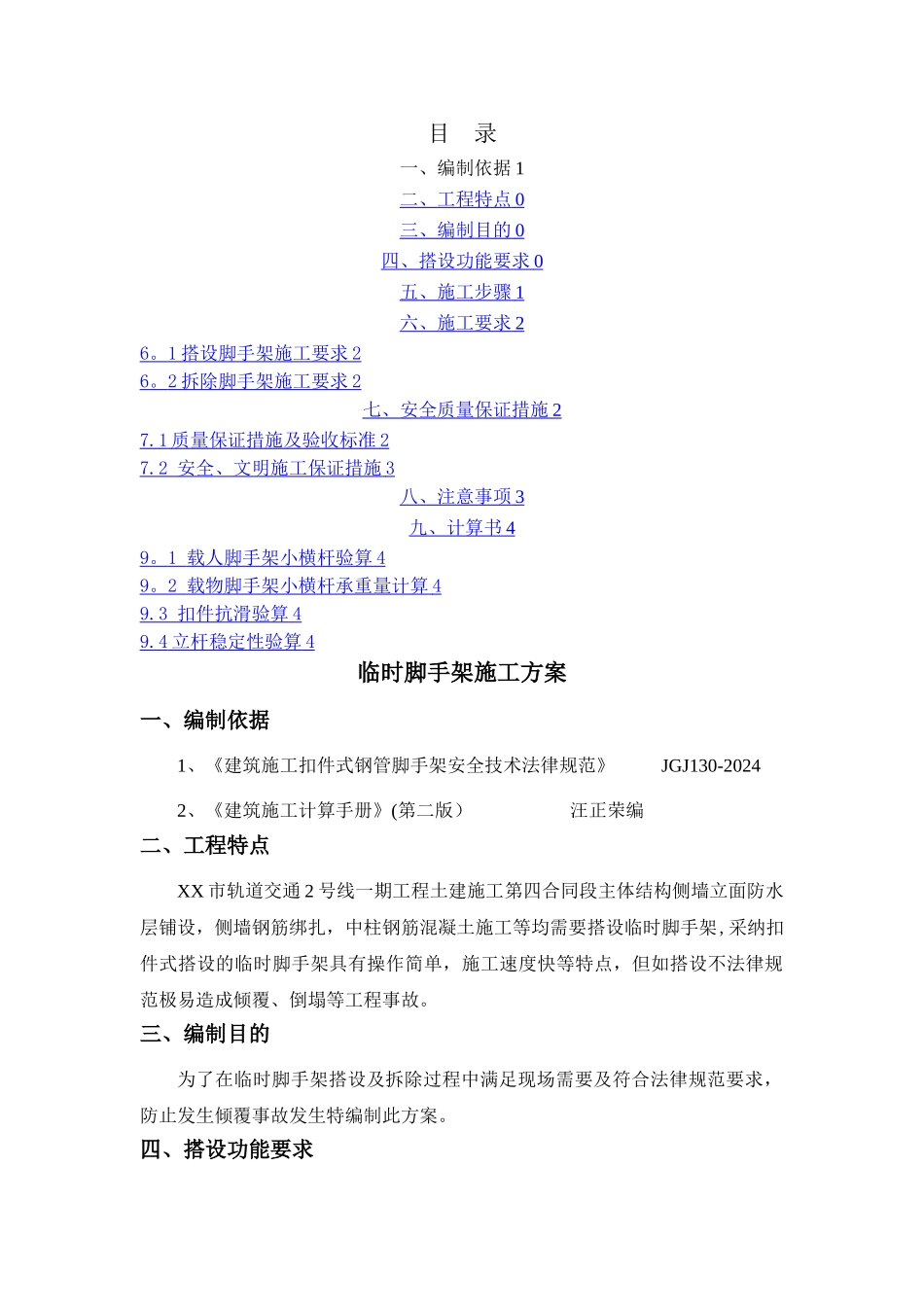

目 录一、编制依据 1二、工程特点 0 三、编制目的 0 四、搭设功能要求 0 五、施工步骤 1 六、施工要求 2 6
1 搭设脚手架施工要求 2 6
2 拆除脚手架施工要求 2 七、安全质量保证措施 2 7
1 质量保证措施及验收标准 2 7
2 安全、文明施工保证措施 3 八、注意事项 3 九、计算书 4 9
1 载人脚手架小横杆验算 4 9
2 载物脚手架小横杆承重量计算 4 9
3 扣件抗滑验算 4 9
4 立杆稳定性验算 4 临时脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术法律规范》 JGJ130-20242、《建筑施工计算手册》(第二版) 汪正荣编二、工程特点XX 市轨道交通 2 号线一期工程土建施工第四合同段主体结构侧墙立面防水层铺设,侧墙钢筋绑扎,中柱钢筋混凝土施工等均需要搭设临时脚手架,采纳扣件式搭设的临时脚手架具有操作简单,施工速度快等特点,但如搭设不法律规范极易造成倾覆、倒塌等工程事故
三、编制目的为了在临时脚手架搭设及拆除过程中满足现场需要及符合法律规范要求,防止发生倾覆事故发生特编制此方案
四、搭设功能要求XX站临时脚手架主要使用材料为A48,壁厚为3
5mm的普通钢管,直角扣件及旋转扣件,因不同功能需要分为载人脚手架,载物脚手架
载人脚手架为施工时仅用于上工人操作并携带单人能提携重量(不大于50kg)的脚手架,如用于中柱浇筑混凝土,载人脚手架设计最大步距不超过1800mm,横距不超过1050mm,纵距不超过1800mm,纵向横杆、横向横杆与立杆均使用直角扣件连接
外部设置纵向剪刀撑,剪刀撑与与之相交的立杆使用旋转扣件连接,外部设置抛撑增加稳定性
具体设置详见图4
载物脚手架为施工时不仅需要上人操作,还需堆载一定的原材或半成品,如用于侧墙钢筋绑扎时,需要堆载一定数量的分布筋及拉筋等,载物脚手架在载人
