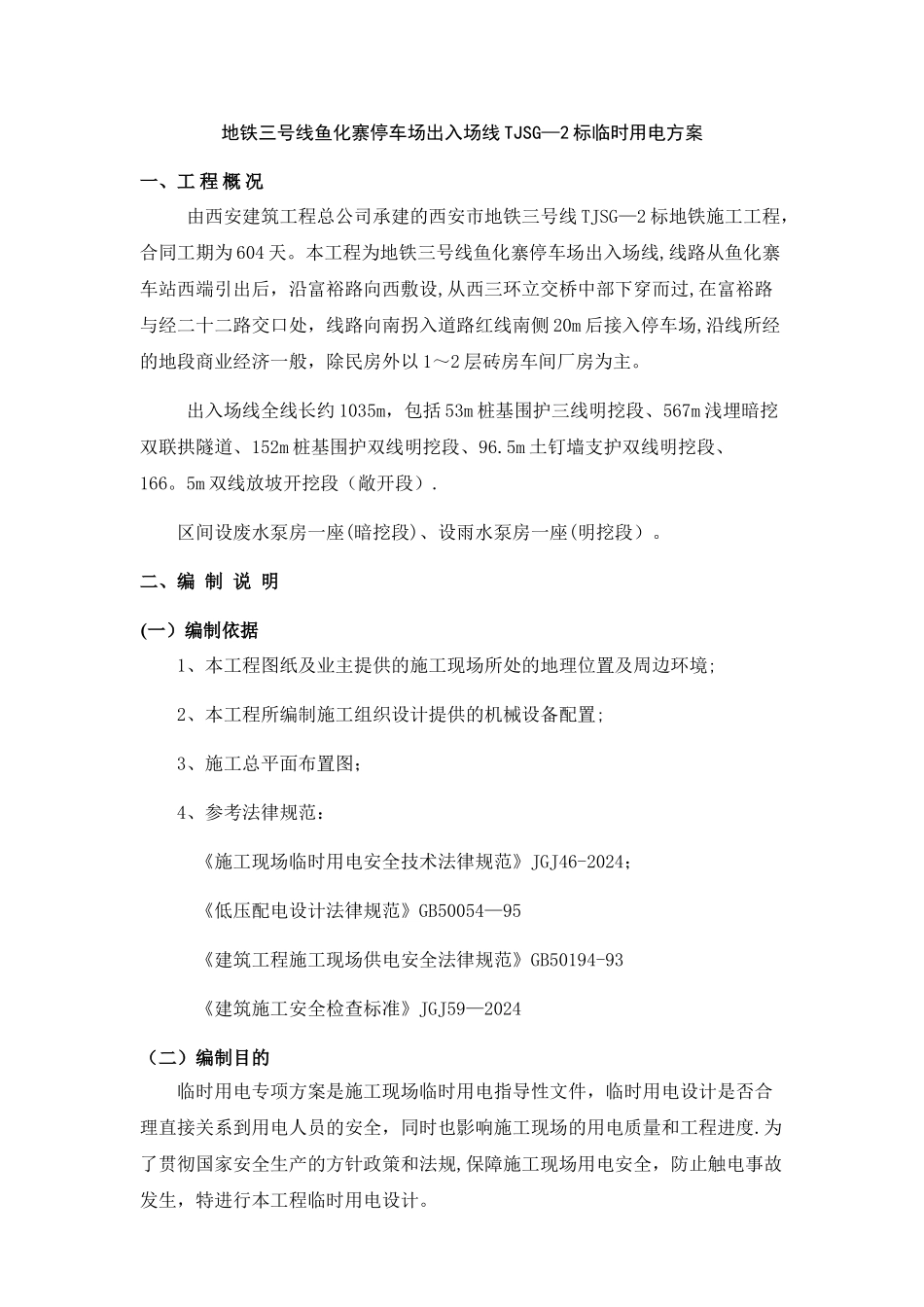

西安地铁三号线 TJSG-2 标临时用电专项方案编制单位:编 制 人:编制日期:年月日审批负责人:审批日期:年月日目 录一、工程概况 1二、编制说明 1 三、临时用电设计 2 (一)现场勘探及初步设计 2 (二)现场临时用电量计算 3 (三)电线电缆、电气具的选择 6 四、安全用电责任制 15 (一)人员配备 15 ( 二)组织管理与安全生产责任制 15 (三) 安全教育 15 (四 ) 安全检查 16 五、临时用电各项保证措施 16 ( 一)安全用电措施 16 ( 二 ) 组织措施 17 (三)电气防火措施 17 (四)接地与防雷注意事项 18 六、临时用电注意事项 20 六、电工操作规程 21 地铁三号线鱼化寨停车场出入场线 TJSG—2 标临时用电方案一、工 程 概 况由西安建筑工程总公司承建的西安市地铁三号线 TJSG—2 标地铁施工工程,合同工期为 604 天。本工程为地铁三号线鱼化寨停车场出入场线,线路从鱼化寨车站西端引出后,沿富裕路向西敷设,从西三环立交桥中部下穿而过,在富裕路与经二十二路交口处,线路向南拐入道路红线南侧 20m 后接入停车场,沿线所经的地段商业经济一般,除民房外以 1~2 层砖房车间厂房为主。出入场线全线长约 1035m,包括 53m 桩基围护三线明挖段、567m 浅埋暗挖双联拱隧道、152m 桩基围护双线明挖段、96.5m 土钉墙支护双线明挖段、166。5m 双线放坡开挖段(敞开段).区间设废水泵房一座(暗挖段)、设雨水泵房一座(明挖段)。二、编 制 说 明(一)编制依据1、本工程图纸及业主提供的施工现场所处的地理位置及周边环境;2、本工程所编制施工组织设计提供的机械设备配置;3、施工总平面布置图;4、参考法律规范:《施工现场临时用电安全技术法律规范》JGJ46-2024;《低压配电设计法律规范》GB50054—95 《建筑工程施工现场供电安全法律规范》GB50194-93 《建筑施工安全检查标准》JGJ59—2024(二)编制目的临时用电专项方案是施工现场临时用电指导性文件,临时用电设计是否合理直接关系到用电人员的安全,同时也影响施工现场的用电质量和工程进度.为了贯彻国家安全生产的方针政策和法规,保障施工现场用电安全,防止触电事故发生,特进行本工程临时用电设计。(三)编制内容及步骤1 现场勘察,根据现有场地条件及工程平面布置方式,确定电源进线,变配电室,配电箱的位置及走向;2 划分用电设备组进行负荷计算;3 导线截面,电器的选择;4 绘制电气平面,系统图;5 确定用电管理架构及人...
