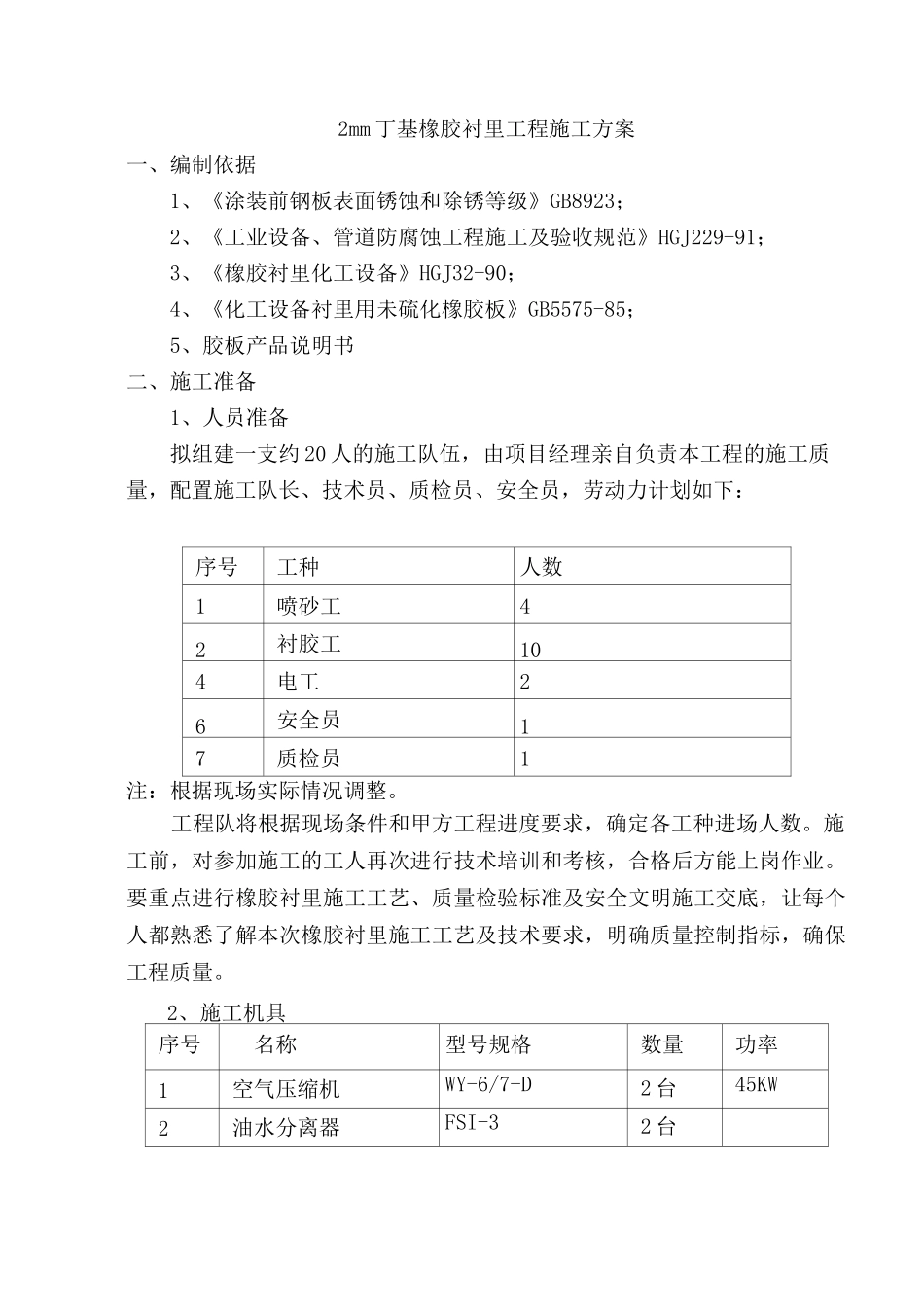

2mm 丁基橡胶衬里工程施工方案编制单位:濮阳市三源建设工程有限公司联系电话:编制日期:2011 年 9 月 1 日2mm 丁基橡胶衬里工程施工方案一、编制依据1、《涂装前钢板表面锈蚀和除锈等级》GB8923;2、《工业设备、管道防腐蚀工程施工及验收规范》HGJ229-91;3、《橡胶衬里化工设备》HGJ32-90;4、《化工设备衬里用未硫化橡胶板》GB5575-85;5、胶板产品说明书二、施工准备1、人员准备拟组建一支约 20 人的施工队伍,由项目经理亲自负责本工程的施工质量,配置施工队长、技术员、质检员、安全员,劳动力计划如下:序号工种人数1喷砂工42衬胶工104电工26安全员17质检员1注:根据现场实际情况调整
工程队将根据现场条件和甲方工程进度要求,确定各工种进场人数
施工前,对参加施工的工人再次进行技术培训和考核,合格后方能上岗作业
要重点进行橡胶衬里施工工艺、质量检验标准及安全文明施工交底,让每个人都熟悉了解本次橡胶衬里施工工艺及技术要求,明确质量控制指标,确保工程质量

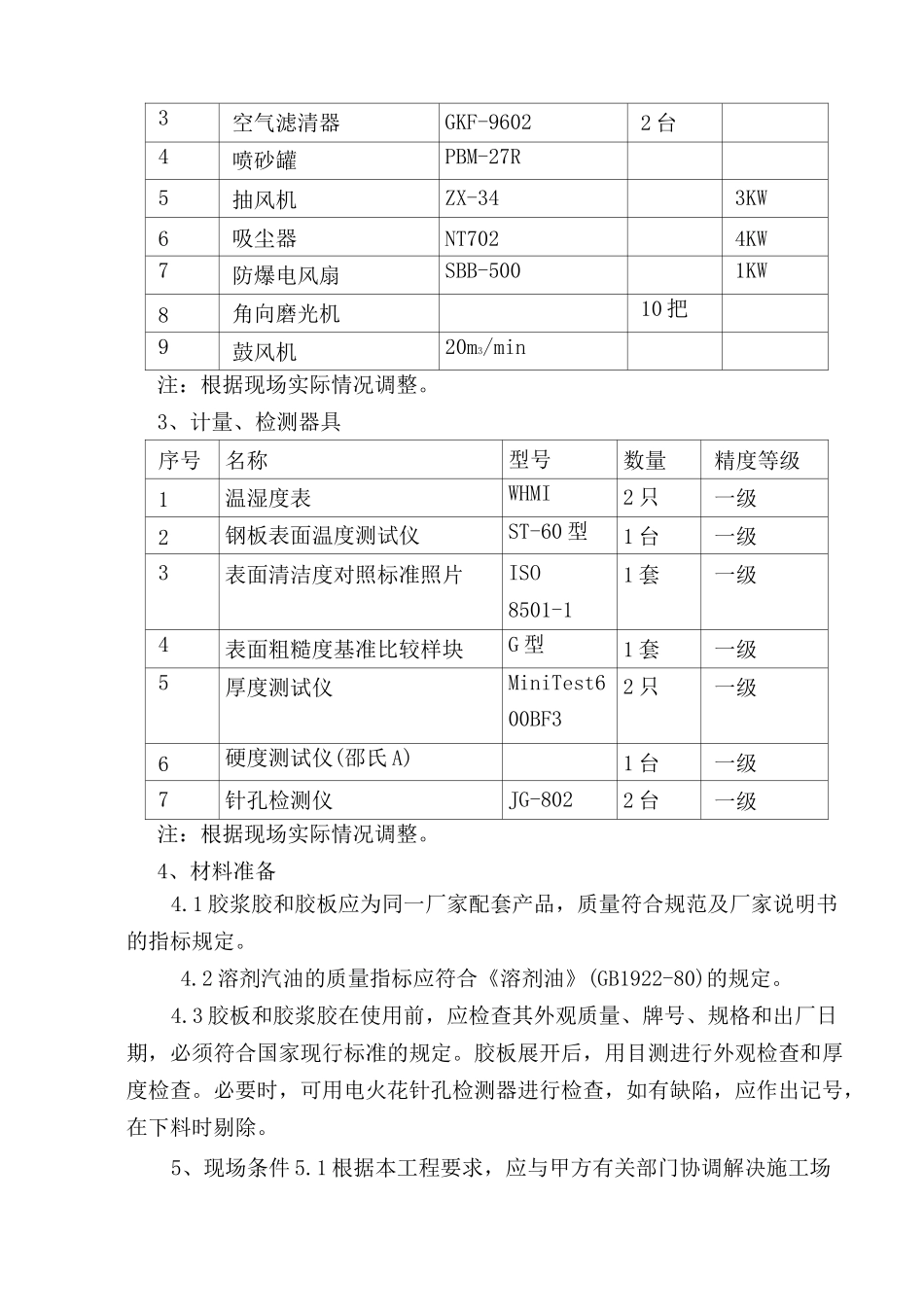

2、施工机具序号名称型号规格数量功率1空气压缩机WY-6/7-D2 台45KW2油水分离器FSI-32 台3空气滤清器GKF-96022 台4喷砂罐PBM-27R5抽风机ZX-343KW6吸尘器NT7024KW7防爆电风扇SBB-5001KW8角向磨光机10 把9鼓风机20m3/min注:根据现场实际情况调整
3、计量、检测器具序号名称型号数量精度等级1温湿度表WHMI2 只一级2钢板表面温度测试仪ST-60 型1 台一级3表面清洁度对照标准照片ISO8501-11 套一级4表面粗糙度基准比较样块G 型1 套一级5厚度测试仪MiniTest600BF32 只一级6硬度测试仪(邵氏 A)1 台一级7针孔检测仪JG-8022 台一级注:根据现场实际情况调整
4、材料准备4
1 胶浆胶和胶板应为同一厂
