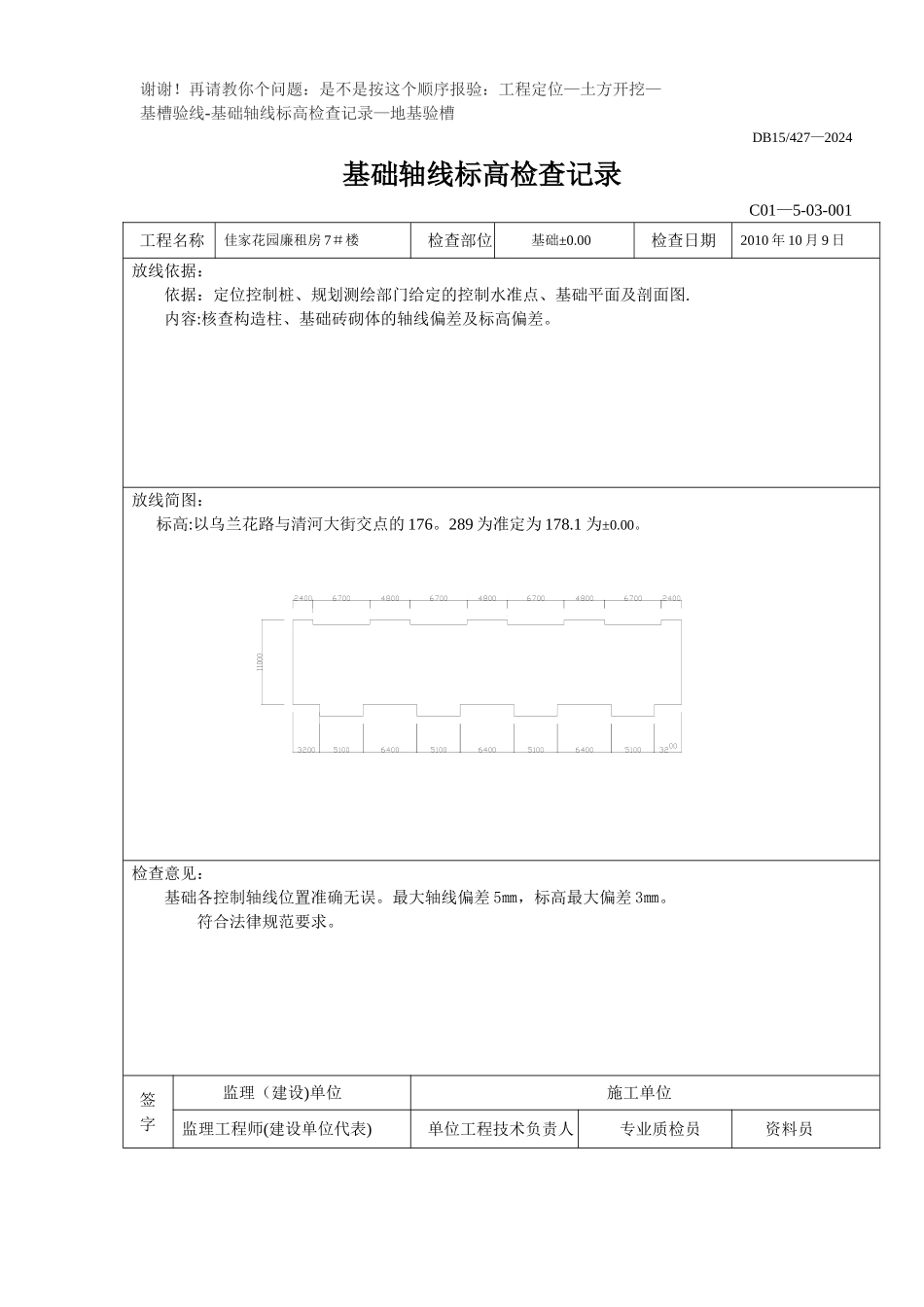

再请教你个问题:是不是按这个顺序报验:工程定位—土方开挖—基槽验线-基础轴线标高检查记录—地基验槽DB15/427—2024基础轴线标高检查记录C01—5-03-001工程名称佳家花园廉租房 7#楼检查部位基础±0
00检查日期2010 年 10 月 9 日放线依据: 依据:定位控制桩、规划测绘部门给定的控制水准点、基础平面及剖面图
内容:核查构造柱、基础砖砌体的轴线偏差及标高偏差
放线简图: 标高:以乌兰花路与清河大街交点的 176
289 为准定为 178
检查意见: 基础各控制轴线位置准确无误
最大轴线偏差 5㎜,标高最大偏差 3㎜
符合法律规范要求

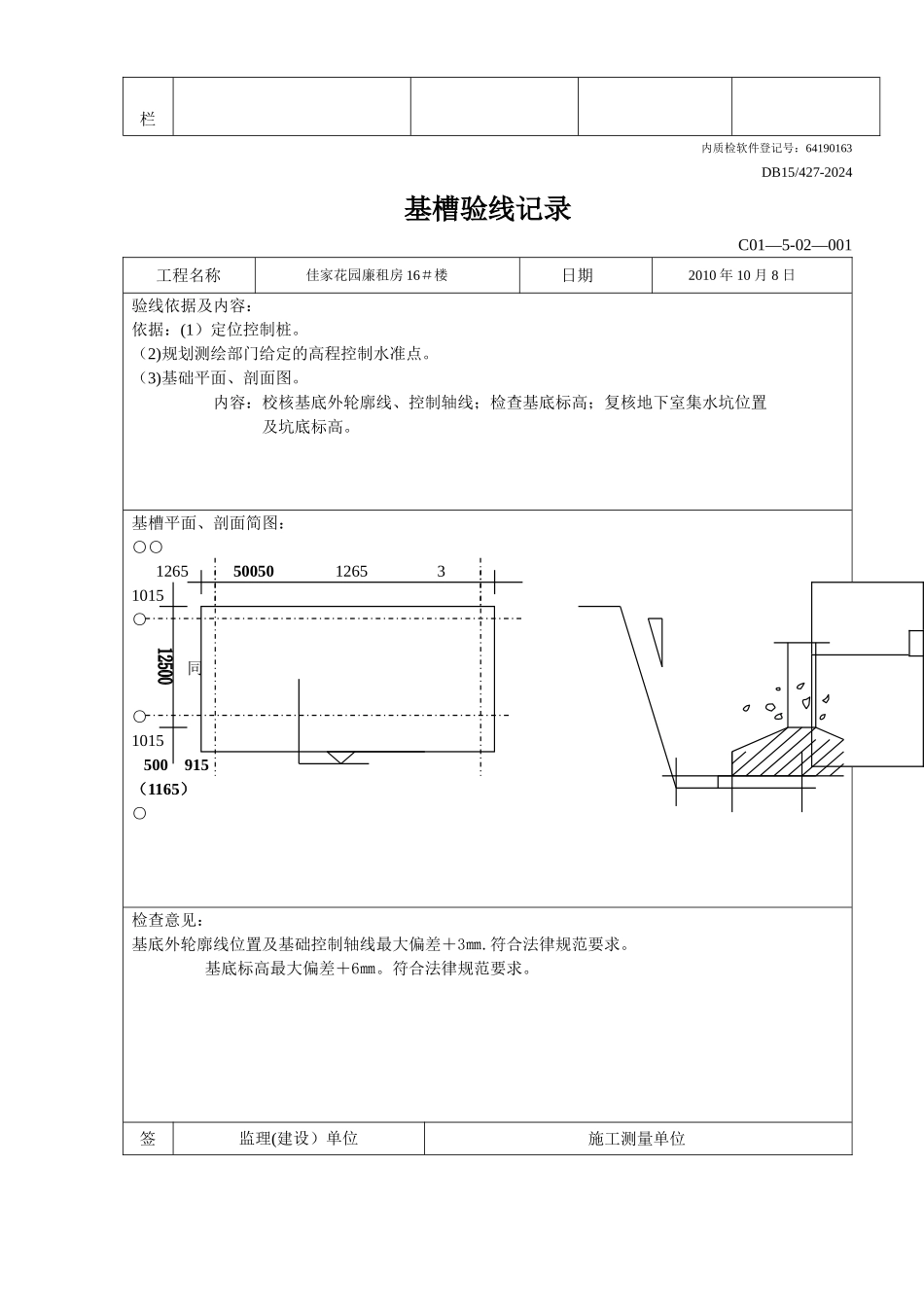

签字监理(建设)单位施工单位监理工程师(建设单位代表)单位工程技术负责人专业质检员资料员栏内质检软件登记号:64190163DB15/427-2024基槽验线记录C01—5-02—001工程名称佳家花园廉租房 16#楼日期2010 年 10 月 8 日验线依据及内容:依据:(1)定位控制桩
(2)规划测绘部门给定的高程控制水准点
(3)基础平面、剖面图
内容:校核基底外轮廓线、控制轴线;检查基底标高;复核地下室集水坑位置 及坑底标高
基槽平面、剖面简图:○○ 1265 50050 1265 31015○ 10同同甘共苦○1015 -2
300 500 915(1165)○检查意见:基底外轮廓线位置及基础控制轴线最大偏差+3㎜
符合法律规范要求
基底标高最大偏差+6㎜
符合法律规范要求

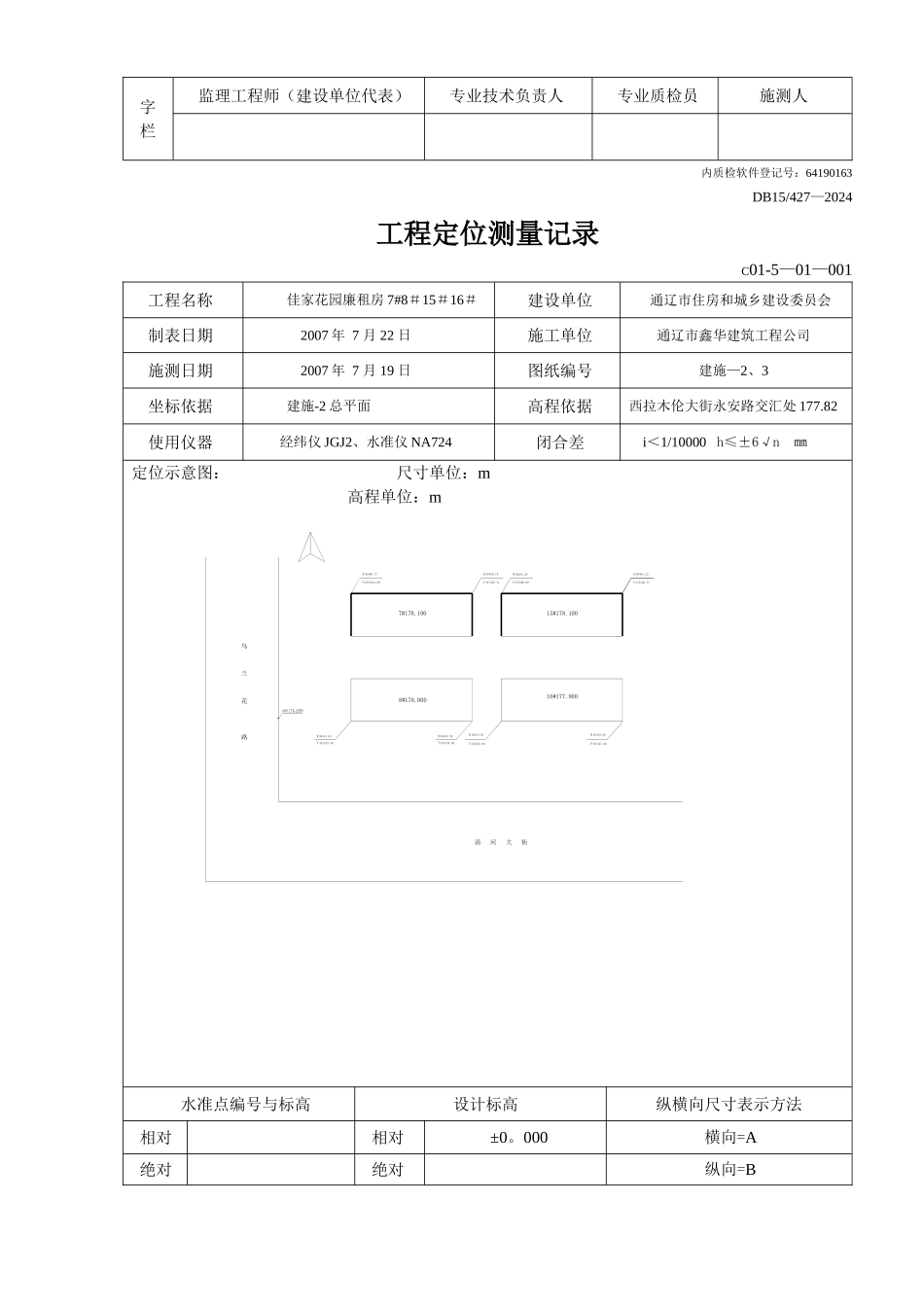

签监理(建设)单位施工测量单位字栏监理工程师(建设单位代表)专业技术负责人专业质检员施测人内质检软件登记号:64190163DB15/427—2024工程定位测量记录C01-5—01—001工程名称佳家花园廉租房 7#8#15#16#建设单位通辽市住房和城乡建设委员会制表日期2007 年 7 月 22 日施工
